1、目錄目錄一、編制依據 .- 1 -二、工程概況 .- 1 -三、工程地質條件.- 1 -四、方案適用圍 .- 2 -五、技術交底 .- 2 -六、基坑開挖、支護及監測容 .- 2 -七、機械設備計劃.- 3 -八、勞動力計劃組織.- 3 -九、土方開挖工程質量驗收標準 .- 4 -十、機械設備安全注意事項.- 4 -十一、土方回填 .- 6 -十二、安全文明施工措施.- 7 -土方開挖施工方案土方開挖施工方案一、編制依據一、編制依據1、本工程相關施工圖紙2、 巖土工程勘察報告3、 建筑基坑支護技術規程JGJ120-994、 施工手冊 (第四版)5、國家相關規、標準二、工程概況二、工程概況本工程

2、為花都扶貧工程項目,工程位于花都市梯面鎮,總建筑面積為 7267.32 平方米,該項目建筑物為 6 層拆遷安置樓 1 棟,3 層拆遷安置樓 7 棟,一層商業中心 1棟,二層商業中心 1 棟。工程規模詳見下表:序號建筑型號建筑面積基底面積層數棟數總建筑面積總基底面積1梯面商業中心 B276.86298.1211276.86298.122梯面商業中心 A2676.461395.62212676.461395.623拆遷安置樓1710276.7611710276.74拆遷安置房37216137260411276合計107267.323097.44建設單位為花都梯面人民政府,設計單位為省博意建筑,施工

3、單位為騰越建筑工程。擬建場地四周已進行平整,周邊地下無管線埋藏,場交通便利,大型施工設備可隨時進場施工。三、工程地質條件三、工程地質條件詳見地質報告。四、方案適用圍四、方案適用圍本方案主要包括工程前期的施工場地平整、承臺土方開挖及土方的回填,以及局部不良土質的支護措施。本方案適用于開挖深度不超過 2.0m 深度的淺基坑開挖以及開挖深度不超過 2.5m 的基槽、溝開挖。淺基坑視現場土質及周邊場地情況而定支護方法,一般采用 1:1 放坡支護,對于土方開挖深度大于 2m 或開挖土質較差、周邊場地情況復雜的淺基坑支護,應根據甲方或監理公司要求,另外編制專項施工方案。五、技術交底五、技術交底1 1、前期

4、的施工場地平整、前期的施工場地平整土方開挖前組織項目有關管理人員、勾機班組討論開挖技術及各項注意事項,提出會審意見。一般按照規圖紙挖填到路面設計標高。開挖前必須進行技術交底:(1) 、要根據地質報告,摸清地下地質情況,是否有管線埋藏;還要注意地下水情況。 (2) 、充分了解施工場地周圍情況,機械進場要注意安全,必須考慮到現場是否有高壓線,必須對土方機械操作工加強安全教育。 (3) 、根據測量放線,嚴格按圖施工,土方施工遇到問題及時反饋,不可擅自施工。 (4) 、了解圖紙,按圖紙承臺尺寸及標高數據進行開挖。對勾機工技術交底:不可撞擊樁,不能挖斷樁。對施工員技術交底:嚴格控制開挖深度,指揮監督勾機

5、工的行為。 (5) 、土方開挖宜先從低處進行,分段分層依次開挖,形成一定坡度以利排水。 (3) 、對勾機工人進行安全技術交底,規操作,不可酒后駕機,保證良好的精神狀態。 (6) 、注意安全文明施工,出入工地要經洗車槽,保證不帶泥上路。2 2、承臺土方開挖及其余設計標高的土方開挖、承臺土方開挖及其余設計標高的土方開挖如果是有樁基礎的工程,樁基礎經檢測合格后,可進行承臺的土方開挖,必須嚴格按照設計標高開挖,不可超挖。到達設計標高后必須對樁再測一次小應變,以檢查土方施工是否對樁有損害。該階段施工,由于打樁及土方開挖并行,必須考慮空間組織上的合理安排。開挖時,先用機械開挖,當開挖距承臺底標高 2003

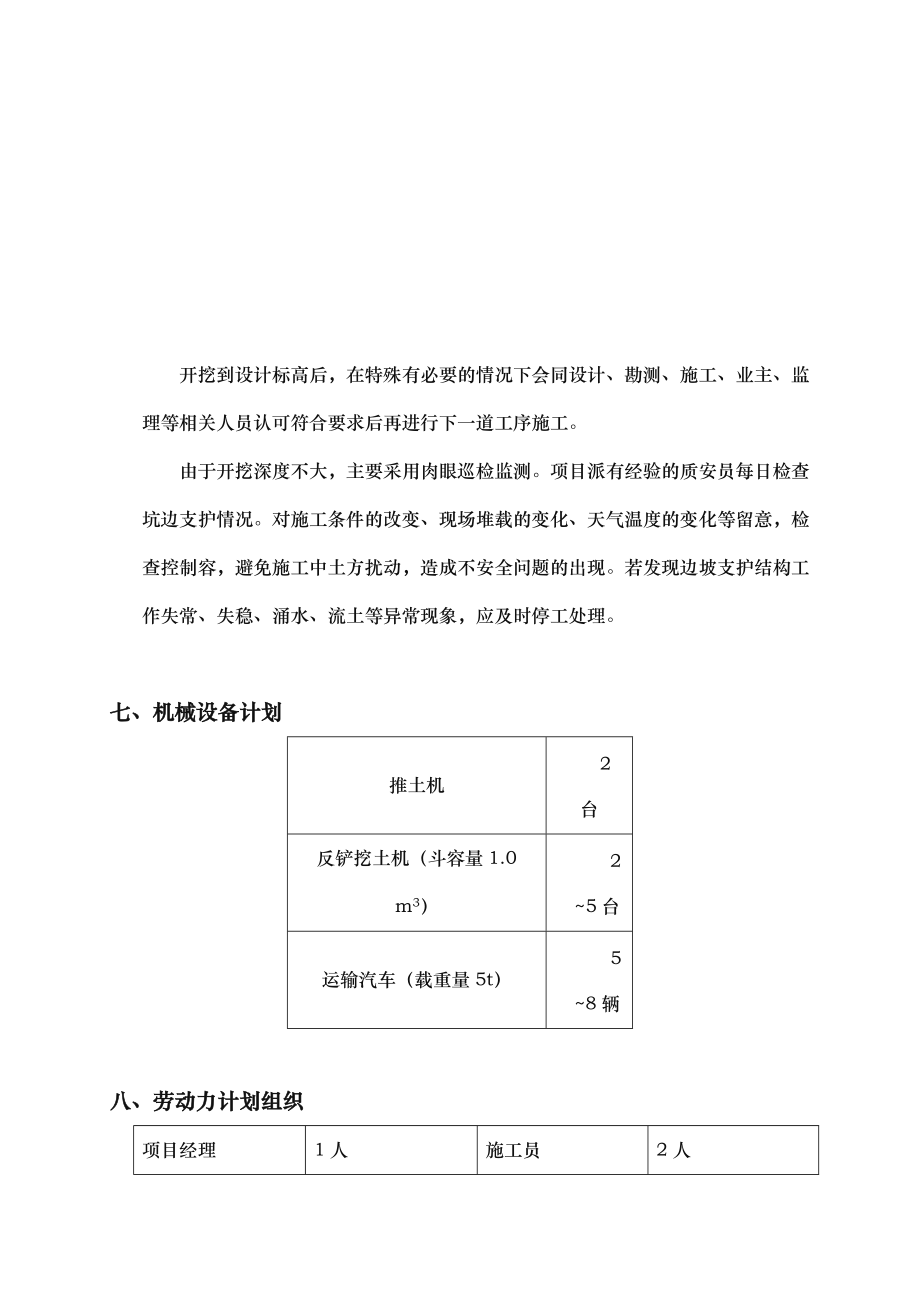

6、00mm 處改用人工開挖,以準確達到設計要求。六、基坑開挖、支護及監測容六、基坑開挖、支護及監測容由于開挖深度不大,若土質粘性較好,考慮工程環境情況、進度及成本,基坑一般采用放 45 度坡支護,坑底設計 300X300 排水溝,500X500X500 的集水井,用潛水泵抽走積水。一般如下圖:300X300排水溝基坑邊需設置圍欄掛網并做警示牌300X300必要時設置截水溝H200010001:1H淺基坑放坡示意圖開挖到設計標高后,在特殊有必要的情況下會同設計、勘測、施工、業主、監理等相關人員認可符合要求后再進行下一道工序施工。由于開挖深度不大,主要采用肉眼巡檢監測。項目派有經驗的質安員每日檢查坑

7、邊支護情況。對施工條件的改變、現場堆載的變化、天氣溫度的變化等留意,檢查控制容,避免施工中土方擾動,造成不安全問題的出現。若發現邊坡支護結構工作失常、失穩、涌水、流土等異常現象,應及時停工處理。七、機械設備計劃七、機械設備計劃推土機2臺反鏟挖土機(斗容量 1.0 m3)25 臺運輸汽車(載重量 5t)58 輛八、勞動力計劃組織八、勞動力計劃組織項目經理1 人施工員2 人技術員1 人土方工人15 人測量員2 人雜工15 人質安員2 人九、土方開挖工程質量驗收標準九、土方開挖工程質量驗收標準土方開挖工程質量檢驗標準(mm) 允許偏差或允許值挖方場地平整項序項目柱基、基坑、基槽人工機械管溝地(路)面

8、基層檢驗方法1標高5030505050水準儀2003005002長度、寬度(由設計中心線向兩邊量)50100150100-經緯儀、用鋼尺量主控項目3邊坡設計要求觀察或用坡度尺檢查1表面平整度2020502020用 2m 靠尺和楔形塞尺檢查一般項目2基底土性設計要求觀察或土樣分析注:地(路)面基層的偏差只適用于直接在挖、填方做地(路)面的基層。十、機械設備安全注意事項十、機械設備安全注意事項1 1、挖掘機、挖掘機下坡行駛時,嚴禁發動機熄火滑行和空檔滑行。不得在斜坡路面上橫向行駛。嚴禁在鏟斗載人、載物行駛。通過泥濘、松軟路面以及坡度較大的道路時,應使前、后橋同時驅動。惡劣天氣能見度在 5m 以或道

9、路最大縱坡在 6以上,能見度在 10m 以時,應停止行駛。停機處的地面應平整、堅實可靠。鏟斗回轉半徑圍不應有其它設施妨礙鏟斗作業。嚴禁鏟斗回轉半徑圍有人員停留。應盡量避免在高壓輸電線路下面作業。無法避免在高壓輸電線路下面作業時,鏟斗與電線間的安全距離應符合有關規定。若需挖掘機邊移動邊挖掘時,應選擇無礙安全的挖掘路線,否則須采取安全措施后方可進行作業。挖掘作業時應將支腿支穩墊牢,后輪胎略為離地;將前后輪制動,并將平臺周圍無關物品清除干凈。在開挖前應該檢查公用地下設施(管道,電纜等)的位置。不允許挖掘機在還需要保留的地下設施附近作業。挖出的溝土不應拋到溝邊,應隨挖隨將土運走。如有兩臺挖掘機同時作業

10、時,互相應保持一定的安全距離,防止臂架相互碰撞。在斜坡上作業時,要用鉸盤鋼絲繩將挖掘機拖住。鏟斗落地和升起操作不得過猛;平臺的起動、回轉、停止等操作應緩慢平穩;卸料時,鏟斗不得經越或停留在運輸車輛駕駛室的上方,鏟斗不得與車輛的任何部位接觸。挖掘機在挖比較深的基槽、地溝時,機身窩邊口應不少于 3m,并用堅木墊實機身,方可進行作業。2 2、裝載機、裝載機行駛前取下前后車體安全聯接桿,并妥善保管。在坡道上行駛時,應使拖起動操縱桿處于接通位置,拖起動必須是正向行駛。改變行駛方向及變換驅動操縱桿必須在車停后進行。運載物料時,應保持動臂下鉸點離地面 400mm 以上。不得將鏟斗提升到最高位置運送物料。應盡

11、量避免在斜坡橫向行駛及鏟裝物料。發動機的水溫及潤滑油溫度達到規定值時方可進行全負荷作業,當水溫、油溫超過 363K(90)時應停車,查找原因,待水溫低于 363K(90)時方可作業,否則會損壞發動機。禁止在前后車體形成角度時鏟裝貨物。取貨前,應使前后車體形成直線,對正并靠近貨堆,同時使鏟斗平行接觸地面,然后取貨。除散料以外,不準用高速檔取貨。不準邊行駛邊起升鏟斗。鏟斗鏟裝貨物應均衡,不準鏟斗偏重裝載貨物。裝載車是用來進行裝載及短途運輸散裝物料的車輛,禁止用鏟斗進行挖掘作業。駕駛員離車前,應將鏟斗放到地面,禁止在鏟斗懸空時駕駛員離車。起升的鏟斗下面嚴禁站人或進行檢修作業。若必須在鏟斗起升時檢修車

12、輛,應對鏟斗采取支撐措施,并保證牢固可靠。禁止用鏟斗舉升人員從事高處作業。禁止在碼頭岸邊直接鏟裝船上的物料。在架空管線下面作業,鏟斗起升時應注意不要碰到上方的障礙物,在高壓輸電線路下面作業時,鏟斗還應與輸電線保持足夠的安全距離。在為載重汽車傾卸物料,鏟斗前翻時不得刮碰車輛,卸載動作要緩和。在卸車作業時,應注意鏟斗不要刮碰車廂。在推運或刮平作業中,應隨時觀察運行情況,發現車輛前進受阻,應審慎操作,不得強行前進。停車后應將換向操縱桿放到中央位置,將前后車體安全聯接桿安裝好。 3 3、推土機、推土機作業時應選擇適宜的鏟推路線,在清理作業現場時,應能保證車輛無下陷、傾覆等危險。在向高坡(或坑、溝)推土

13、接近邊緣時,推土鏟不得輕易提升,應在掛上倒車檔后,提鏟倒車。推土機上坡行駛不得超過 25,下坡行駛不得超過 35,推土機不得在坡度大于 10的坡路上橫向作業,并不得在陡坡上進行轉彎。下坡行駛不準空檔滑行。用推土機清除高于機體并埋在地下的物體時,應有安全防措施,要在選擇好有利的進退路線后,方可作業。夜間作業時,現場應有良好的照明。推土機在作業時,嚴禁人員上下。十一、土方回填十一、土方回填采用素土回填,可用含水率適當的粘土,回填土采用勾機和用人工配合自下而上分層夯填,一般虛鋪厚度不宜太厚。在建筑物通過電、線管等管道部位時,必須按規定回填,并經隱蔽驗收合格后方可進行?;靥钔敛坏糜煤袠涓?、草皮、腐植

14、土或淤泥?;靥钔帘仨毞謱雍粚崳瑢τ诔信_、梁磚模邊的回填采用人工夯實?;靥钔翍诖u模兩側對應均勻進行,磚模穩定簿弱部位用木板及短方料撐牢,防止回填土擠壓變形、移位?;靥钔燎皯獙⒌孛?、坑槽水抽干,垃圾或不能作為回填的土、雜物清量干凈。填土含水量的大小直接影響到夯實質量,經以往經驗統計,粘土含水量在1923%時,最大干密度可達 1.581.70t/m,從而保證回填土的密實度。填土標高應按計算標高加上沉降量,一般取回填土厚度的 3.5%。十二、安全文明施工措施十二、安全文明施工措施開工前做好各級安全技術交底工作,要制定可靠的施工現場安全措施,并認真組織貫徹落實和定期安全檢查工作。在土方開挖前,組織現場有關技術人員了解場地是否存在

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
