1、大城縣城區辦事處2016年城區小街巷道路亮化工程公開招標投標文件文件編號:HBBY2016-016 招 標 人:大城縣城區辦事處 項目名稱:大城縣城區辦事處2016年城區小街巷道路亮化工程 投標單位: 霸州市金弘建筑有限公司 (公章) 法定代表人: (印鑒) 編制時間: 2016年03月02日 目 錄一、投標承諾書二、法人代表授權書三、投標保證金繳納證明四、投標單位資格文件五、工程量清單報價書六、施工組織設計七、項目管理機構配備情況八、擬分包項目情況表九、投標單位認為有必要的其它資料 一、投標承諾書 河北博陽招標代理有限公司:我們收到文件編號為HBBY2016-016的招標文件,經詳細研究,我

2、們決定參加該項目的投標。為此,我方謹鄭重聲明以下諸點,并為之負法律責任。1、我單位經考察現場和研究上述項目招標文件的投標須知、合同條款、技術規范、圖紙和其他有關文件后,我方愿意按照招標文件中的一切要求,以人民幣 161704.81 元(大寫) 壹拾陸萬壹仟柒佰零肆元捌角壹分 的價格,按上述合同條款、技術規范、圖紙等條件承包上述項目的施工、竣工和保修。2、我方承諾本項目于2016年7月30日前完成竣工驗收、項目質量為合格。3、我方提交投標文件份數為:投標文件正本一份,副本四份。4、如果我們投標文件被接受,我們將履行招標文件中規定的每一項要求,按期、按質、按量完成任務。5、我們愿意提供招標文件中要

3、求的所有資料。6、我們理解,最低報價不是中標的唯一條件,我們認為你們有權按照中華人民共和國政府采購法、中華人民共和國招標投標法及評分標準和定標原則確定中標單位。7、我們已按招標文件文件規定交納保證金3200元,同時完全遵守河北博陽招標代理有限公司在本招標文件中的各項規定。8、我方的投標文件在公開唱標后60天內有效。9、如果我方中標,我方同意按規定向招標代理單位交納招標代理服務費。10、所有有關投標的函電,請按下列地址聯系:單 位:霸州市金弘建筑有限公司(法人公章)法定代表人:(印鑒)地 址:霸州市康仙莊鄉 郵 編:065799電 話傳 真:0316-726499920

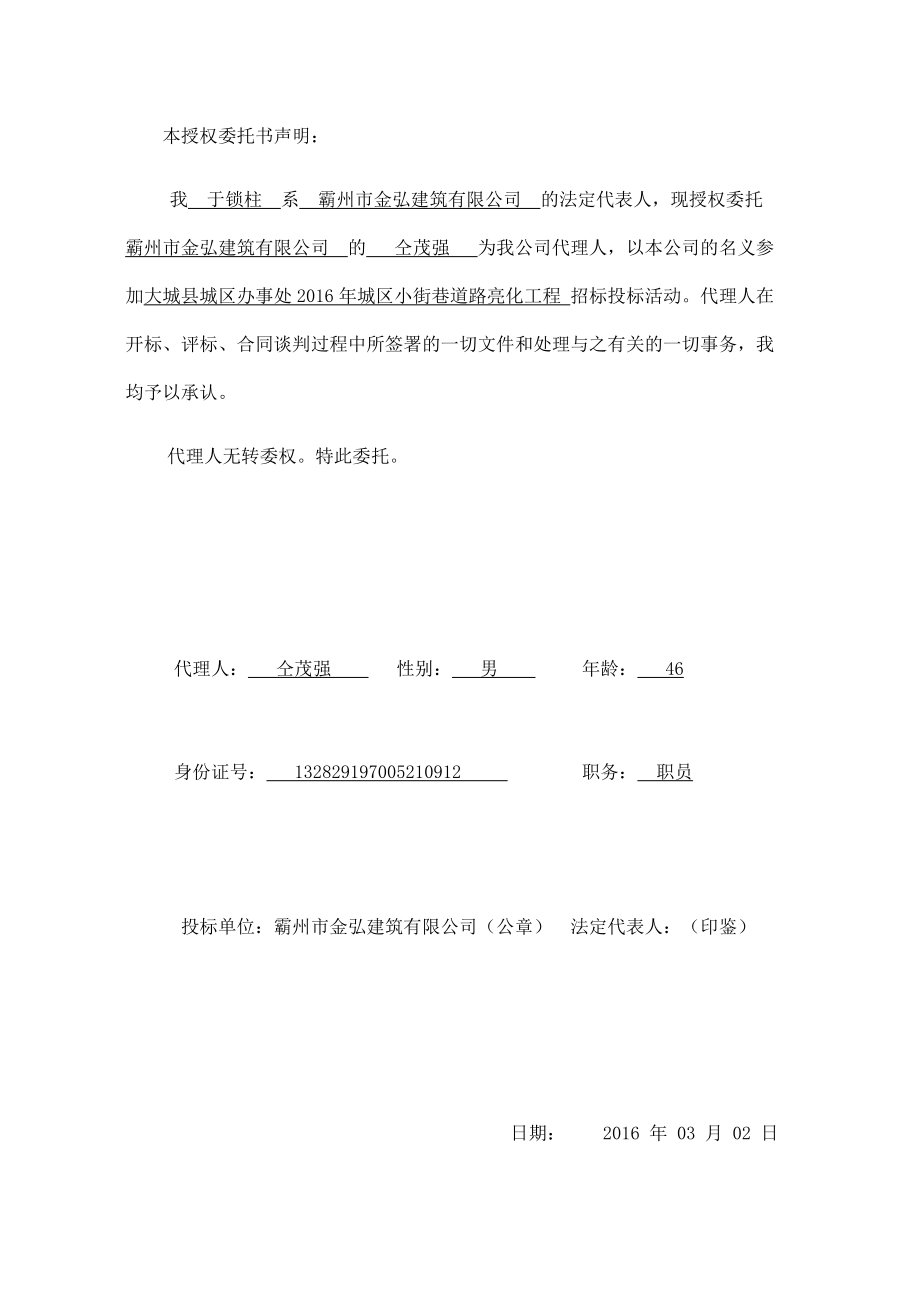

4、16 年 03月 02日二、法人代表授權書本授權委托書聲明:我 于鎖柱 系 霸州市金弘建筑有限公司 的法定代表人,現授權委托 霸州市金弘建筑有限公司 的 仝茂強 為我公司代理人,以本公司的名義參加大城縣城區辦事處2016年城區小街巷道路亮化工程 招標投標活動。代理人在開標、評標、合同談判過程中所簽署的一切文件和處理與之有關的一切事務,我均予以承認。代理人無轉委權。特此委托。代理人: 仝茂強 性別: 男 年齡: 46 身份證號:職務: 職員 投標單位:霸州市金弘建筑有限公司(公章) 法定代表人:(印鑒) 日期: 2016 年 03 月 02 日委托代理人身

5、份證三、投標保證金繳納證明復印件四、投標單位資格文件 1、法人營業執照復印件 2、企業資質證書復印件 3、安全生產許可證復印件4、廊坊市財政投融資建設項目招標投標活動信用準入審查委員會辦公室出具的BBB級及以上企業信用評價報告或信用調查函復印件五、工程量清單報價書建設工程工程量清單書工程名稱:大城縣城區辦事處2016年城區小街巷道路亮化工程投標總價: 161704.81 (元)建設單位: 大城縣城區辦事處 投標單位: 霸州市金弘建筑有限公司 (公章)法定代表人 (印鑒)造價工程師或造價員: (執業簽章) 編制日期: 2016 年 03 月 02 日1、投 標 報 價 說 明(1)本報價依據本項

6、目投標須知和合同文件的有關條款進行編制。(2)工程量清單報價表中所填入的綜合單價和合價,均包括人工費、材料費、機械費、管理費、利潤以及采用固定價格的工程所測算的風險金等全部費用。(3)措施項目報價表中所填入的措施項目報價,包括采用的各種措施的費用。(4)其他項目報價表中所填入的其他項目報價,包括工程量清單報價表和措施項目報價表以外的,為完成本工程項目的施工所必須發生的其他費用。(5)本工程量清單報價表中的每一單項均填寫了單價和合價,沒有填寫單價和合價的項目費用,已包括在工程量清單的其他單價或合價之中。(6)本報價的幣種為人民幣。2、投標總價 建設單位: 大城縣城區辦事處 項目名稱: 大城縣城區

7、辦事處2016年城區小街巷道路亮化工程 投標總價(小寫): 161704.81元 (大寫): 壹拾陸萬壹仟柒佰零肆元捌角壹分 投標單位: 霸州市金弘建筑有限公司 (蓋章)法定代表人: (印鑒) 編制時間: 2016年 03月 02日 3、 工程項目總價表工程名稱: 大城縣城區辦事處2016年城區小街巷道路亮化工程 第1頁 共1頁序號單項工程名稱金額(元)1大城縣城區辦事處2016年城區小街巷道路亮化工程合計161704.811.1大城縣城區辦事處2016年城區小街巷道路亮化工程工程費161704.811.2大城縣城區辦事處2016年城區小街巷道路亮化工程設備及其稅金合 計161704.814、

8、單項工程費匯總表工程名稱:大城縣城區辦事處2016年城區小街巷道路亮化工程 第1頁 共1頁序號單項工程名稱金額(元)1大城縣城區辦事處2016年城區小街巷道路亮化工程161704.811.1小街小巷亮化工程161704.81合 計161704.815、 單位工程費匯總表工程名稱:大城縣城區辦事處2016年城區小街巷道路亮化工程 第1頁 共1頁序號名稱計算基數費率(%)金額(元)1分部分項工程量清單STXM100.000143933.272措施項目清單CSXM-F5100.0002866.922.1單價措施項目工程量清單DJCSXM100.0002.2其他總價措施項目清單ZJCSXM100.00

9、02866.923其他項目清單QTXM100.0004規費STXM_FY3+CSXM_FY3100.0005662.825安全生產、文明施工費HAQWM+HAQWMJB+HAQWMZJ100.0003909.506稅金F1+F2+F3+F4+F53.4105332.30 合 計 161704.816、分部分項工程量清單計價表工程名稱:大城縣城區辦事處2016年城區小街巷道路亮化工程 第1頁 共2頁序號項目編碼項目名稱項目特征計量單位工程 數量金額(元)綜合單價合價土地局宿舍樓兩側小街亮化工程1040101002001挖溝槽土方1.土壤類別:一、二類土 2.挖土深度:1.5m 以內m3250.0

10、017.944485.002040103001001回填方1.密實度要求:夯實m3250.0019.834957.5030408050020016米路燈1.名稱:自彎臂6米路燈 2.型號:SPG98-2500/400W 3.燈桿材質:金屬桿 4.含混凝土基礎套9.001986.8317881.474030408001001電力電纜1.名稱:YZV2*16 2.敷設方式、部位:管道敷設 3.電纜溝鋪沙蓋磚m250.0054.4013600.005030408001002電力電纜1.名稱:YZV2*2.5 2.敷設方式、部位:管道敷設 3.電纜溝鋪沙蓋磚m90.0026.932423.706030

11、411001001配管1.名稱:RC50 2.敷設方式:埋地敷設m250.0035.118777.507030411001002配管1.名稱:RPVC50 2.敷設方式:埋地敷設m90.0020.021801.808030404016001控制箱1.名稱:路燈控制箱 2.安裝方式:落地安裝臺3.002453.947361.829041001001001拆除路面,恢復路面1.人工拆除磚路面250厚,拆除灰土墊層300厚,恢復路面,鋪磚m2125.0066.788347.5010040807002001供電系統調試系統1.00542.27542.2711040806001001接地極1.名稱:40

12、*4扁鋼接地極2米根(塊)1.0094.2694.26分部小計土地局宿舍樓兩側小街亮化工程70272.82中醫院西側小街亮化工程1040101002002挖溝槽土方1.土壤類別:一、二類土 2.挖土深度:1.5m 以內m3130.0017.942332.202040103001002回填方1.密實度要求:夯實m3130.0019.832577.9030408050020026米路燈1.名稱:自彎臂6米路燈 2.型號:SPG98-2500/400W 3.燈桿材質:金屬桿 4.含混凝土基礎套4.0001986.697946.764030408001003電力電纜1.名稱:YZV2*16 2.敷設方

13、式、部位:管道敷設 3.電纜溝鋪沙蓋磚m110.0054.405984.00本頁小計89113.68工程名稱:大城縣城區辦事處2016年城區小街巷道路亮化工程 第2頁 共2頁序號項目編碼項目名稱項目特征計量 單位工程 數量金額(元)綜合單價合價5030408001004電力電纜1.名稱:YZV2*2.5 2.敷設方式、部位:管道敷設 3.電纜溝鋪沙蓋磚m50.0026.931346.506030411001003配管1.名稱:RC50 2.敷設方式:埋地敷設m110.035.113862.107030411001004配管1.名稱:RPVC50 2.敷設方式:埋地敷設m50.0020.0210

14、01.008030404016002控制箱1.名稱:路燈控制箱 2.安裝方式:落地安裝臺1.002453.942453.949041001001002拆除路面,恢復路面1.人工拆除磚路面250厚,拆除灰土墊層300厚,恢復路面,鋪磚m265.0066.784340.7010040807002002供電系統調試系統1.00542.27542.2711040806001002接地極1.名稱:40*4扁鋼接地極2米根(塊)1.0094.2694.26分部小計中醫院西側小街亮化工程32481.63濟民醫院東側南端小街亮化工程1040101002003挖溝槽土方1.土壤類別:一、二類土 2.挖土深度:1

15、.5m 以內m3190.017.943408.602040103001003回填方1.密實度要求:夯實m3190.019.833767.7030408050020036米路燈1.名稱:自彎臂6米路燈 2.型號:SPG98-2500/400W 3.燈桿材質:金屬桿 4.含混凝土基礎套5.001986.259931.254030408001005電力電纜1.名稱:YZV2*16 2.敷設方式、部位:管道敷設 3.電纜溝鋪沙蓋磚m150.054.408160.005030408001006電力電纜1.名稱:YZV2*2.5 2.敷設方式、部位:管道敷設 3.電纜溝鋪沙蓋磚m40.0026.93107

16、7.206030411001005配管1.名稱:RC50 2.敷設方式:埋地敷設m150.035.115266.507030411001006配管1.名稱:RPVC50 2.敷設方式:埋地敷設m40.0020.02800.808030404016003控制箱1.名稱:路燈控制箱 2.安裝方式:落地安裝臺1.0002453.942453.949041001001003拆除路面,恢復路面1.人工拆除磚路面250厚,拆除灰土墊層300厚,恢復路面,鋪磚m285.0066.785676.3010040807002003供電系統調試系統1.00542.27542.2711040806001003接地極1

17、.名稱:40*4扁鋼接地極2米根(塊)1.0094.2694.26分部小計濟民醫院東側南端小街亮化工程41178.82本頁小計53473.09合 計143933.277、單價措施項目工程量清單與計價表工程名稱:大城縣城區辦事處2016年城區小街巷道路亮化工程 第1頁 共1頁序號項目編碼項目名稱項目特征計量單位工程數量金 額(元)綜合單價合價本頁小計合計8、總價措施項目清單與計價表工程名稱:大城縣城區辦事處2016年城區小街巷道路亮化工程 第1頁 共1頁序號項目編碼項目名稱金額(元)1 安全生產、文明施工費1041109001001安全生產、文明施工費3909.50小計3909.502 其他總價

18、措施項目1041109002001夜間施工增加費330.272041109003001二次搬運費270.023041109005001不斷交施工增加費4041109007001已完工程及設備保護費221.075041109B01001冬季施工增加費210.856041109B02001雨季施工增加費491.157041109B03001生產工具、用具使用費492.098041109B04001檢驗試驗配合費305.139041109B05001工程定位復測配合費、場地清理費275.7610041109B06001停水、停電增加費270.58小計2866.929、其他項目清單計價表工程名稱:大城

19、縣城區辦事處2016年城區小街巷道路亮化工程 第1頁 共1頁序號項目名稱金額(元)1暫列金額2暫估價2.1材料暫估價2.2設備暫估價2.3專業工程暫估價3總承包服務費4計日工 合 計六、施工組織設計目 錄第一篇 編制說明和依據 第二篇 工程概況 第三篇 施工部署 第四篇 施工方案及技術措施第五篇 質量管理體系及保證措施第六篇 安全管理體系及保證措施第七篇 環境保護管理體系及保證措施第八篇 工程進度計劃及保證措施第九篇 工程資源配備計劃第十篇 文明施工保證措施措施第十一篇 成品保護與成本控制措施附表一 計劃開、竣工日期和施工進度表第一篇 編制說明和依據1、編制依據 (1)、現行國家和地方電氣工程

20、、設備管道等安裝規范、規程和標準;(2)、招標方提供的招標文件及相關圖紙;(3)、本公司ISO9001質量手冊、程序控制文件及作業指導書。(4)、本公司多年的施工經驗和施工管理能力及技術裝備。(5)、工程項目施工現場實際情況、施工環境、施工條件和自然條件。2、編制說明 、本施工組織設計根據工程實際情況及現有施工條件,本著充分利用和發揮本公司現有實力和技術特長,按照可靠性、合理性、可行性的特點為原則進行編制,以指導本工程達到快速、優質、安全、高效的管理目標。、本施工組織設計根據施工現場具體情況進行編制。、本施工組織設計未詳之處,執行國家現行施工及驗收規范。第二篇 工程概況工程建設地點:大城縣城區

21、辦事處指定地點工程工期: 2016年7月30日前完工 工程承包方式:包工包料。工程內容及工程量:見工作量清單及施工圖紙第三篇 施工部署1、項目管理機構:本公司堅持“優質高效,用戶至上”的宗旨,用現代化的管理手段,精心組織,科學施工,創優質工程。按建設單位對工程質量的要求,確保該工程施工達到優質工程,我公司將組織該工程的施工指揮機構并以基建隊作為該工程的直接組織管理單位,協調各方面的人、財、物,滿足本工程的施工需要,抽調施工組織管理能力強,有一定施工經驗的技術人員組成項目經理部,負責該工程,落實各種管理制度及崗位責任制,明確分工,協調組織管理。現場臨時設施就近租用。該工程施工組織管理目標:工程質

22、量優良,按期完成,安全施工達優,創文明施工工地。項目部主要人員職責:項目經理(項目副經理):代表公司經理對業主負責,全面負責該工程的質量、進度、組織的協調工作。組織單位工程的質量驗收,明確組織機構中各人員的職責,權限,參加業主或監理主持的工程協調會,按業主的要求組織協調各工程的施工,批準各類發給業主或監理的文件。1)貫徹實施公司質量方針和目標,對項目施工質量負領導責任。2)明確劃分項目經理部管理職責,批準項目經理部工作規劃。3)參加業主或監理主持的生產平衡會。4)負責合同的實施和履約。5)負責批準現場材料、設備、工具的采購計劃。6)負責批準進出項目部的文件。技術負責人:對項目經理負責,管理工程

23、的質量和安全工作,參加各類單位、分部工程的驗收,審核和批準各類安全、技術交底,審核各類工程預算,審核發給業主或監理的與質量、安全有關的各類文件。1)協助項目經理劃分項目部的管理職責制定各類檢查計劃(質量、安全、技術等。)2)組織施工圖會審,負責編制各類施工方案(作業指導書),負責落實各類質量保證措施。3)組織對工程質量、安全的檢查和監督。4)審核項目部各類往來文件、安全、技術交底等。5)對各類計量器具的有效性負責。6)審核項目部的計量器具采購計劃。7)組織分部工程的質量驗收。8)審核各類工程預決算。2、施工準備為了確保本工程優質、高速、安全、低耗、圓滿地完成合同規定的各項指標,根據本工程特點,

24、做好施工前準備工作,科學組織,精心安排、計劃在先,保證施工中各項工作的順利開展。 (1)、施工前組織有關單位做好現場交接工作,布設施工用電線路,用水管線和臨建設施。 (2)、做好圖紙會審工作,組織工程技術人員認真熟悉圖紙,領會設計意圖,全面掌握施工圖紙內容,檢查多專業管線的位置是否正確,提出方便施工的合理化建議。 (3)、根據本工程的具體情況,編制切實可行的單項施工工藝措施和施工方案,重點闡明重要項目的施工方法、施工工藝、工程進度安排、勞動力組織、質量及安全保證措施,以利于有效地指導現場施工。 (4)、做好技術交底工作,在工程開工前,公司總工程師組織質檢科、工程技術科向項目經理部進行技術交底,

25、內容是施工組織設計,風雨季施工措施等,項目技術負責人再根據進度計劃向施工員和作業班組交底,重點放在施工方案、技術措施、作業指導書、工藝標準、安全措施等方面,交底必須細致齊全,并應結合具體操作部位,關鍵部位和施工難點的質量要求,操作要點,安全要求等進行詳細的交底。 (5)、及時編制施工預算,充分反映工程所需的各種費用,材料、勞動力等,有效指導進度計劃、材料計劃、勞動力安排、竣工決算和經濟分析等工作的開展。 (6)、認真做好材料的計劃采購準備,編制各項材料計劃,對多種材料的采購,入庫、保管和出庫,制定完善的管理方法,同時加強防盜和防火管理。(7)、勞動力的準備:根據確定的現場管理機構建立項目施工管

26、理層,選擇高素質的施工作業隊伍進行該工程的施工。對工人進行必要的技術、安全、思想和法制教育,教育工人樹立“質量第一,安全第一”的正確思想,遵守有關施工和安全的技術法規,遵守地方治安法規。特殊專業工種,將全部使用經特殊培訓并有上崗證的施工人員。(8)、材料準備:1)、根據施工組織設計中的施工進度計劃和施工預算中的工料分析,編制工程所需材料用量計劃,作好備料、供料工作和確定倉庫堆場面積及組織運輸的依據。2)、根據材料需用量計劃,做好材料的申請、訂貨和采購工作,使計劃得到落實。組織材料按計劃進場,并作好保管工作。3)、施工材料的發放用使用管理制訂嚴格的材料領料制度,做到按需領料、按當日施工量領料,防

27、止材料出庫后造成的丟失損壞和污染。(9)、機械準備:根據施工組織設計中確定的施工方法、施工機具、設備的要求和數量以及施工進度計劃的安排,編制施工機具設備需用量計劃,組織施工機具設備需用量計劃的落實,確保按期進場。主要機具一覽表施工機械設備表(見附表):(10)、運輸方式:主要采用載重汽車運送材料和設備至施工現場,輔以其它運輸工具。小型材料、設備以人力裝卸為主,大型材料、設備已機械裝卸,裝卸及運輸過程中對材料、設備進行牢固的包裝,避免在運輸、裝卸的過程中對材料、設備造成損壞。3、施工作業班次:根據計劃安排和工序穿插,充分利用有效時間和空間,合理安排作業班次,原則上采取兩大班作業,作業時間限制為7

28、12時。 4、建立現場協調會制度:工程開工后,除了參加業主組織的協調會外,項目經理部每周還必須組織召開一次內部生產調度會,根據業主安排和現場情況,布置、檢查、協調工程施工進度、質量、安全、文明施工以及物資供應等事宜,及時解決和處理影響工程質量,施工進度和施工安全所存在問題。 第四篇 施工方案及技術措施一、 施工方法1、施工準備:由我公司工程部進行施工機械、設備的準備。結合本次施工需使用的機械設備,對原有的機械設備進行保養維護,對需更換、增加的及時上報,進行采購。材料由采購部根據本次工程的進度計劃,及時進行市場調研,確保材料的到位。自產的設備,由生產部門根據進度計劃,及時采購原材料,確保產品按時

29、生產,及時到位。2、施工定位:技術人員根據設計布燈圖與業主、監理結合整個工程的情況,設計符合施工要求的線路圖,再根據現場實際情況確定燈位定點工作;如現場施工中有變動不能按圖定點,請業主及監理到現場根據實際狀況解決定位。3、基礎制作:基礎開挖前先用測量儀器放線,定出基礎位置,經復核無誤后才進行基礎土方開挖。要求基礎置于原狀土上,地基承載力大于200kpa,如遇不良地質應進行地基處理。基礎周圍回填土應按道路人行道壓實度要求處理。預先制作鋼筋籠和螺栓籠,利用夾具和模具加工保證尺寸;鋼筋籠和螺栓籠安放在基坑檢查合格后,進行砼現澆,每個基礎一次澆筑完畢,澆筑時使用振搗器,現澆砼工程所用的商品混凝土要取樣

30、、有合格證,填寫“混凝土澆筑記錄”;基礎混凝土強度等級不應低于C25,基礎內電纜護管從基礎中心穿出并應超出基礎平面3050mm。澆制鋼筋混凝土基礎前必須排除坑內積水。基礎澆制完畢后,檢查基礎地腳螺栓位置必須正確,且包裹好。燈桿防雷利用鋼筋混凝土基礎作為接地體,接地扁鋼一端用螺母固定在螺桿上,另一端與燈桿基礎鋼筋焊接,焊縫至少長于5cm。4、電纜溝開挖:施工前首先確定基坑(溝槽)開挖的深度、寬度并劃線;土方開挖以人工開挖為主,對施工有影響的地下構筑物和綜合管線,要進行試探性挖掘,探清實際情況并提供給設計以便設計做出變更;根據土質對燈基坑進行放坡或設擋土,挖出的土大部分運至棄土點。應有排水措施,隨

31、時排除坑(溝槽)內積水;回填時先取土樣確定回填用料(原土或級配碎石),然后用人工分層攤鋪、夯實。嚴格控制每層鋪土厚度,保證壓實度達到設計要求;填寫“隱蔽工程檢查紀錄”。5、接地裝置制作:接地網用水平接地線和垂直接地極焊接,焊接處瀝青漆防腐;如因土質造成接地電阻達不到要求時,增加接地極的數量直至達到要求。1)、按圖施工,焊接牢固。2)、室外接地接地體的埋深不小于0.6m,接地級間距不小于6M. 3)、接地線焊接長度為扁鋼寬度的兩倍。焊接部分應補刷防腐漆。4)、接地線安裝完畢后,應進行接地電阻測試,測試電阻不大于4歐姆。 6、電纜保護管敷設: (1)埋地電纜保護管及其配件必須由阻燃處理的材料制成。

32、 (2)搬運管材和管材時,應小心輕放,避免油污,嚴禁劇烈撞擊、與尖銳物品碰觸和拋、摔、滾、拖。 (3)管材和管件應存放在通風良好的庫房或簡易棚內,不得露天存放,防止陽光直射,注意防火安全,距離熱源不得小于1m。 (4)管材應水平堆放在平整的地上,應避免彎曲管材,堆置高度不得超過1.6m,管件應逐層碼堆,不宜疊得過高。 (5)操作現場不得有明火,插入時的力度、深度都有一定要求,掌握必須的操作要點,保證施工質量。 (6)管口應平整、光滑、管與管、管與盒(箱)等器件應采用插入法連接,連接處結合面應涂專用膠合劑,接口應牢固密封。 (7)管與管連接時,套管長度宜為管外徑的1.53倍,管與管的對口處應位于

33、套管的中心。 (8)管與器件連接時,插入深度宜為管外徑1.11.8倍。 (9)管口用堵頭保護,以防雜物進入。7、電纜敷設:敷設電纜前應符合下列要求:1) 、電纜型號應符合設計要求,排列整齊,無機械損傷,標志牌齊全、正確、清晰;2) 、電纜的固定、間距、彎曲半徑應符合規定;3) 、纜敷設前,應進行電氣性能試驗,絕緣應符合規定;電纜頭要密封;4) 、電纜溝應符合要求,溝內無雜物;5) 、保護管的連接、防腐應符合規定;6)、完善電纜支架,準備放電纜所用的放線架,架電纜的軸輥,紡織的鋼絲網套(套引電纜用)以及臨時綁扎用的鉛絲和做電纜頭用的工具、材料。需

34、用電纜聯結的供用電設備已就位。電纜敷設時的應符合下列要求1)、放電纜時設防摩擦措施,以防電纜絕緣層拉傷;2)、電纜敷設應根據其走向、規格合理安排順序、一般不應有交叉。3)、電纜敷設時,應從盤的上端引出,避免與地摩擦,電纜應消除一切機械損傷。電纜進入變電站以及穿入管后,進出口應封閉,管口應封閉。4)、電纜終端頭,中間對接頭,電纜支架等的金屬件,油漆完好,相色正確,而且制作符合規范要求。8、控制箱安裝:控制箱、遙控裝置組裝好后進行通電調試,測電流、電壓、功率因素報現場監理并記入“表箱測試記錄”、“電氣照明、試運行記錄”。9、燈具安裝:1)、燈頭接線應符合規定。2)、對于所裝燈具,應先地面上進行試亮

35、后進行安裝,成套安裝的燈具中易丟、易換元件要做好可靠保管。3)、燈具電線不應貼近燈具外殼,燈線應留有余量,嚴禁燈頭線再有中間接頭。4)、在燈臂、燈盤、燈桿內穿線不得有接頭,穿線孔口或管口應光滑、無毛刺,并應采用絕緣套管或包扎,包扎長度不得小于200mm。5)、燈具固定牢靠,可調燈頭應按設計調整至正確位置,燈頭接線應符合規定。6)、各種螺母緊固,宜加墊片和彈簧墊。緊固后螺出螺母不得少于兩個螺距。第五篇 質量管理體系及保證措施一、 質量目標 科學管理、精心施工,合理制定工程進度計劃,嚴格按照國家及市有關安全操作規程施工,堅決杜絕事故發生。在施工過程中嚴格按照規范精心施工,爭取各工序均達到優良,創造

36、一個全優工程。二、質量體系的建立1、 工程開工前,根據本工程的規模、技術含量等因素,我司將選擇業務精、工作責任心強的技術骨干來配備項目經理、技術負責人、質檢員、專業工程師、材料員、機械管理員、試驗員、工長等工作崗位,組成強有力的項目領導班子。賦予質檢員核實、獎勵罰款、停工整改和越級報告的權力控制每一個 分項、分部工程質量。2、根據公司質量保證體系的要求編制本工程質量計劃,結合本工程的實際情況,建立由公司總經理領導、項目質量、技術負責人負責的質量管理機構,使整個質量保證體系協調運作,工程的質量始終處于受控狀態。3、項目嚴格執行“四交底”制度:交質量標準、交操作要求、交技術措施、交自檢互檢要求,交

37、底必須交到班組,標準明確,各就其位,交底各方要在交底書面資料上簽字。定期召開工程現場例會和質量情況江匯報會,及時通報4、實行目標管理,進行目標分解,按單位工程、分部工程、分項工程把責任落實到相應的部門和人員。除公司質量監督部門和項目技術負責人外,現場另安排專職質監員跟班作業,分別對各專業安裝工程進行跟蹤監控,并嚴格按照公司質量體系文件規定,使項目各部門到各施工班組,層層落實質量職責,明確質量責任。5、積極開展質量管理(QC)小組的活動,工人、技術人員、項目領導“三結合”,針對技術質量關鍵組織攻關,并積極做好QC成果的推廣應用工作。6、質量情況,保證各級管理人員掌握質量動態,堅持樣板到路,樹先進

38、、學樣板、上水平、超前示范,以點帶面。7、質量管理體系 三、保證質量技術管理措施1、即質量管理分三個層次,第一層為公司職能部門,負責工程質量總策劃,從投標前到中標后的過程控制,最大限度地提供持術支持與管理支持,以分部工程優良來保證單位工程優良,負責工程創優計劃的制定與實施。第二層次為項目經理部。負責創優計劃的實施,確保分項工程優良率,實施對施工作業層的管理,控制施工過程質量,以分項工程優良來保證分部工程優良,并及時向公司職能部門反饋質量信息。第三層次為施工作業層,負責工程的施工,嚴格按設計和規范要求進行操作,干好每一道工序,確保分項工程優良。各分項工程質量管理嚴格執行“三檢制”(即自檢、互檢和

39、交接檢、專業檢),隱蔽工程作好隱、實驗、預檢記錄,質檢員做好復檢工作并請甲方、監理、代表驗收。2、專業工長作好每一次的技術交底工作,嚴格按圖施工,不得任意更改原設計圖紙,遇有疑難問題必須和甲方、監理、設計單位協商解決。3、各種不同類型,不同專業的材料要分別堆放整齊,在運輸和儲存時,必須保留標牌,按批分類,同時應避免銹蝕和污染。4、特殊工種必須經考試合格后才能上崗作業。5、加強成品、半成品保護工作,如交叉施工時,一定要注意施工方向和順序。6、工程在交付使用后二年內因安裝質量引起的質量問題提供保修,并由有關領導到建設單位回訪,聽取用戶對工程質量的意見,為進一步改進施工質量提供依據。7、形成制度化管

40、理:(1)、實行技術負責制。工程項目部設質量管理職能組,負責本工程的質量檢查監督工作,各單項工程由質檢員和工地帶班進行質檢工作。(2)、實行圖紙會審制。工程開工前要進行圖紙會審,并做好會審記錄并列入工程技術檔案。(3)、實行技術交底制。開工前進行質量意識教育和技術交底,做到細致、清楚、明確。(4)、實行按圖施工制。施工人員嚴格按圖施工,不得隨意更改,確實需要更改時必須經設計單位同意,并出具設計變更后方可更改。(5)、實行施工質量檢查制。對施工工程質量實行班組自檢、下道工序檢上到工序及質檢員或帶班人員檢查制度,從施工開始就進行質量跟蹤,填寫各項檢查記錄,通知現場監理到場檢查審定,合格后方可進入下

41、到工序。(6)、實行技術檢查、復核制。施工過程中對施工技術要加強復核檢查,對班組施工工藝要經常檢查指導。(7)、實行原材料、構配件的檢查制。施工用的原材料及構配件等,供應部門要提供合格證明文件,無合格證明文件的堅決不用,不全的在使用前必須報建設單位,經有關單位檢查合格后方可使用。(8)、實行施工日記制。各項目施工帶班應及時做好施工日記。(9)、實行工程驗收制。各工程一定要按規范要求做好驗收工作,并辦理驗收手續。(10)、實行質量教育制。加強對職工進行“質量第一”、“預防為主”的教育,明確搞好質量的要求和方法,提高全員質量意識,使職工真正認識到搞好工程質量的重要意義,自覺把好質量關,創優質工程。

42、四、施工過程質量控制1、施工準備過程的質量控制(1)、技術文件準備:根據公司質量保證手冊、程序文件、結合本工程的實際情況,編制施工組織設計及單項施工方案,編寫作業指導書和質量檢驗計劃。(2)、管理文件準備:編制項目質量保證計劃,明確質量職責,確定項目創優計劃,制定相應的質量制度。(3)、圖紙會審:在施工前必須進行圖紙會審,找出圖紙差錯,提出改進意見,察看施工手冊和條件是否符合,能否滿足設計技術要求,對關鍵工序、特殊工序,如焊接工程等均應制定專門的技術措施和控制辦法。(4)、對材料供應商進行評估和審核,建立合格的供應商名冊,選擇與本公司多次合作且信譽可靠的供應商。材料進場必須有出廠合格證,對進場

43、原材料的檢驗應由材料員及試驗員負責進行,材料員負責材料的外觀物理性能檢驗,試驗員負責材料的化學性能檢驗,經檢驗合格后方可留用。(5)、擬定材料計劃,做好材料進場的準備工作。材料進場后應做好標識,注明品種、規格、數量、進場日期,進場原材料應分類堆整齊、規則,特殊材料進行專人專處保管。(6)、合理配備施工機械,保證工程施工進度和工程質量。(7)、采用質量預控法,把質量管理由事后檢查轉變為事前控制,達到“預防為主”的目的。2、施工過程中的質量控制(1)、嚴把材質關,堅持“三先三后三統一”的原則。“三先三后”即:先調查后定點、先檢驗后進場、先試用后推廣;“三統一”即統一供應、統一管理、統一驗收。嚴格材

44、料采購、進場、貯存、發放制度,要優先選用經過國家產品質量認證的材料;進場材料必須保證其性能、規格、品種、色澤等符合設計及現行的有關標準、規范要求,并必須有出廠合格證。需要進場復驗的材料必面進行復驗。(2)、優選工作隊伍,加大對施工隊伍的考核、獎罰力度。對施工隊伍的考核要由項目和公司共同進行,做好入場教育和取證培訓工作,除對業績進行考查外,還要通過樣板間、樣板段考核期質量情況決定其取舍,不合格隊伍堅決退出場。(3)、把好關鍵工序關。對關鍵工序執行“三定三序”原則,“三定”即:定人、定位、定量,實行專業作業,將操作人員的姓名、質量檢測情況進行記錄;“三工序”即:檢查上道工序、保證本道工序、服務下道

45、工序,使所有關鍵工序嚴格處于受控狀態。(4)、把好細部操作關,根據已確定的關鍵工序,針對通病,分析產生的原因,落實細部操作要求,嚴格按規范、規程,或作業指導書操作,不合格部位堅決返工,做好質量記錄,為復檢和獎罰提供依據。(5)、嚴格控制施工作業程序。堅決禁止施工程序顛倒,避免剔鑿現象發生。(6)、做好各工序的優化組合,建立嚴格的成品保護制度。對已完分項、分部工程采取包、攔、蓋、封等防護措施,將保護責任落實到崗、到人,做到大面有人控,細部有人管。(7)、工程項目竣工交付前必須進行整體功能測試,測試工作由項目技術負責人組織有關人員參加,測試合格后由項目經理組織對工程進行自檢,自檢合格后報公司初驗小

46、組進行內部初驗,內部初驗合格后報業主,由監理或業主組織初驗,初驗合格報上級主管部門竣工驗收。(8)、對工序間的技術接口實行交接手續。(9)、做好不合格品處理的記錄及糾正和預防措施工作。(10)、接受監理單位的指導。(11)、認真做好工程的驗收交付。(12)、嚴格按施工圖紙和施工技術規范的要求進行施工,并認真按公司質量體系文件運作,嚴格抓好施工中產品和工藝質量的控制。(13)、做好成品保護,下道工序的操作者即為上道工序的成品保護者,后續工序不得以任何借口損壞前一道工序的產品。(14)、及時準確地收集質量保證資料,并做好整理歸檔工作,為整個工程積累原始準確的質量檔案。單位工程完成后,由項目資料員整

47、理全部工程技術資料。五、質量記錄本工程質量記錄主要分:物資進貨檢驗、復驗記錄、施工管理記錄、各類安全記錄、安裝記錄、工程質量檢驗評定記錄。質量記錄的填寫,與所做工作同步,字跡清晰,字體端正,內容完整,真實準確。施工過程質量記錄由項目經理部資料員按分部、分項劃分表的規定分類、分階段收集。六、雨季的施工安排1、整體安排上土方施工盡可能避開雨天。 2、溝槽、基礎開挖應隨挖,隨安裝,及時回填壓實,棄土的堆放應離溝槽邊適當距離,以免下雨造成塌方。深度較深的溝槽底應設置排水溝,并及時用抽水機抽出集水坑的積水,以免造成基底土受雨水浸泡。3、混凝土基礎施工前應在天氣晴朗的日子施工,如果混凝土基礎施工過程中,突

48、遇雨水應采取有效的防雨措施。4、水泥等材料應搭設材料棚,防止雨淋造成材料變質。5、辦公室外、生活區以及施工范圍內應在施工前做好臨時排水工作,以免在雨季時造成積水。第六篇 安全管理體系及保證措施一、 安全目標 1、無死亡重傷事故。 2、無大型設備損壞事故。3、無火災區事故。二、安全管理體系 三、安全管理措施為了確保整個工程順利而安全地完成,工程施工達到無重大傷亡事故發生,且輕傷頻率控制在0.6以內的目標,除了嚴格遵照國家頒布的“一標三規范”:新頒布的建筑施工安全檢查評分標準JGJ5999、建筑施高處作業安全技術規范JGJ80-91、施工現場臨時用電安全技術規范JGJ46-88和有關安全技術規范外

49、,我們還結合本工程的實際情況,制定出如下安全管理措施。(一)、安全管理制度電氣安裝企業的生產過程具有流動性大,勞動力密集度大、多工種交叉流水作業、和勞動強度大、高處作業多、環境復雜多變等特點。這些特點決定了施工的安全難度大,潛在的不安全因素多,因此,我們必須建立嚴格有效的管理制度。1、根據施工企業第一把手是安全生產第一責任人的原則,公司組成以經理為首的安全生產委員會,負責安全工作的領導和檢查督促。主管生產的付經理作為公司安全生產直接責任人,承擔安全生產的領導責任,安全科為專職業務科室并為公司安全生產委員會的辦公室,負責處理有關的業務工作。2、成立以項目經理為組長的安全領導小組,項目設專職安全員,班組設兼職安全員,專、兼職安全員有職有責,嚴格管理。3、各級施工管理人員,工程技術人員必須熟悉與工程施工有關的安全規程條例,標準和規范等,各工種工人必須熟悉本工種的安全技術操作規程,否則不許上崗。4、加強安全宣傳和教育是防止職工產生不安全行為,形成了人人注意安全、人人管安全的齊抓共管的局面。減少人為失誤的重要途徑,為此,根據實際情況

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
