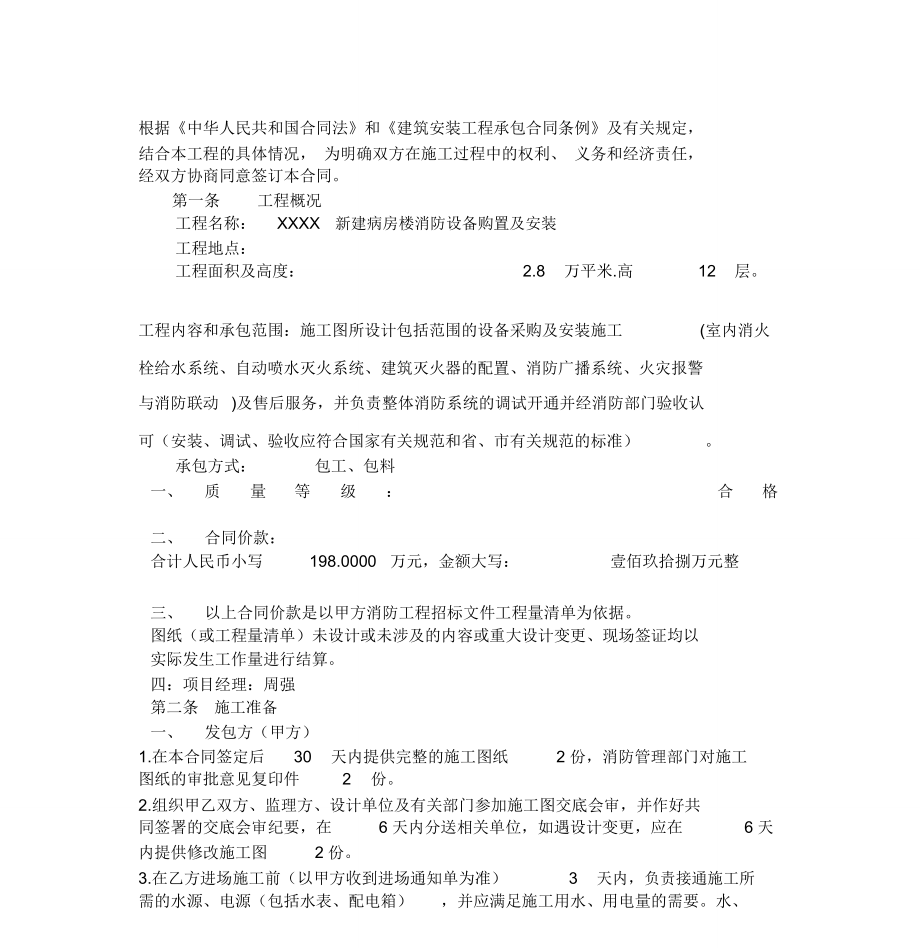

1、消防工程承包合同書工 程 名 稱 : X X X X 新建病房樓消防設備購置及安裝工程發包方(甲方): XXXX異地新建項目領導小組承包方(乙方):XXXXX有限公司工程名稱:XXXX新建病房樓消防設備購置及安裝工程立約單位:發包方(簡稱甲方):XXXX異地新建項目領導小組承包方(簡稱乙方)XXXXX有限公司根據中華人民共和國合同法和建筑安裝工程承包合同條例及有關規定,結合本工程的具體情況, 為明確雙方在施工過程中的權利、 義務和經濟責任, 經雙方協商同意簽訂本合同。第一條工程概況工程名稱:XXXX新建病房樓消防設備購置及安裝工程地點:工程面積及高度:2.8萬平米.高12層。工程內容和承包范圍
2、:施工圖所設計包括范圍的設備采購及安裝施工(室內消火栓給水系統、自動噴水滅火系統、建筑滅火器的配置、消防廣播系統、火災報警與消防聯動)及售后服務,并負責整體消防系統的調試開通并經消防部門驗收認可(安裝、調試、驗收應符合國家有關規范和省、市有關規范的標準)。承包方式:包工、包料一、質量等級:合格二、合同價款:合計人民幣小寫198.0000萬元,金額大寫:壹佰玖拾捌萬元整三、以上合同價款是以甲方消防工程招標文件工程量清單為依據。圖紙(或工程量清單)未設計或未涉及的內容或重大設計變更、現場簽證均以實際發生工作量進行結算。四:項目經理:周強第二條施工準備一、發包方(甲方)1.在本合同簽定后30天內提供
3、完整的施工圖紙2 份,消防管理部門對施工圖紙的審批意見復印件2份。2.組織甲乙雙方、監理方、設計單位及有關部門參加施工圖交底會審,并作好共同簽署的交底會審紀要,在6 天內分送相關單位,如遇設計變更,應在6 天內提供修改施工圖2 份。3.在乙方進場施工前(以甲方收到進場通知單為準)3天內,負責接通施工所需的水源、電源(包括水表、配電箱),并應滿足施工用水、用電量的需要。水、電費用由承包方自理。4.負責提供材料、機械設備的堆放場地,并應滿足存放條件。二、承包方(乙方)1.按時參加甲方組織的施工圖紙交底會審;2.負責施工現場的臨時設施,水電管線的敷設、管理、使用和維修工作;3.組織施工管理人員和材料
4、、施工機械進場;4.編制施工組織設計或施工方案,施工總進度計劃,設備 /材料進場計劃,用水、用電計劃送甲方。第三條工程期限一、 根據國家工期定額和甲方使用需要,商定工程總工期,配合總包按時竣工。二、 如遇下列情況,經甲方證實后,工期相應順延。5.按施工準備規定,甲方提供施工場地,水源、電源未按通,影響進場施工;6.重大設計變更或發包人原因影響施工進度;7.在施工中如因停電, 停水 8 小時以上或連續間歇性停水、停電 2 天以上(每次連續 72 小時以上),影響正常施工;8.非乙方原因由于監理簽證不及而影響下一道工序施工;9.人力不可抗拒的因素而延誤工期;第四條工程設備、材料的供應和驗收一、本工
5、程設備、材料由乙方按要采購。乙方保證所購設備符合設計及消防規范要求的質量、規格和性能。主要設備須經業主認可。二、貨物在到達交貨地點前的運輸過程中,如發生包裝、貨物受損、丟失、隨貨資料受損丟失等一切因素引起的質量問題,由乙方負責處理,費用自擔,由此引起的工期延誤、損失等由乙方負責。四、在設備到達安裝地點,乙方應通知甲方及時組織檢驗組進行檢驗,檢驗組由甲方、乙方共同組成。檢驗標準為外觀完整性檢查,如發現設備的外觀損壞及證件不齊全,甲方有權要求調換、補齊。由此引起的甲方損失由乙方承擔;如果甲方接到乙方驗貨通知3 天內不進行檢驗, 由視為符合合同要求, 乙方可以進行安裝。 設備的質量檢驗以系統完成過程
6、中及完成后的各種壓力檢測、密封性檢測、系統試驗及消防部門檢測、驗收為準。第五條工程價款的支付與結算一、 乙方的銀行名稱和賬號以合同為準。如乙方改變了其銀行名稱和賬號,應在付款到期日期7 天前以書面形式通知甲方。乙方如不能及時告知甲方其正確的銀行信息,則需承擔由于支付延誤而產生的一切損失。甲方和乙方自行承擔各自的資金撥轉費用。二、工程合同款支付5.合同價款:小寫:198.0000萬元大寫:壹佰玖拾捌萬元整合同簽訂后30 天內支付乙方工程款(小寫)總價的20%39.6 萬元(大寫)叁拾玖萬陸千元整6. 進場開工 25 天后 ,或消火栓系統、自動噴淋系統管道施工一半左右付工程款50%99 萬元,(大
7、寫):玖拾玖萬元整消火栓系統、自動噴淋系統施工完畢付工程款15%29.7 萬元 .(大寫): 貳拾玖萬柒千元整。7.工程結束、驗收合格后,拿到驗收合格意見書后付工程款(小寫):10%即 19.8 萬 元,(大寫):拾玖萬捌千元整。8.質量 保證 金留 (小 寫):5%.9.9萬,(大寫) :玖萬玖千元整,質保期滿一年后(即工程驗收合格后滿一年)七日內一次性付清。第六條工程質量一、本工程質量經甲乙雙方研究要求達到:合格二、乙方必須嚴格按照經消防管理部門審批的圖紙、說明文件和國家頒發的消防工程施工驗收規范、標準進行施工,并接受甲方派駐代表的監督。三、乙方在施工過程中必須遵守下列規定:1.須按經甲方
8、審定的施工方案精心組織安全文明施工,預防和杜絕事故的發生;2.必須遵守工地現場各種工作及管理制度;3.隱蔽工程必須經甲方派駐代表、監理方檢查、驗收簽章后,方可進行下一道工序;4.乙方應按質量驗評標準對工程進行分項、分部和單位工程質量進行評定,并將評定結果報甲方及監理方;四、工程竣工后, 乙方按規定對工程實行保修, 保修時間自通過竣工驗收之日起 24 個月。五、在保修期內,若出現質量問題,屬甲方使用不當造成的,乙方負責修復,費用由甲方承擔。屬設備質量及安裝施工原因造成,乙方負責修復,費用自擔。六、乙方負責終身維修,保修期滿后,甲、乙雙方另簽維護合同。第七條施工與設計變更一、甲方交付的設計圖紙、說
9、明和有關技術資料,作為施工的有效依據,開工前由甲方組織設計交底和三方會審作出的會議紀要,作為施工的補充依據, 甲、乙雙方均不得擅自修改。二、施工中如發現設計有錯誤或嚴重不合理的地方,乙方應以書面形式通知甲方,由甲方及時會同設計等有關單位研究確定修改意見或變更設計文件,乙方按修改或變更的設計文件進行施工, 如發生增加費用或延長工期,甲方應及時簽證確認,或改變合同總價,或納入工程結算。三、如甲方改變建筑內部結構或提出設計變更,甲方應以書面形式通知設計單位作出正式變更設計, 并報消防建審部門取得批準后方可轉交乙方按變更后的圖紙文件進行施工,如發生工期、費用的增加,按第七條第二款執行。四、乙方在保證工
10、程質量和不降低設計標準的前提下,提出修改設計、 修改工藝的合理化建議,經甲方、監理方、設計單位或有關技術部門同意后采取實施,其節約的價值由甲方按國家規定比例分配。第八條工程驗收一、施工過程中隱蔽工程中間驗收,乙方在自檢后, 通知甲方現場代表和工地監理參加。驗收合格,甲方代表及監理方在驗收記錄上簽字,乙方可進行下道工序;驗收不合格,乙方負責修理后重驗。二、工程驗收由甲方組織當地消防主管部門、設計單位、 消防施工單位共同進行并必須經當地消防主管部門驗收合格。四、工程竣工驗收后,甲方方可使用。第九條違約責任甲方的責任:一、按合同規定提供場地、 圖紙資料、 用水用電方便等, 除工程日期得以順延外,還應
11、償付乙方因此造成停工、窩工的實際損失。二、工程未經消防驗收,提前使用,出現質量問題,自己承擔責任。乙方責任:一、乙方施工安裝質量不符合合同規定的,甲方有權要求限期無償修理或返工。二、保修期內發生質量問題, 由乙方無償修復; 因甲方原因造成的, 由乙方修復,甲方支付相應費用。第十條糾紛解決辦法合同在執行過程中如發生爭議,由當事人雙方及時協商解決,協商不成, 屬工程質量問題由當地消防主管部門仲裁,商務糾紛由工程所在地仲裁委員會仲裁(當事人雙方不在本合同中約定仲裁機構,事后又沒有達成書面仲裁協議的,可向人民法院起訴)。第十一條不可抗力一、如發生不可抗力事件,不能履行本合同,完成本合同的時間可根據事件
12、發生的時間長短延期進行。二、受不可抗力影響的一方,應在不可抗力發生后3 天內, 盡快以電傳或電報的方式通知其他各方, 并用掛號信郵寄由相關主管當局簽發的證書,以便其他各方審查、確認。三、受不可抗力影響的一方,應盡快以電傳或電報的方式告知其他各方,并用航空掛號信確認不可抗事件的終止或消除。四、如果不可抗力的影響持續超過3 個月,一方應與其他各方取得聯系,以便解決進一步履行合同的問題。如果不可抗力的影響持續超過6 個月,任何一方都有權終止全部或部分合同。第十二條稅金賦稅應根據中華人民共和國法律由被征稅方支付。第十三條附則一、本合同一式 4 份,并經雙方法律代表人或授權代表簽字并加蓋公章后生效。本合同有效期至雙方合格履行完規定的責任義務,結清
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 九年級化學下冊 第八單元 海水中的化學 第一節 海洋化學資源教學設計設計(pdf)(新版)魯教版
- 人教統編版第23課 和平發展合作共贏的時代潮流教案配套
- 人教部編版一年級下冊課文 310 端午粽第2課時教案設計
- 人教版七年級道德與法治下冊第三單元《在集體中成長》教學設計
- 初中語文22 偉大的悲劇教案設計
- 車間包裝員工行為規范
- 2024內蒙古自治區民航機場集團有限責任公司呼和浩特分公司招聘11人筆試參考題庫附帶答案詳解
- 人美版七年級上冊美術3《大家動手做條龍》教學設計
- 人教版(三起)(2001)三年級上冊《第1課 信息和信息技術》教學設計
- 2024中石油(上海)新材料研究院發布招聘筆試參考題庫附帶答案詳解
- 新能源汽車火災事故處置程序及方法
- 企業物料儲存保管搬運管理辦法
- 急危重癥護理學第四版電子版參考文獻格式
- 鍋爐延期檢驗申請書
- 用Excel求解運籌學中最大流問題詳細操作示例
- 部編版道德與法治三年級下冊第三單元《我們的公共生活》大單元作業設計案例(一)
- 紅色故事宣講《小蘿卜頭的故事》
- 活動板房拆裝合同模板范本
- GPS在森林調查中的應用-手持GPS在森林調查中的應用(森林調查技術)
- 民航客艙服務藝術案例分析全套PPT完整教學課件
- 直接打印800字作文紙
評論
0/150
提交評論
