1、監理實施細則工程名稱:南昌縣室內體育館模高支專業:制:編審核:北京國金管理咨詢有限公司南昌縣室內體育館項目監理部月年20141116日一、工程概況二、重大危險源分析及措施對應三、監理工作依據四、監理工作方法五、安全措施六、控制要點工程概況(1)工程名稱:南昌縣室內體育館建設單位:南昌縣城市投資發展有限公司設計單位:深圳清華苑建筑設計有限公司勘測單位:核工業鷹潭工程勘察院總承包單位:中國建筑一局(集團)有限公司監理單位:北京國金管理咨詢有限公司監督單位:南昌縣工程建設質量、安全監督站(2)工程地點:本工程位于江西省南昌縣澄湖西路以西,蓮塘一中以北。建設工程組成及建筑規模:本工程含兩個子項,分別為
2、體育館、多層停車樓。總占地面積為13982.37nf,總建筑面積(包括地上及地下面積)45280.18m2,其中地下室7630.58nf。本工程體育館地上3層,建筑高度22.995m,多層停車樓地上5層,地下1層建筑高度20.95m。本工程設計標高0.000相當于地面標高體育館為28.00m,多層停車樓為27.55m。體育館場地現狀標高約為26.00m,多層停車樓場地現狀標高約24.00mo一、重大危險源分析及措施對應1、安全監理工程師巡視施工現場,每天不少于2次,巡視情況詳細記錄在安全監理日記上,針對巡視中發現的安全隱患和違章操作及時,向施工單以口頭或書面(監理工作聯系單、監理工程師通知單等

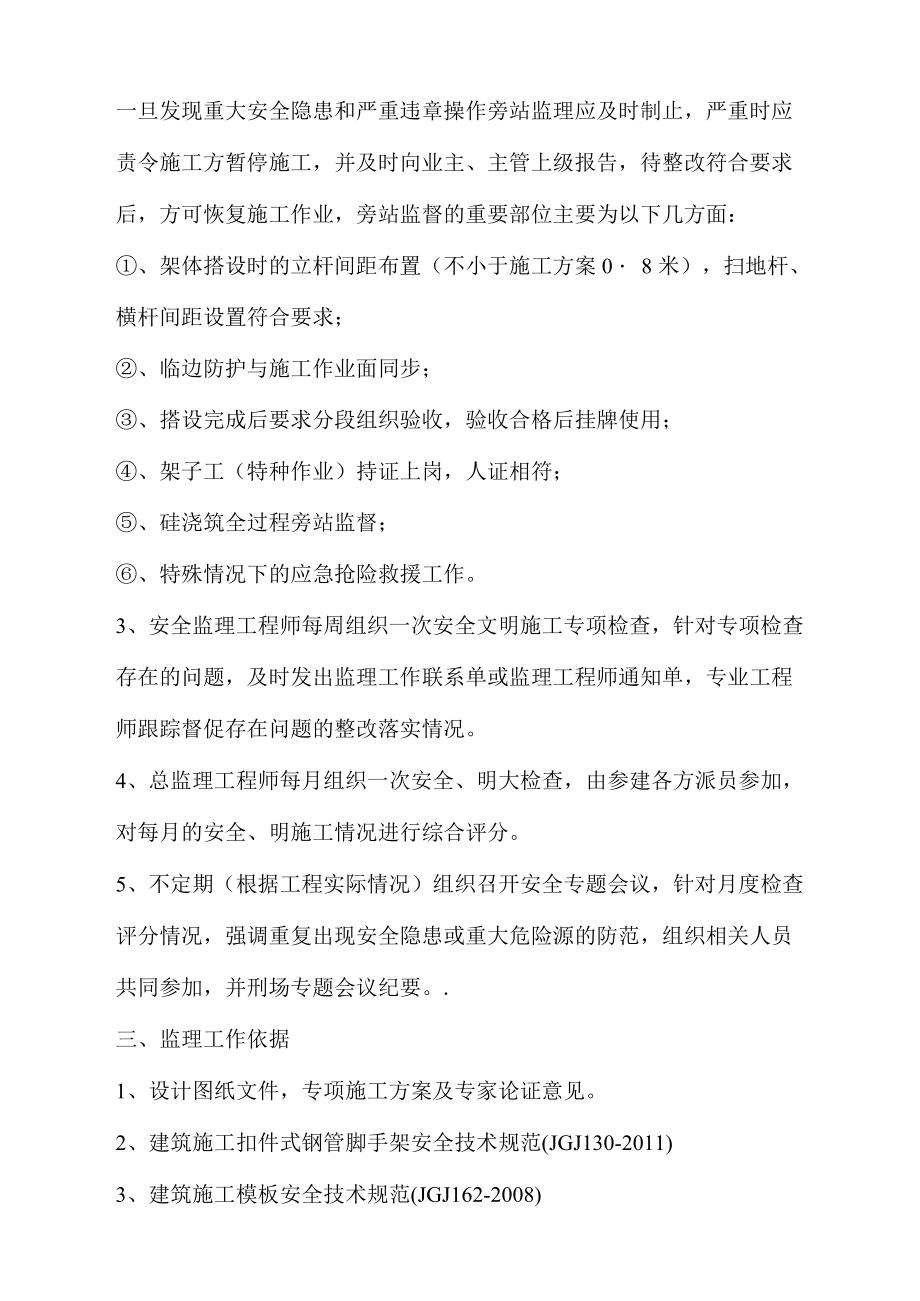

3、).位之處,并要求施工整改回復,安全監理工程師跟蹤復查直到安全隱患清除為止,努力使施工全過程處于可控、良好的安全狀態;2、對施工現場重大危險源及重要部位進行旁站監督,并做好旁站記錄,一旦發現重大安全隱患和嚴重違章操作旁站監理應及時制止,嚴重時應責令施工方暫停施工,并及時向業主、主管上級報告,待整改符合要求后,方可恢復施工作業,旁站監督的重要部位主要為以下幾方面:、架體搭設時的立桿間距布置(不小于施工方案08米),掃地桿、橫桿間距設置符合要求;、臨邊防護與施工作業面同步;、搭設完成后要求分段組織驗收,驗收合格后掛牌使用;、架子工(特種作業)持證上崗,人證相符;、硅澆筑全過程旁站監督;、特殊情況下
4、的應急搶險救援工作。3、安全監理工程師每周組織一次安全文明施工專項檢查,針對專項檢查存在的問題,及時發出監理工作聯系單或監理工程師通知單,專業工程師跟蹤督促存在問題的整改落實情況。4、總監理工程師每月組織一次安全、明大檢查,由參建各方派員參加,對每月的安全、明施工情況進行綜合評分。5、不定期(根據工程實際情況)組織召開安全專題會議,針對月度檢查評分情況,強調重復出現安全隱患或重大危險源的防范,組織相關人員共同參加,并刑場專題會議紀要。.三、監理工作依據1、設計圖紙文件,專項施工方案及專家論證意見。2、建筑施工扣件式鋼管腳手架安全技術規范(JGJ130-2011)3、建筑施工模板安全技術規范(J
5、GJ162-2008)4、建筑施工安全檢查標準(JGJ59-2011)5、混凝土結構工程施工質量驗收規范(GB50204-2002)6、建筑結構荷載規范(GB50009-2001)7、工程建設標準強制性條文【房屋建筑部分】2009版8、建設工程安全生產管理條例9、施工承包合同文件,監理大綱監理規劃四、監理工作方法1、了解高支模設計圖紙要求,熟悉專項安全方案及專家論證意見要求,安全技術交底會;2、審閱承包單位編制的專項安全方案及安全技術措施;3、督促并參與承包單位落實施工前安全技術交底工作;4、審查特殊工種操作人的持證上崗;5、督促總承包按安全規定搭設安全生產設施和施工前的條件驗收;五、安全措施
6、1、腳手架搭設人員必須是經過按國家標準特種作業人員安全技術考核管理規則GB5036考核合格的專業架子工。上崗人員應定期體檢,合格者方可持證上崗。、搭設腳手架人員必須佩戴安全帽、穿防滑鞋、系安全帶。2.3、腳手架的構配件質量與搭設質量,應經過檢查驗收合格后方可準許使用。4、在腳手架使用期間嚴禁拆除主節點處的縱、橫向水平桿,縱、橫向掃地桿。5、模板安裝完畢,由施工負責人按照設計要求對模板工程進行詳細檢查。對檢查出的問題,施工班組應逐條整改,報請施工負責人復檢,確保模板工程符合混凝土質量要求及施工安全要求,施工負責人簽字認可,方可進行混凝土澆筑。6、混凝土澆筑時,應設專人觀察模板及支撐系統變形情況。
7、發現異常立即暫停施工,迅速疏散人員,排除險情,并經現場施工負責人檢查同意后方可復工。7、模板安裝操作人員應嚴格按照模板設計和工序要求進行施工。作業前,施工負責人應做好專項安全技術交底和安全教育工作。8、模板支撐架上不得隨意堆載各類物品,不得將墻、柱板斜撐桿、泵送混凝土輸送管等固定在支撐架上。9、模板拆裝區周圍應設置欄桿,并掛有明顯的標志牌,禁止非作業人員入內。模板拆除前必須確認碎強度達到規定,并經拆模申請批準后方可進行,要有碎強度報告碎強度未達到規定,嚴禁提前拆模。10、模板拆除前應向操作班組進行安全技術交底,在作業范圍設安全警戒線并懸掛警示牌,拆除時派專人(監護人)看守。11、在拆模板時,要
8、有專人指揮和切實的安全措施,并在相應的部位設置工作區,嚴禁非操作人員進入作業區。拆模時嚴禁猛撬、硬砸,拆模若間歇停止,則須將擦下的模板首先運送到指定地點集中堆放,不得堆放在施工層上,更不能留下松動的模板。12、工作前要事先檢查所使用的工具是否牢固,扳手等工具必須用繩鏈系掛在身上,工作時思想要集中,防止釘子咂腳和從空中滑落。拆模起吊前,應復查穿墻螺桿栓是否全部拆凈,模板與墻體是否完全脫離,并清除模板操作平臺上的雜物,檢查模板是否有勾掛兜絆的地方,指揮塔吊至被拆除的模板正上方,將模板吊出。13、對人同時操作時,應明確分工、統一信號或行動,應具有足夠的操作面,人員應站在安全處。14、在地下室等昏暗部
9、位拆除腳手架時應有足夠的照明,用電壓必須小于等于36V,同時拆除時需小心保護電線不被拆下的模板、木方、鋼管等破壞。15、高處拆除模板時,應符合有關高處作業的規定。嚴禁使用大錘和撬棍,操作層上臨時擦下的模板堆放不能超過3層。16、在提前拆互相搭連并涉及其他后拆模板的支撐時,應補設臨時支撐。拆模時,應逐塊拆卸,不等成片撬落或拉倒。17、拆模如遇中途停歇,應將已拆松動、懸空、浮吊的模板或支架進行臨時支撐牢固或相互連接穩固。對活動部件必須一次拆除。18、拆除有洞口模板時,應采取防止操作人員墮落的措施。洞口模板拆除后,應按國家現行標準建筑施工高處作業安全技術規范JGJ80的有關規定及時進行防護。、遇六級
10、以上大風時,要暫停室外的高處作業,有雨、雪、霜時要19.先清掃施工現場,不滑時再進行作業。六、控制要點梁板高支模采用扣件式腳手架支撐系統,在搭設、鋼筋安裝、碎澆搗施工過程中,必須隨時監測。1、班組日常進行安全檢查,項目部每周進行安全檢查,所有安全檢查記錄必須形成書面材料。2、日常檢查、巡查重點部位:(1)桿件的設置和連接、掃地桿、支撐、剪力撐等構建是否符合要求。(2)立桿是否松動,立桿是否符合要求。(3)連接扣件是否松動(采用測扭扳手)。(4)架體垂直度。(5)施工過程中是否有超載的現象。(6)安全防護措施是否符合規范要求。(7)腳手架體和腳手架桿件是否有變形的現象。3、腳手架在承受六級大風或
11、大暴雨后必須進行全面檢查。4、在澆搗高支模梁板碎前,由項目部對腳手架全面檢查,合格后才開始澆碎,澆碎的過程中,由質安員、施工員對架體檢查,隨時觀測架體變形。發現隱患,及時停止施工,采取措施保證安全后再施工。構建允許偏差見下表:.序號項目允許偏差檢查工具1鋼板尺12W立桿鋼管彎曲.34m206.51114斜桿水平桿230鋼管彎鋼板6.5m絕對偏差立桿垂直度3吊線和卷lOOnmi立桿腳手架4相對值H/400鋼板度、變形監測5)監測方式1主要采用在大梁、結構中間、外邊緣掛搭尺的方式,保證搭尺上端固定在梁側木橋或鋼管上,下端自由懸空。監測時,監測人員位置安排在施工區作業外側。混凝土施工至監測點范圍1米
12、起開始監測,按每半小時測一次,并形成記錄,發現異常情況,及時通知現場主管,緊急撤離施工作業人員,并向領導及時匯報處理。監控表如附表所示。2)變形控制允許范圍.變形允許偏差序號高支模區域檢查工具mm水準儀、塔尺10W梁板撓度3)異常情況處理檢測過程中,發現梁板變形值超過允許偏差范圍,停止施工,并撤離施工人員,并向主管領導匯報,研究處理方案進行加固。、軸線偏位的預防措施精確單線:每層都必須碎一基準點發測出各條軸線,并按測量的要求進行復測,校核其精度是否達到要求,嚴禁用丈桿逐段引測軸線,且不進行校核的辦法。建筑物較長、軸線較多時,可再中間選擇一、二點進行復核。成排的珠子宜彈出通線,并將柱子邊線兜方。
13、梁的軸線,邊線宜先用墨斗在樓面上彈線,再引測到柱上,以作復核之用,防止發生梁模板位移。下層伸出的豎向鋼筋應無嚴重位移,如有極少數鋼筋偏移至外時,應先采取校正措施。柱腳處可用短鋼筋或扁鐵撐頭焊在柱鋼筋上,作為模板的限位,柱限位每邊不少于兩根,注意電焊時不得燒傷柱鋼筋。、垂直偏差的預防措施立柱模板時應用托線板或線錘嚴格校正其垂直度。成排柱宜先立兩端柱模,校正復核無誤后,頂部拉通麻線,再根據麻線立中間柱模。合理設置模板和支撐系統。單根柱高度不超過4m時,宜采用木材、鋼管或工具式斜撐,斜撐必須固定在牢靠的支點上,其底部水平角不宜大于45。高度超過4m,應采用中1012工具式拉筋,用花籃螺栓收緊,臨近柱
14、模板之間可用水平連桿、剪刀撐、或交叉拉筋相連。邊柱要求3而設置支撐,角柱模板除兩邊設支撐外,還應在其分角線位置上增設支撐,以防柱模傾斜或扭曲。.采用柱、梁同時立模的方案。此時,梁模板可兼起柱模頂部水平連桿的作用,同時柱箍、梁底支架、柱支撐可以相互連接在一起,增加了模板的整體穩定性。梁側模上口的通長圍楝必須用斜撐固定在立桿、頂撐上的橫桿上,其底部水平傾角不得大于60。,模板傷口用搭頭將兩側模板固定,梁的傾斜側模應采用斜撐或楔型墊木加固,使其穩固。、標高不正確的預防措施樓梯模板踏步標高應根據樓梯粉刷層及上、下平臺樓地面的不同厚度進行調整,防止起步、收步與其他踏步高度不同。正確進行水準測量,嚴格控制
15、柱、梁、樓板的標高。、柱、梁模板脹模的預防措施柱模外用設圍橡和柱箍,柱箍間距應加密(間距不得大于40cm),同時柱箍與模板質監應采用對拔梯塞緊,以防凸肚或漏漿。柱邊中部加拉螺栓。柱箍相對兩邊應大致處于同一水平上,不得翹裂,以免削弱其自身的剛度。柱上留設混凝土澆灌孔時,門子板應支撐牢固,必要時另加設短柱或短撐木。對拉螺栓應垂直于模板表面,否則受力后將發生錯動而失去作用。對拉螺栓的擰緊成對應適當,擰得太松,模板在受力后即外凸,起不了固定模板位置的作用;擰得太緊,易造成滑牙,最終也失去對拉螺栓的作用。扣件的擰緊程序,對于鋼筋支架的承載能力、穩定和安全有很大抗拔能力。抗扭、可使扣件具有足夠的抗滑、擰緊
16、程度適當,的影響。.但不要用力過大,以防滑絲。澆搗混凝土時,不得用振動器強震模板,不得任意拆除柱箍、支撐或梁上口的拉桿。豎向構建應分層澆搗,并控制施工速度,避免產生過大的側壓力。、樓梯地板厚度不足、底模板張默的預防措施為確保樓梯板厚度的正確,應提高鋸齒形外幫板的制作安裝質量,減少誤差。同時,在安裝踏步側板時,應在踏步側板下口墊上與混凝土板厚相同的小木塊。當混凝土澆搗到該處是應隨手將它取出。樓梯模板下而,應根據受力大小,和理設置擱柵和支撐系統。支撐不僅應與牽杠垂直,也應擱柵垂直;支撐下部用拔棒固定,相鄰支撐必須用水平拉桿連接,支撐下面地基土必須預先整平夯實,并假設墊板,地基土不得有積水,以防因支撐下沉、失穩而造成模板變形或膨脹。、梁模下垂、失穩到他的預防措施立柱必須置于平整的堅實土上,并有足夠的支撐面積或鋪設墊板。鋼筋混凝土梁的跨度不小于4m時,安裝模板應按設計要求起拱。、漏漿的預防措施木模板拼縫處應平直刨光,拼板緊密;澆混凝土前要隔液澆水,使模板潤濕膨脹,將拼縫處擠緊。邊柱及外側模板下口應比內模板落低50mm,以便使其夾緊下段混凝土,從而防止可能出現的漏漿現象。梁與柱相交,梁模與柱連接除應考慮木模板吸濕后長向膨脹的影響,下料尺寸可稍縮短些,使混凝土澆灌后梁模板頂端外口剛好與柱面貼平,從而避免梁模板嵌入柱、墻混凝土內,但梁模板也不能縮短太多,
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 2025年騰訊服務合同模板
- 2025企業實習生勞動合同樣本
- 2025自然人借款合同
- 2025市中心商業區房屋租賃合同模板
- 特種車輛雇傭合同協議
- 電動液壓租賃合同協議
- 玻璃運輸裝卸服務合同協議
- 電池電解液采購合同協議
- 玉米秸稈定購合同協議
- 電動送料機采購合同協議
- 雙盤摩擦壓力機的設計(全套圖紙)
- 國家開放大學《西方經濟學(本)》章節測試參考答案
- 原地面高程復測記錄表正式版
- 高等學校建筑學專業本科(五年制)教育評估標準
- 品質周報表(含附屬全套EXCEL表)
- 商鋪裝修工程施工方案.
- MQ2535門座起重機安裝方案
- 一針療法高樹中著精校版本
- 第六課-吸煙者的煩惱-《橋梁》實用漢語中級教程(上)課件
- 八年級數學下冊第3章圖形與坐標復習教案(新)湘教
- 吊籃作業安全監理專項實施細則
評論
0/150
提交評論
