1、安全質量進度控制措施編制人:審核人:審批人:編制日期:審核日期:審批日期:2010年6月14日 一、控制措施的編制依據1、設計施工圖紙及圖紙會審、設計變更;2、建設工程的相關法律、法規及項目審批文件;3、與建設工程項目有關的標準、設計文件、技術資料;4、委托監理合同文件以及與建設工程項目相關的合同文件5、混凝土結構工程施工及驗收規范GB50204-926、鋼筋混凝土工程施工及驗收規范 GB50204-927、建筑安裝工程質量檢驗評定統一標準GBJ300-888、建筑工程質量檢驗評定標準 GBJ301-889、砼泵送施工技術規程 ( JGJ/T10-95 )二、安全管理措施 監理安全工作依據法律

2、、法規及規范性文件:1、建筑機械使用安全技術規程 JGJ332001.2、施工現場臨時用電安全技術規范 JGJ46 883、建筑施工高處作業安全技術規范 JGJ80 914、建筑施工扣件式鋼管腳手架安全技術規范 JGJ 1302001 5、建筑施工安全檢查標準 JGJ-59-99 。6、建設工程安全生產法 、建筑法、建設工程安全管理條理 監理安全管理措施:1、審查施工單位、施工安全保證體系、施工安全保證措施。2、檢查施工現場臨時用電安全措施落實。3、檢查冬雨季施工的安全措施落實。4、檢查施工現場防火安全管理措施落實。5、檢查施工現場機械安全防護措施落實。6、檢查塔式起重機操作管理制度以及施工過

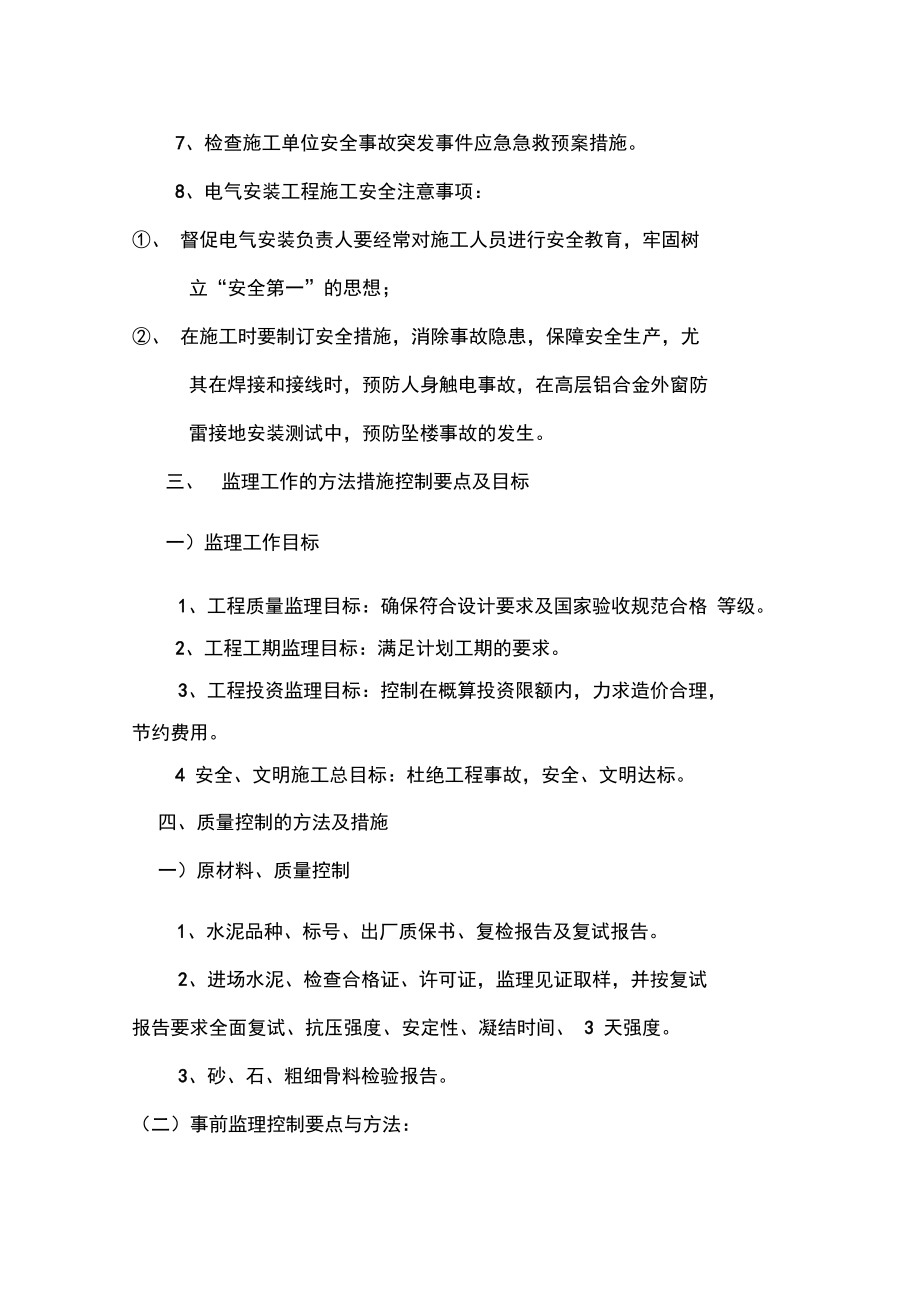

3、程中落實。7、檢查施工單位安全事故突發事件應急急救預案措施。8、電氣安裝工程施工安全注意事項:、 督促電氣安裝負責人要經常對施工人員進行安全教育,牢固樹 立“安全第一”的思想;、 在施工時要制訂安全措施,消除事故隱患,保障安全生產,尤 其在焊接和接線時,預防人身觸電事故,在高層鋁合金外窗防 雷接地安裝測試中,預防墜樓事故的發生。三、監理工作的方法措施控制要點及目標一)監理工作目標1、工程質量監理目標:確保符合設計要求及國家驗收規范合格 等級。2、工程工期監理目標:滿足計劃工期的要求。3、工程投資監理目標:控制在概算投資限額內,力求造價合理, 節約費用。4 安全、文明施工總目標:杜絕工程事故,安

4、全、文明達標。四、質量控制的方法及措施一)原材料、質量控制1、水泥品種、標號、出廠質保書、復檢報告及復試報告。2、進場水泥、檢查合格證、許可證,監理見證取樣,并按復試 報告要求全面復試、抗壓強度、安定性、凝結時間、 3 天強度。3、砂、石、粗細骨料檢驗報告。(二)事前監理控制要點與方法:1、模板的材料宜選用膠合板,模板支架宜選用鋼材等,材料的 材質應符合有關的專門規定。2、模板的支架必須符合以下規定:( 1)保證工程結構的構件各部分形狀尺寸和相互位置的正確。(2)具有足夠的承載能力、剛度和穩定性,能可靠地承受新澆 筑混凝土的自重和側壓力,以及在施工過程所產生的荷載。(3)構造簡單、裝拆方便,便

5、于鋼筋的綁扎、安裝和混凝土的 澆筑、養護等要求。(4)模板之間的拼接要做到表面平整,接縫緊密確保澆筑混凝 土時不漏漿和結構表面平滑。3、木模板及其支架的設計應符合國家標準木結構設計規范 的規定。4 、模板及其支架的設計應考慮下列各項荷載。( 1)模板及其支架的自重;( 2)新澆筑混凝土自重;(3)鋼筋自重;(4)施工人員及施工設備荷載;(5) 振搗混凝土時產生的荷載;(6) 新澆筑混凝土對模板側面的壓力;(7) 傾倒混凝土時產生的荷載。5、支架的立柱或桁架應保持穩定,并用撐桿件固定。6、當驗算模板及其支架在自重和風荷載作用下的搞傾倒穩定時, 應符合有關的專門規定。7、施工單位進行支拆模板的質量

6、、安全、技術交底,并將交底 記錄提交監理公司。&鋼筋應有廠家建材產品合格證,進場前應按批號及直徑分批 取樣送檢,合格后向監理申請進場,監理工程師批準后方可進場。9、鋼筋在堆放時,應按分批直徑堆放整齊,避免銹蝕或油污。10、鋼筋的級別、種類和直徑應按設計要求采用。當需要代換時, 應征得設計單位的同意,并應符合下列規定:(1) 不同種類鋼筋的代換,應按鋼筋受拉承載力設計值相等的 原則進行;(2) 鋼筋代換后,應滿足混凝土結構設計規范中所規定的鋼筋 間距、錨固長度,最小鋼筋直徑,根數等要求。11、組織有關監理人員學習相關圖紙、技術資料、施工規范和質 量標準。12、各工程項目施工前,組織相關圖

7、紙會審,會審后,要求施工 單位及時編制施工組織設計報監理工程師審批,監理工程師主要審核 內容包括:主要施工方法、質量保證措施、安全保證措施、進度計劃、機具設備計劃、勞動力使用計劃、產品保護措施等。施工組織設計經 監理審批同意,并報業主批準后方可實施。13、混凝土工程所用有關材料、 機械設備須報監理工程師審批同 意后方可進場使用,審核內容包括有:材料品種、規格、性能是否滿 足國家有關標準和施工配合比規定, 作業機械是否按施工組織設計要 求配備及機械工作狀態是否正常。14、水泥進場必須有其產品的合格證,進場前要取樣送檢,合格 后申請進場,監理工程師批準后方可進場。15、普通混凝土和輕骨料混凝土所用

8、的粗、細骨料,應符合國家 現行有關標準的規定。骨料應按品種、規格分別堆放、不得混雜,骨 料中嚴禁混入煅燒過白云石或石灰塊。16、混凝土的攪拌、運輸、澆筑、養護必須滿足有關規范要求。17、 在澆筑豎向結構混凝土前,應先在底部填以50100mm厚與混凝土成分相同的水泥砂漿。在澆筑與柱和墻連成整體的梁和板時, 應在柱和墻澆筑完畢后停歇 11.5h ,再繼續澆筑。18、采用泵送混凝土時應要求:O1輸送管線宜直,轉彎宜緩,接頭應嚴密G2泵送前應先用適量的與混凝土內成份相同的水泥砂漿潤 滑輸送管內壁。19、采用振搗器搗實混凝土應符合如下要求:(1)每一振點的振搗延續時間,應使混凝土表層呈現浮漿和不 再沉落

9、;(2) 當采用插入式振搗器時,搗實混凝土移動間距,不宜大于 振搗器作用半徑的1.5倍,并應避免碰撞鋼筋、模板、預埋件等,振 搗器插入下層混凝土的深度不小于 50cm當采用平板振搗器時,其 移動間距應保證振動器的平板能覆蓋已振實混凝土的邊緣。20、對已澆筑完畢的混凝土,應加以覆蓋和澆水,并應符合下列 規定:應在澆筑完畢后的12h以內對混凝土加以覆蓋和澆水。采 用硅酸鹽水泥,養護時間不少于 7d,對摻加緩凝型外加劑或有抗滲 性要求的混凝土,不得少于14d。澆水次數應能保持混凝土處于潤 濕狀態。21、檢查腳手架是否牢固及道路是否暢順。(1) 對模板內的雜物和鋼筋上的油污等應清理干凈;對模板的 縫隙

10、和孔洞應予堵嚴;對木模應澆水濕潤,且不得積水。(2) 澆筑前對模板及其支架、鋼筋和預埋件等進行檢查。(3) 作業期間,木工、鋼筋工跟班檢查,當發現有變形、移位 時,應及時采取措施進行處理。(三)事中過程監理控制要點與方法:1、豎向模板和支架的支承部分,當安裝在基土上時應加設墊板, 且基土必須堅實并有排水措施。2、模板及基支架在安裝過程中,必須設置防傾覆的臨時固定設 施。3、現澆鋼筋混凝土梁、板,當跨度等于或大于 4m時,模板應起拱,當設計無具體要求時,起拱高度宜為全長的1/10003/1000。4、固定在模板上的預埋件和預留孔洞均不得遺漏,安裝必須牢固,位置準確5、現澆結構模板安裝的允許偏差,

11、應符下表規定:現澆結構模板安裝的允許偏差(mr)項目允許偏差軸線位置5底模上表面標高± 5截面內部尺寸基礎± 10柱、梁+4、-5層咼垂直全高w 5m6全高5m8相鄰兩板表面咼低差2表面平整(2m長度上)56、模板安裝的檢查方法:軸線位移,截面尺寸等可用尺量檢查; 標高用水準儀或拉線檢查;每層垂直用 2m托線板檢查;表面平整度 用2m靠尺和楔形塞尺檢查。7、模板安裝完成后,先由施工單位質安人員自檢,自檢合格后, 按規定填寫好自檢資料報監理公司辦理模板工程驗收手續,并做好軸線復核簽證。&鋼筋加工的形狀,尺寸必須符合設計要求,鋼筋表面干凈、 無損傷、油漬和鐵銹應在使用前

12、清除干凈,帶有顆粒狀或片狀銹的鋼 筋不能使用。9、鋼筋應平直,無局部曲折。鋼筋的彎鉤或彎折應符合有關規10、鋼筋加工的允許偏差應符合下表規定:鋼筋加工的允許偏差(mrj)項目允許偏差受力鋼筋順長度方向全長的凈尺寸± 10彎起鋼筋的彎折位置± 2011、鋼筋焊接的接頭形式,焊接工藝和質量驗收,應符合國家現 行標準鋼筋焊接及驗收規程的有關規定。12、當受力鋼筋采用焊接接頭時,設置在同一構件內的焊接接頭 應相互錯開,同一根鋼筋不得有兩個接頭。13、鋼筋的綁扎應該符合下列規定:(1)(2)置;(3)定:鋼筋的交叉應采用鐵絲扎牢;梁和柱的箍筋,除設計特殊要求外,應與受力鋼筋垂直設鋼筋

13、綁扎網和綁扎骨架外型尺寸的允許偏差應符合下表規綁扎網和綁扎骨架的允許偏差(mm項目允許偏差網的長、寬± 10網眼尺寸± 20骨架的寬及高± 5骨架的長± 10箍筋間距± 20受力鋼筋間距± 10排距± 5(4)受力鋼筋的混凝土保護層厚度,應符合設計要求,當設計無具體要求時,不應小于鋼筋直徑,并應符合下表規定:環境與條件構件名稱混凝土強度等級低于C25C25 及 C30咼于C30室內正常 環境板、墻15梁和柱25露天或至內咼溫 環境板、墻、殼352515梁和柱453525有墊層基礎35無墊層基礎70(5)安裝鋼筋時,配置的鋼筋

14、級別,直徑、根數和間距均應符合設計要求,鋼筋位置的允許偏差,應符合下一表規定:項目允許偏差鋼筋彎起點位置20受力鋼筋的排距± 5箍筋、橫向鋼筋間距綁扎骨架± 20焊接骨架± 10焊接預埋件中心線位置5水平咼差3受力鋼筋的保護層基礎± 10柱、梁± 5板、墻、殼± 314、混凝土施工過程控制要點:(1)檢查督促施工單位按規定正確使用和移動振動器,中途停 歇后再澆搗時,新舊接縫范圍要小心振搗,模板接縫應嚴密,若接縫 寬超過2.5mm應予填封,梁筋過密時應選擇相應的石子粒徑。(2)檢查模板安裝是否平整光滑,安裝前要把粘漿清除干凈, 并涂刷隔

15、離劑,且澆搗前對模板澆水濕潤。(3)對鋼筋較密的部位應分次下料,縮小分層振搗的厚度,并 按規定使用振動器。(4)在重新開始澆混凝土前應對柱頭、施工縫、梯板腳等部位 重新檢查,清理雜物、泥沙、木屑。(5)鋼筋墊塊厚度要符合設計規定的保護層厚度,墊塊放置間距適當,小直徑鋼筋,墊塊間距宜密些(6)對于豎向結構側模應防止模板腳吊腳;在澆注混凝土前先澆50100mn厚的水泥漿。(7)安裝梁板模板前,先安裝梁柱接頭模板,并檢查其斷面尺 寸、垂直度、剛度、符合要求才允許接駁梁模板。(8)混凝土澆筑后,表面應用抹子認真抹平。15、混凝土在拌制和澆筑過程中應按規定進行檢查,且在監理日記中詳細記錄。(四)事后控制

16、要點:1、混凝土澆搗時,要派專人觀察模板,支架系統,發現問題及 時處理。2、現澆結構的模板及其支架拆除時的混凝土強度,應符合設計 要求,當設計無具體要求時,應符合下列規定。(1)側模,在混凝土強度能保證其表面及棱角不因拆除模板而 受損壞后,方可拆除。(2)底模,在混凝土強度符合下表規定后,方可拆除:現澆結構拆模時所需混凝土強度結構類型結構跨度(m)按設計的混凝土強度標準值的百分率計(%< 250板>2, 8<75> 8100< 875梁、拱、殼> 8100懸臂構件< 275> 21003、已拆除模板及其支架的結構,在混凝土強度符合設計混凝土強度等

17、級后,方可承受全部使用荷載;當施工荷載所產生的效應比使 用荷載的效應更為不利時,必須經過核算,加設臨時支撐。4、模板的拆除應先由施工單位提出申請, 并附混凝土強度報告, 經監理公司批準后方可拆除。5、模板堆放整齊,過高的應有防傾倒措施。6、模板的拆除區域應設有警戒線,并設立監護人。7、現場進行隱蔽驗收時必須嚴格按鋼筋混凝土施工及驗收規 范和設計要求檢驗,如發現違反的應予整改,在澆混凝土過程中, 應有鐵工在場,即時對澆混凝土過程中損壞的已綁扎的鋼筋網進行修 補和控制好負筋。&混凝土表面缺陷面積小且數量不多的蜂窩或露石的混凝土表 面,可用1:21:2.5的水泥砂漿抹平,施工前,須用鋼絲刷或

18、加壓水 洗刷基層。(1) 出現蜂窩、露石和簬筋的部位應鑿去薄弱的混凝土層和個 別突出的骨料顆粒,然后用鋼絲刷或加壓水先刷表面,再用比原混凝 土強度提高一級的細骨料混凝土填塞,并仔細搗實。(2) 對影響混凝土結構性能的缺陷,必須會同設計等有關單位處理。現澆結構外觀質量缺陷和處理意見名稱現象嚴重缺陷般缺陷處理意見露筋構件內鋼筋未被砼 包裹而外露縱向受力鋼筋有 露筋其它鋼筋有少量 鋼筋嚴重的拆除、一般修補蜂窩砼表面缺少水泥砂 漿而形成石子外露構件主要受力部 位有蜂窩其它部位有少量 蜂窩孔洞砼中孔穴深度和長 度均超過保護層厚 度構件主要受力部 位有孔洞有少量孔洞夾渣砼中有雜物且深度 超過保護層厚度構件

19、主要受力部 位有夾渣有少量夾渣疏松砼中局部不密實構件主要受力部 位有疏松有少量疏松裂縫縫隙從砼表面延伸 至砼內部構件主要受力部 位有影響結構性 能或使用功能的 裂縫其它部位有少量 不影響結構性能 或使用功能的裂縫連接部位 缺陷構件連接出砼缺陷 及連接鋼筋、連接件 松動連接部位有影響 結構傳力性能的 缺陷連接部位有基本 不影響結構傳力 性能的缺陷外形缺陷缺棱少角、棱角不 直、翹曲不平、飛邊 凸筋等清水砼構件有影 響使用功能或裝 飾效果的外形缺陷其它砼構件有不影響使用功能的外形缺陷外表缺陷構件表面麻面、掉 皮、起砂、沾污等具有重要裝飾效 果的清水砼構件 有外表缺陷現澆結構尺寸允許偏差和檢驗方法項目

20、允許偏差檢驗方法軸線位置基礎15鋼尺檢驗軸線位置獨立基礎10鋼尺檢查墻、梁、柱8剪力墻5垂直度層咼< 5伽8經緯儀或吊線、鋼尺檢查>5伽10經緯儀或吊線、鋼尺檢查全高hH/ 1000 且 <30經緯儀、鋼尺檢查標高層咼±10水準儀或拉線鋼尺檢查全高±30截面尺寸+ 8, 5鋼尺檢查電梯井井筒長、寬、定位中線+ 2 5,0鋼尺檢查井筒全咼(H)垂直度H/ 1000 且 <30經緯儀、鋼尺檢查表面平整度82M靠尺和塞尺檢查9、混凝土工程施工監理中應收集整理以下資料:(1) 原材料出廠合格證和進場性能試驗報告。(2) 施工配合比,混凝土攪拌質量記錄。(3)

21、 混凝土試塊檢驗報告。10、當采用預拌混凝土時,供應商應提供下列資料:(1) 水泥品種、標號、及每立方米混凝土中的水泥用量。(2) 骨料的種類和最大粒徑。(3) 夕卜加劑、摻合料的品種和摻量。(4) 混凝土強度等級和坍落度。(5) 混凝土配合比和標準試件強度11、混凝土施工中應注意加強產品保護:(1) 要保證鋼筋和墊塊的位置正確,不得任意踩踏板面筋,不 得碰動預埋件的插筋。(2) 不用重物沖擊模板,不在梁或樓梯踏步模板踩動,應搭設 跳板,保護模板牢固和嚴密。(3) 側模板拆除時要確保混凝土表面不損傷。(4) 混凝土外觀質量檢查按建筑工程質量檢驗評定標準技術聯系工作流程圖質量控制工作流程圖工程測量監理工序流程有錯誤混凝土、砂漿質量

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
