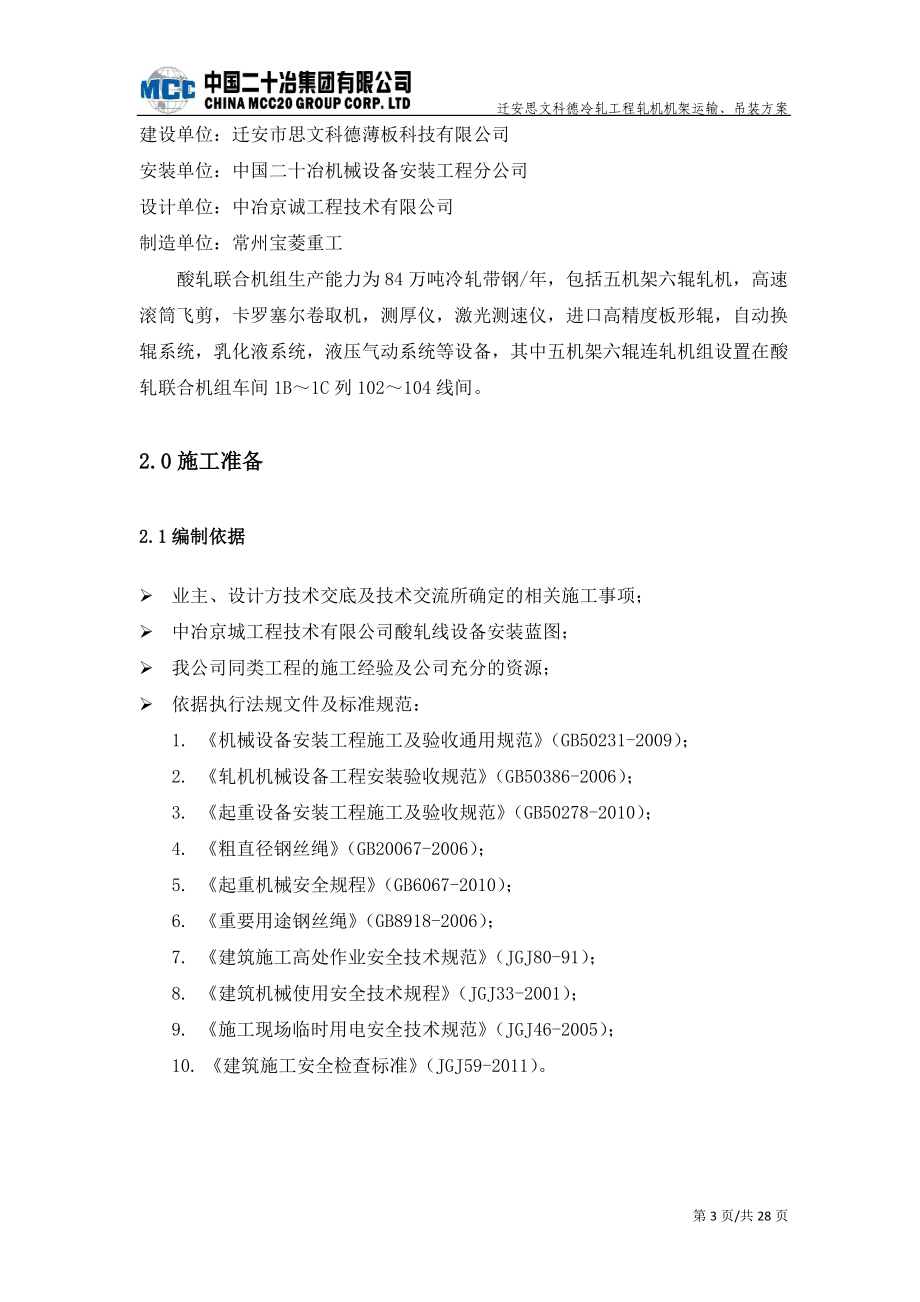

1、 遷安思文科德冷軋工程軋機機架運輸、吊裝方案1.0工程概況22.0施工準備32.1編制依據32.2技術準備32.3資源準備43.0軋機機架運輸技術方案53.1軋機機架運輸路線的確定53.2軋機機架裝車形態53.3軋機機架進場順序53.4軋機機架卸車54.0軋機機架吊裝技術方案74.1軋機機架的前具備的條件74.2軋機機架吊裝方法確定74.3軋機機架吊裝步驟74.4起吊位置選擇84.5提升高度計算84.6吊運機架運行寬度計算94.7軋機機架吊裝用鋼絲繩選擇計算94.8扁擔梁吊點位置的確定104.9箱型扁擔梁的受力校核125.0軋機機架吊裝安全措施126.0 安全保證措施147.0 質量、工期及文

2、明施工保證措施167.1 質量保證措施167.2工期保證措施207.3環保及文明施工措施207.4 節能減排措施218.0 事故的應急救援預案228.1 應急預案的組織機構228.2 火災事故應急準備與響應預案228.3 觸電事故應急準備與響應預案248.4 高處墜落事故應急準備與響應預案249.0危險源辨識與風險評價結果一覽表2510.0附圖291.0工程概況項目名稱:遷安市思文科德薄板科技有限公司冷軋工程建設單位:遷安市思文科德薄板科技有限公司安裝單位:中國二十冶機械設備安裝工程分公司設計單位:中冶京誠工程技術有限公司制造單位:常州寶菱重工 酸軋聯合機組生產能力為84萬噸冷軋帶鋼/年,包括

3、五機架六輥軋機,高速滾筒飛剪,卡羅塞爾卷取機,測厚儀,激光測速儀,進口高精度板形輥,自動換輥系統,乳化液系統,液壓氣動系統等設備,其中五機架六輥連軋機組設置在酸軋聯合機組車間1B1C列102104線間。2.0施工準備2.1編制依據Ø 業主、設計方技術交底及技術交流所確定的相關施工事項;Ø 中冶京城工程技術有限公司酸軋線設備安裝藍圖;Ø 我公司同類工程的施工經驗及公司充分的資源;Ø 依據執行法規文件及標準規范:1. 機械設備安裝工程施工及驗收通用規范(GB50231-2009);2. 軋機機械設備工程安裝驗收規范(GB50386-2006);3. 起重設備

4、安裝工程施工及驗收規范(GB50278-2010);4. 粗直徑鋼絲繩(GB20067-2006);5. 起重機械安全規程(GB6067-2010);6. 重要用途鋼絲繩(GB8918-2006);7. 建筑施工高處作業安全技術規范(JGJ80-91);8. 建筑機械使用安全技術規程(JGJ33-2001);9. 施工現場臨時用電安全技術規范(JGJ46-2005);10. 建筑施工安全檢查標準(JGJ59-2011)。2.2技術準備2.2.1熟悉圖紙、技術文件,掌握軋機機架所有相關參數及吊裝作業環境因素。通過業主、制造廠確定軋機機架尺寸重量與設計圖紙的符合性。2.2.2編制軋機機架吊裝專項方

5、案,通過專家論證,并報業主方、監理方審批。2.2.3復核行車大梁底部與車間±0mm的相對尺寸,做好行車負荷試車時大梁下?lián)隙葴y(cè)量記錄,作為確定抬吊方案的重要計算數據。2.2.4根據工程特點,辨識危險源因素,編制詳細的、可操作性的安全技術交底書,并向作業人員進行書面和口頭兩種形式的安全技術交底。2.3資源準備2.3.1人力資源1)建立施工組織機構如下:材料員質量員機裝項目經理(林世斌)((((LIUYUFENG (9LIUYUF技術員安全員工程經理(馮天義)二十冶思文科德冷軋項目部專業施工班組項目總工(索樂都)2)根據軋機機架吊裝作業內容及設備吊裝計劃,擬定施工作業人員。見表一軋機機架吊

6、裝人力計劃3)要求從事作業的電焊工、電工、起重工等特殊技術工種人員必須經過相應的專業培訓持證上崗。表一 軋機機架吊裝人力計劃工種管理鉗工起重工電焊氣焊電工行車工其它合計人數68222226302.3.2機具材料計劃(見表二)表二 軋機機架吊裝需用機具材料序號名 稱規 格單位數量備注1水準儀(德國Zeiss生產 )NI007 DSZ1臺1測量用2測量盤尺30m只1測量用3鋼絲繩66×9000對1卸車及吊機架用4卸扣50t只4卸車及吊裝用5道木2000*200*150mm根60吊裝用6成形腳手架套8吊裝用7跳板4000*300*50mm塊60吊裝用8吊具套1吊裝用9角鋼L75*75*8m

7、110制作爬梯10圓鋼20m150制作爬梯11扁鋼50*5m150制作爬梯3.0軋機機架運輸技術方案3.1軋機機架運輸路線的確定機架由思文科德南側大門進入場內,由原料一跨進入到入口步進梁東側的原料二跨1B1C列129130線,拖車正面進入到原料二跨中進行卸車,卸車后的機架可放置在1B1C列127128線間,見附圖一【軋機機架運輸路線示意圖】3.2軋機機架裝車形態由于機架安裝了支撐輥平衡裝置,突出牌坊外側高度330mm,為了避免運輸過程中的碰撞,故要求設備制作方機架的裝車形態為:傳動側的機架內側朝下、外側朝上、機架底部向著車尾;車輛開進廠房;操作側的機架內側朝下、外側朝上、機架底部向著車頭,車輛

8、開進廠房。軋機機架預裝部分構件后,運輸時應平放并固定牢固且預裝后的總重量不應超過90噸(此數據為北京京誠之星科技開發有限公司提供)。3.3軋機機架進場順序根據軋機安裝順序的要求,軋機設備的進場順序?yàn)椋?3#2#4#1#5#。先進底座,再進機架(先傳動側、后操作側),后進橫梁等設備。機架卸車和吊裝:先傳動側,后操作側。做到進場一片,安裝一片。3.4軋機機架卸車3.4.1卸車鋼絲繩強度校核計算軋機機架單重90噸(含內部襯板、支撐裝置、彎輥塊等)選擇吊點分別在距牌坊頂部4.24米處(可根據牌坊重心做微調)。已知:牌坊重量900KN 機架頂部端鋼絲繩與鉛垂線夾角a=33° 機架底部端鋼絲繩與

9、鉛垂線夾角a=34°鋼絲繩拉力:S = K1K2Q/ n× COSaK1動載荷系數,取1.1K2不均衡系數,一般為1.21.3,取1.2Q設備重量,單位KNn承重繩分支數a承重繩與鉛垂線的夾角代入相關數據S = 1.1*1.2*900/4×COS34°= 357.83KN鋼絲繩的破斷拉力P = K×SK吊索安全系數(610),取K=8代入相關數據P = 8×357.83=2862.65KN根據國家標準粗直徑鋼絲繩(GB/T 20067-2006),選用公稱抗拉強度1870MPa的鋼芯鋼絲繩6×371-1870-66,其最小破

10、斷拉力P0=2900KN,滿足載荷要求。3.4.2復核卸車鋼絲繩長度根據現場實際情況,擁有2根6×371-1870-66mm×9000mm鋼絲繩,由于機架安裝了支撐輥平衡裝置,突出牌坊外側高度330mm,上支撐輥平衡裝置距頂部3075mm,下支撐輥平衡裝置距底部3870mm,應保證卸車鋼絲繩在捆綁機架后與機架各處不存在干涉。卸車用鋼絲繩機架頂部端鋼絲繩與鉛垂線夾角a=33°,機架底部端鋼絲繩與鉛垂線夾角a=34°捆綁后鋼絲繩與上撐輥平衡裝置距離為63.02-66/3=30.02mm,與下支撐輥平衡裝置距離為79.97-66/2=46.97mm,扁擔梁底部

11、距牌坊外側距離為664.66mm。牌坊寬度為3110mm,采用托底大兜的捆綁方式,所需鋼絲繩長度為:L=(2582.5+2557.5) *2+750*2+3110*2=18000則選用2根6×371-1870-66mm×9000mm鋼絲繩滿足卸車條件。見附圖四【軋機機架卸車示意圖-3】4.0軋機機架吊裝技術方案4.1軋機機架吊裝前具備的條件4.1.1單臺行車試車完成,且兩臺行車超載試驗合格,經監理、業主同意后進行吊裝。4.1.2廠房屋面封閉完成,并經監理、業主檢查和確認。4.1.3現場軋機運輸?shù)缆吠破健⒑粚?shí),達到承載力要求并保證暢通。4.1.4吊具使用前,仔細檢查外觀、焊縫

12、及變形情況。4.1.5建議行車、扁擔梁制造廠家在超載試驗和正式吊裝時,能夠指派專人現場指導、協作。4.1.6軋機底座安裝調整完畢,經監理、業主檢查和確認,方可安裝軋機機架。4.1.7人員、工機具到現場。4.2軋機機架吊裝方法確定軋機機架單片重90t(包括:機架82.5t,襯板0.3t,工作輥彎輥塊5t,上支撐輥平衡裝置1t,下支撐塊裝置1.2t),外形尺寸9260×3110×885mm,酸連軋車間設置兩臺行車額定起重量分別為:63/10t、 32/5t,行車軌道標高為+14.5m,單臺行車的起重能力不能夠滿足軋機機架吊裝作業的要求。依據本單位在類似軋鋼工程項目的建設經驗,本

13、工程采用雙機抬吊方法進行軋機機架的吊裝作業。4.3軋機機架吊裝步驟軋機機架的吊裝分四個步驟進行。4.3.1第一步-卸車:機架采用鋼絲繩進行兜底卸車,63/10t和32/5t兩臺行車的主鉤分別吊住扁擔的兩端吊點,然后起吊,將機架水平吊起,拖車立即開走,緩慢的將機架落地,卸去卸車用鋼絲繩。見附圖二四【軋機機架卸車示意圖】。卸車完畢后,將軋機底面清洗干凈。4.3.2第二步-立直:鋼絲繩掛設在軋機機架內側窗口上部,在窗口處加設4處鋼絲繩包角。兩行車抬著扁擔梁,吊住機架的窗口上端,兩車主卷?yè)P(yáng)同步緩緩提升,將機架緩緩立直。完全立直后稍停片刻,待機架穩定后,將機架繼續提升,使其底部離開墊木,距±0

14、.000地面高度小于0.5m。4.3.3第三步-平移:2臺大車運行機構同步運行經過酸洗工藝段,到達軋機安裝位置,大車運行停止,然后開啟小車運行機構,同步緩慢的將機架平移到安裝位置,自1B1C列129線至102線的運輸距離約為345m。4.3.4第四步-安裝就位:待機架穩定后,兩行車吊鉤同步緩緩下降,直至機架穩穩地落在軋機底座上。見附圖五十【軋機機架起吊示意圖】。4.4起吊位置選擇根據現場實際施工情況,卸車和起吊位置選擇在1B1C列129130線入口步進梁東側原料一跨處,該位置有足夠的空間可以進行機架卸車和起吊,起吊后由2臺行車抬吊吊運軋機機架,沿入口段經工藝段操作側將其運至軋機區,隨后吊裝就位

15、,故入口段操作側的鋼卷梭車、固定鞍座入口段等設備待5臺機架吊裝就位后再進行安裝。4.5提升高度計算行車軌道標高為+14.5m,行車抬吊扁擔梁的最大起升高度為+14m, 1B1C列129130線入口步進梁東側原料一跨處標高為±0.00m,吊鉤起吊高度選擇為14m,主鉤距扁擔梁上表面0.412m,扁擔梁的高度為1m,扁擔梁下平面與軋機機架的工作間隙為1m,機架高度9.26m,軋機架底部下方墊木厚度為0.4m(保證木塊有足夠的強度支承機架),機架豎起后,機架最大可提升高度為1.928m,提升高度滿足吊裝作業要求。如下圖所示:4.6吊運機架運行寬度計算工藝段操作側距1C列行車軌道梁最窄處(烘

16、干機平臺)為4.730m,63噸行車鉤頭中心距C列行車梁的極限位置為2.485m,軋機機架寬度為0.5m,故抬吊行車抬吊吊運軋機機架距工藝段最窄處的距離為:4.730-2.485-0.5/2=1.995m,滿足吊運要求。機架起吊及運輸見附圖八【軋機機架起吊示意圖-4】4.7軋機機架吊裝用鋼絲繩選擇計算1)鋼絲繩直徑計算已知:軋機單片機架的重量:Q=90000kg ;軋機吊裝過程中,選用2根鋼絲繩4股承重,鋼絲繩懸掛機架內側窗口上部,鋼絲繩與軋機機架的夾角為0°; 鋼絲繩的拉力:S = K1K2Q/ n× COSaK1動載荷系數,取1.1K2不均衡系數,一般為1.21.3,取

17、1.2Q設備重量,單位KNn承重繩分支數a承重繩與鉛垂線的夾角代入相關數據S = 1.1*1.2*900/4×COS0°= 297KN鋼絲繩的破斷拉力P = K×SK吊索安全系數(610),取K=8代入相關數據P = 8*297= 2376KN根據國家標準粗直徑鋼絲繩(GB/ T 20067-2006),選用公稱抗拉強度1870MPa的鋼芯鋼絲繩6×371-1870-66,其最小破斷拉力P0=2900KNP P0選用公稱抗拉強度1870MPa的鋼芯鋼絲繩66,滿足吊裝要求。2)鋼絲繩長度計算L=(1.38+1+1)×2+0.5+0.75=8.0

18、1m,根據現場實際情況,擁有2根6×371-1870-66mm×9000mm。對提升高度進行計算3)提升高度驗算:實際起吊總高度為:0.412+1+1+9.26+(9-8.01)/2=12.167m+14m主鉤到最高位時,提升高度余量為:14-12.167-0.4=1.433m 見附圖十一【計算鋼絲繩長度】4.8扁擔梁吊點位置的確定 已知:軋機機架吊裝的總重量91000kg(包括吊裝的鋼絲繩、卡扣重量1000kg,軋機機架重量90000kg),2-2行車額定起重量Q1=32t,2-3行車額定起重量Q2=63t;兩臺行車主鉤間的距離即為扁擔梁吊點間的距離9m,箱形扁擔梁自身重

19、量MG=10.3t(扁擔梁廠家提供數據)。吊裝總重為101.3t,行車額定載荷63+32=95t,吊裝總重超出行車最大起重載荷101.3/95=1.066倍。1)兩臺行車起重量的確定令行車2-1、2-2的實際起吊重量為F1、F2;63t和32t行車的超載倍數均為1.066倍。扁擔梁兩個吊點位置處的載荷為:P1=P2=91000*9.8/2=445.9KN。則: F1 = 63*1000*9.8*1.066=658.15KNF2= 95×1.066-F1=334.3KN2)確定軋機機架的中心位置假設軋機機架中心線與行車63/32t的距離為X(草圖如下)根據力矩平衡方程可得:MA=0,F(xiàn)

20、1×0,根據平衡方程可得F 2×9-G×4.5- P1×(X-0.479)-P2×(X+0.479)=0其中:F 2=334.3KN扁擔梁承載力P1=P2=91000*9.8/2=445.9KN。扁擔梁自重G=10300*9.8=100.94KN代入數據得 X = 2.865m3)扁擔梁的吊裝示意圖如下: 4.9箱型扁擔梁的受力校核 箱型扁擔梁的受力校核計算書和產品合格證由箱型扁擔梁制作廠家提供。5.0軋機機架吊裝安全措施1. 吊裝前,應對所有的吊裝施工人員進行詳細的技術交底和安全交底,使施工人員了解吊裝步驟及要求。施工時遵守安全操作規程。2.

21、 施工人員進入施工現場必須戴好安全帽,高空作業必須系好安全帶,提高自我保護意識。3. 施工區域應設明顯的警戒標志,非施工人員不得隨意進出。4. 吊裝區域及附近掛設紅白旗,與吊裝作業施工無關的人員撤離現場,吊裝區域下的所有作業停止,施工人員應撤離現場,由專人看護。5. 吊裝前,在軋機基礎坑四周安裝臨時圍欄。6. 在軋機機架上搭設臨時跳板,并設置帶圍籠的臨時爬梯。7. 在扁擔梁的棱角處(鋼絲繩掛設的位置),焊接保護管,防止鋼絲繩受損。8. 扁擔梁上平面鋼絲繩掛設的位置,焊接擋位,防止鋼絲繩移位。9. 選用經驗豐富、優秀的行車工駕駛行車,地面上指定工作多年、技術熟練的起重指揮進行指揮,起重指揮仔細監

22、測行車的大車運行情況、小車同步運行情況,發現特殊情況,起重工通過精細指揮進行調整。10. 所有的吊裝機具,在使用前進行檢查確認,確保吊具的安全使用。11. 吊裝前,指揮人員和行車工要確定統一的吊裝信號及旗語,吊裝過程中指揮人員的信號一定要準確無誤。12. 機架吊裝前,要求制造廠人員、經驗豐富的機裝鉗工、電裝調試人員拿好工具在吊裝全過程中守在制動器處,必要時,采用人工手動強制制動。13. 機架在起吊前,檢查扁擔梁與鋼絲繩、鋼絲繩與機架是否已鎖住或卡住,并已固定好。14. 在機架吊裝中,機架的吊起、平移、下降等動作應緩慢、同步進行。大車、小車、主鉤不能同時啟動,只能單方啟動。15. 機架裝、卸及吊

23、裝就位過程中,應加強機架的成品保護,不得使機架及其附件受到撞擊、磨擦和污染。16. 平放的機架在直立吊起過程中,整個機架應以機架底部與道木接觸的邊為軸作旋轉,直至立直。17. 軋機機架在離地100mm時進行檢查,確認無誤后方可繼續吊裝。機架的提升高度為200500mm,減少卷?yè)P(yáng)的起升及下降高度。18. 抬吊時,由專人負責監護吊車大梁和扁擔梁之間的間隙,防止兩者碰撞。19. 兩臺行車抬吊機架過程中,63t行車主動,32t從動配合。將32t行車的大車運行機構聯軸器拆卸,保證32t行車的絕對服從。20. 機架在1B列129130線立直后,向靠近行車大梁的跨端方向緩慢平移,經酸洗工藝段到達軋機區后,平

24、移至各軋機機架的機列中心線位置,緩慢停止大車運行機構,同步開啟小車運行機構,通過行車工與起重指揮的精細配合,將機架平移至安裝位置。此時,緩慢停止小車運行機構,行車主鉤緩慢同步的下降。21. 機架就位后,行車回鉤時,應注意回鉤量不能過大,以防行車的吊鉤與扁擔梁脫鉤。6.0 安全保證措施6.1.1 安全管理體系建立、健全安全生產責任制,責任落實到人。各施工隊,均配持證上崗的專職安全員負責現場安全生產施工,施工班組設兼職安全員,并佩戴袖標上崗。各項經濟承包有明確的安全指標和包括獎懲辦法在內的保證措施,項目部與施工班組間必須簽訂安全生產協議書。安全管理體系如下:項目經理:楊輝項目經理:林世斌工程經理:

25、馮天義總工:索樂都材料員:殷志勇技術員:周專安全員:劉保凱各施工班組6.1.2 安全教育1 對參加施工的職工進行每周一次安全教育,提高職工安全意識。堅持“安全為了生產、生產必須安全”、“安全第一的思想”,做到不違章作業、不違章生產。2 工人變換工種,須進行新工種的安全技術教育。3 工人應掌握本工程操作技能,熟悉本工程安全技術操作規程。6.1.3 安全檢查1 認真進行安全檢查,項目經理部每月進行一次全面的安全大檢查,對重點和危險部位跟蹤檢查。2 安全檢查有記錄,對查出的問題能立即改的要立即改,做到定人、定時間、定措施:危險性較大的下發整改通知單;危及職工生命安全的下發停工令,整改合格后方準復工。

26、3 施工工地設置安全生產宣傳牌。在主要施工部位、作業點、危險區、主要通道口都要掛有安全宣傳標語或安全警告牌。6.1.4 安全措施1 進入現場必須穿戴齊全安全勞防用品,高空作業佩戴安全帶,多層作業設置安全網。2 嚴格執行有關安全生產制度和安全技術操作規程,認真做好安全技術交底,對安全關鍵部位進行經常性的安全檢查,及時排除不安全因素,確保安全施工。3 臨時用電線路按要求架設,符合安全和技術操作規程的規定。開關箱要防潮、絕緣并加鎖,接地符合要求;手持電動工具要配備漏電保護裝置,并配備專業維護人員。4 乙炔發生器裝置和氧氣瓶的存放地點要遠離熱源及鋼水泄漏區域,電、氣焊時,乙炔發生器裝置和氧氣瓶與操作人

27、員保持規程上要求的距離,確保安全操作。5 施工現場準備充足的防火器材。6 施工機械專人管理與操作,機械防護符合安全要求。7 施工作業設計必須有全面和詳細的安全保證措施,施工中嚴格按此施工。8 施工現場設置明顯的安全警告標志標線。孔洞和深溝要加臨時蓋板或設置明顯標志,以防施工人員失足墜落。9 現場搭設的腳手架要平穩、牢固,經有關人員確認無誤后方可上人作業。10 在自然光線不足的施工場所或者夜間施工時,需設置足夠的臨時照明,照明電壓按有關規定執行,并配備專業維護人員。11 機械設備安裝工程的幾個注意點:對大型設備的運輸?shù)缆繁仨氝_(dá)到有關要求,并做好驗道工作,防止發生傾翻事故,施工現場的道路要暢通。設

28、備吊裝要有統一信號,由專人指揮,吊車等各類起重機必須嚴格按性能作業不得違章,吊裝之前對其吊具、繩索進行認真檢查,確認無誤后方可使用,大型設備吊裝方案要經有關部門批準后執行。安裝設備時應在易發生墜落絆跌的危險區設立明顯標志和加設圍欄,現場孔洞及時覆蓋。進入現場的設備要擺放整齊、墊平穩,夜間施工要有良好的照明和通道。7.0 質量、工期及文明施工保證措施7.1 質量保證措施7.1.1 質量保證方針及目標貫徹公司的“科學管理,信守承諾,精心施工,保證質量,為用戶提供滿意建筑產品和服務”的質量方針。使該工程施工質量達到:?jiǎn)挝还こ桃淮悟?yàn)收合格率必須達到100。7.1.2 質量保證措施為高質量、高效益、高速

29、度地建設思文科德冷軋項目,我單位在認真總結以往的質量工作經驗基礎上,制定了本工程施工質量保證措施。并嚴格按照合同有關條款要求、ISO9001、公司質量保證手冊和程序文件要求,為業主提供滿意的建筑產品和服務。7.1.3強化質量保證體系強化質量管理檢查的組織機構,項目經理部對質量全面負責,成立以項目經理部經理為首的質量管理領導小組,對工程進行事前、事中、事后三控制,監督施工單位,嚴格執行國家頒部施工規范及評定標準、合同規定標準;施工現場配備質量負責人及質量專檢員,認真開展自檢、互檢、專檢,尤其要重點落實施工班組的自檢工作。a)加強對工程項目質量形成全過程的控制管理,嚴格控制施工準備、材料采購、施工

30、、試驗與檢驗和功能試驗五大環節;同時做好交工驗收和回訪與保修等工作,保證為業主提供滿意的服務。 b)層層落實“工程質量管理責任制”,實行獎罰制度。 c)在施工過程中,對工程項目進行定期的質量大檢查。 d)質量管理體系、施工現場質量保證體系及質量控制程序圖如下:7.1.4物資供應質量保證體系7.1.5加強施工技術管理a) 積極參加由業主組織的各階段各專業的設計交底,認真組織施工圖紙會審,重點做好向班組進行技術操作和安裝質量標準的交底工作。b) 嚴格按照設計圖紙、施工規范、施工組織設計、施工作業設計等組織指導施工。c) 認真做好測量定位放線,嚴格控制軸線、標高、垂直度。d) 認真做好施工記錄、基礎

31、驗收記錄、隱蔽工程記錄及結構驗收記錄等,及時辦理各種驗收簽證手續并妥善保管所有簽證資料。7.1.6加強原材料把關及檢驗和試驗管理工作a) 采購的原材料必須是具有生產許可證廠家的產品,具有出廠合格證書、產品質量保證書和出廠試驗報告的合格材料,主要材料的采購必須嚴格按照施工說明上的要求進行并須經業主方監理認可,對有疑義的材料必須進行復檢。依據國家現行標準、規范及設計要求,及時組織制定檢驗和試驗計劃并監督實施。b) 施工中所有計量器具、經緯儀、水準儀、盤尺、卷尺、板尺等,均須計量部門登記注冊,有計量合格證方可使用。c) 特殊檢測項目,或業主有特殊要求的檢測項目,應由項目經理部技術負責人征得監理工程師

32、同意后,委托有資格的計量檢測機構進行檢驗。7.1.3做好質量預控工作1 設置工序質量控制點,加強工序質量控制,嚴格控制施工中的人、材料、機械、工藝方法和環境。2 做好工序交接和成品保護工作a) 工序交接前,上道工序的質量必須符合設計要求和施工及驗收規范和工程質量檢驗評定標準的要求,經質量專檢員簽證認可(并報業主代表或監理人員確認簽證)。b) 隱蔽工程實施隱蔽前應經過業主代表或監理人員簽證認可,隱蔽工程檢驗合格后方可進入下工序施工。c) 工序成果及工程成品的保護嚴格執行有關規范和標準。7.2工期保證措施根據我單位的人力、物力、施工機械化程度和施工管理水平,為確保實現此工期目標,制定以下主要工期保

33、證措施:7.2.1 成立強有力的組織指揮系統,加強施工現場管理 1. 選派綜合管理能力強、施工經驗豐富的人員作為項目施工管理人員;建立工程例會制度,及時處理工程上的各種問題;每天自查工程的完成情況,力求當天問題當天解決;分析未來影響網絡進度的因素,采取有力措施加以排除和預防。保證工程按合同工期要求有序展開。 2. 注意收聽長、短期天氣預報,把天氣變化對工程進度的影響控制到最小。7.2.2 科學安排施工部署,優化施工程序a) 科學組織施工,使工程進度進一步保證。確保施工質量,加快施工進度。b) 本工期影響工期的主要矛盾可能是上道工序脫期和個別設備的滯后以及行車的使用緊張等因素,因此必須作好適當延

34、長工作時間,出大力、流大汗、搶工期、保后墻的思想準備。7.2.3 投入足夠的勞動力根據勞動力計劃,認真組織施工各階段的勞動力投入,確保各工種勞動力資源合理配置,這是保證施工工期的前提。在施工中視工程進展的實際情況,及時調整勞動力計劃,有效地投入各階段的勞動力。實行網絡計劃為基礎的分項工程勞動定額承包責任制,實行節點承包和考核,充分調動施工人員積極性。7.2.4 做好各項施工準備工作 1. 提前組織人力、物力、工機具進場,進行臨時設施搭建,確保開工后連續性施工。 2. 積極與設計院聯系,爭取在合同規定供圖時間前,盡早得到相關施工圖紙,以做好充分的施工準備。待正式圖紙到達后,即刻進行圖紙會審,及時

35、編制施工作業設計,為該工程的施工提供必要的技術保證。7.3環保及文明施工措施1 嚴格執行思文科德薄板科技有限公司和遷安市對文明施工的有關規定。2 循序作業按程序施工,作業順序合理,不因工序顛倒造成返工、浪費和阻礙其他項目作業;人員和機構安排有條理,不混亂、不窩工。3 按圖用地器材、機具、構件、臨建、組合、加工用地嚴格遵守業主對總平面管理和現場平面管理的要求,各種現場設施搭建必須按業主批準的搭建方案實施。4 物料整齊施工中領出的設備、材料、構件碼放整齊,不影響施工場所交通,并有適當?shù)谋9芊雷o(hù)措施,不丟失損壞。5 管理責任落實到人,定期檢查、及時評比。6 對于危險品設立專庫由專人看管,遵守防火、防

36、爆安全條例,工地上只許放置施工當天必須的物品,禁止各類化學藥物及其混合物進入地面排水系統,對余料、殘液回收集中存放,放入指定地點。7 施工機械使用前做好檢查防止漏油,油品放置周圍配備滅火器,設專人看管,管道沖洗和涂刷準備工作完成再進油品,做好安全防火措施,加油用過慮油泵進行抽,沖洗結束及時通知首鋼回收。發現有滴漏,采用抹布吸著,施工完將有油的抹布回收到業主要求的指定點。8 對于危險品、油品放置要有明顯標識,責任人到位,施工區域要設好警戒線和警示牌,防止非操作人員進入,操作人員必須穿帶好勞動保護用品。7.4 節能減排措施1. 辦公室嚴禁長明燈,在自然照明允許條件下盡量不使用照明。空調按照公司有關

37、規定使用,氣溫達到30方可使用空調器,空調調節溫度為2630.2. 運輸車輛按時維護,尾氣排放要達標,嚴禁帶傷使用。3. 現場施工照明使用節能燈具,專人管理監護,施工完成必須關掉。4. 生活垃圾按照分類存放,及時通知環衛清理。生活污水排放到指定排放處。5. 現場使用的焊機、電動工具在不使用時開工必須拉掉。6. 對于易燃易爆物品必須按照規定存放,備好滅火器。使用完的空桶回收,嚴禁跑冒滴漏。溢流出來的易燃易爆物品及時處理。7. 施工流轉物品盡量采用節能、無污染的材料。8. 打印廢紙、廢打印機盒、廢電池回收指定處扔掉。9. 施工及生活用水按需要開送,節約用水、用電。8.0 事故的應急救援預案為確保在

38、施工過程中發生的各種險肇事故能夠迅速及時地展開搶救工作,最大限度減少經濟損失和人員傷亡,在開工后,故根據現場的實際情況編制以下事故應急救援預案及措施。8.1 應急預案的組織機構由項目部成立應急響應指揮小組,負責指揮及協調工作。組 長:林世斌副組長:馮天義、索樂都成 員:劉保凱、周專、殷志勇a) 林世斌負責現場,任務是掌握了解事故情況,組織現場搶救。b) 馮天義、索樂都負責聯絡,任務是及時同業主、醫院、公安、消防部門取得聯系進行溝通,說明詳細事故地點、事故情況,根據指揮小組命令及時布置現場搶救。c) 劉保凱、周專負責輸導被困人員、維持現場秩序,做好當事人與周圍人員的問訊記錄。d) 殷志勇負責現場

39、物資、車輛的調度。e) 殷志勇負責到路口接應消防、急救車輛。8.2 火災事故應急準備與響應預案8.2.1 目的為使發生火災時能采取最有效的方法搶救被困人員或自救,同時盡可能不使火勢蔓延,最大限度減少經濟損失,特制定本預案。8.2.2 火災事故應急措施1 立即報警。事故第一現場人員發現施工現場火災發生后,應立即撥打火警電話,并及時通知項目部應急搶險領導小組,以便了解和指揮撲救火災事故。2 組織撲救火災。當施工現場發生火災后,除及時報警外,指揮小組要立即組織義務消防隊員和員工進行撲救,撲救火災時按照“先控制、后滅火;救人重于救火;先重點后一般”的滅火戰術原則。并派人及時切斷電源,接通消防水泵電源,

40、組織搶救傷亡人員,隔離火災危險源和重要物資,充分利用施工現場中的消防設施器材進行滅火。3 協助消防員滅火。在自救的基礎上,當專業消防隊到達火災現場后,火災事故應急指揮小組要簡要的向消防隊負責人說明火災情況,并全力支持消防隊員滅火,要聽從消防隊的指揮,齊心協力,共同滅火。4 傷員身上燃燒的衣物一時難以脫下時,可讓傷員躺在地上滾動,或用水灑撲滅火焰。5 保護現場。當火災發生時和撲救完畢后,指揮小組要派人保護好現場,維護好現場秩序,等待對事故原因及責任人的調查。同時應立即采取善后工作,及時清理,將火災造成的垃圾分類處理并采取其他有效措施,從而將火災事故對環境造成的污染降低到最低限度。6 火災事故調查

41、處置。按照分公司事故(事件)報告分析處理制度規定,項目部火災事故應急準備和響應指揮小組在調查和審查事故情況報告出來以后,作出有關處理決定,重新落實防范措施,并報分公司應急搶險領導小組和上級主管部門。8.2.3 應急物資常備藥品:消毒用品、急救物品(繃帶、無菌敷料)及各種常用小夾板、擔架、止血袋、氧氣袋、滅火器等救火物資。8.2.4 注意事項1 重要的檔案資料等,一旦著火不可用水撲救。2 那些比重輕于水的易燃液體著火后不宜用水撲救,因?yàn)橹鸬囊兹家后w漂在水面上,到處流淌,反而造成火勢蔓延。3 高壓電器設備失火不能用水來?yè)渚龋皇撬軐?dǎo)電容易造成電器設備短路燒毀,二是容易發生高壓電流沿水柱傳到消防

42、器材上,使消防人員造成傷亡。4 硫酸、硝酸、鹽酸遇火不能用水撲救,因?yàn)檫@三種強酸遇火后發生強烈的發熱反應,引起強酸四處飛濺,甚至發生爆炸。8.3 觸電事故應急準備與響應預案8.3.1 目的為確保我項目部觸電事故發生以后,能迅速有效地開展搶救工作,最大限度地降低員工及相關方生命安全風險,特制定本預案。8.3.2 觸電事故應急措施1 現場人員應當機立斷地脫離電源,盡可能的立即切斷電源(關閉電路),亦可用現場得到的絕緣材料等器材使觸電人員脫離帶電體。2 將傷員立即脫離危險地方,組織人員進行搶救。3 若發現觸電者呼吸或呼吸心跳均停止,則將傷員仰臥在平地上或平板上立即進行人工呼吸或同時進行體外心臟按壓。

43、4 立即撥打救護電話與廠區內救護中心取得聯系(醫院在附近的可直接送往醫院),應詳細說明事故地點、嚴重程度、本部門的聯系電話,并派人到路口接應。5 立即向所屬項目部應急搶險領導小組匯報事故發生情況并尋求支持。6 維護現場秩序,嚴密保護事故現場。8.3.3 應急物資常備藥品:消毒用品、急救物品(繃帶、無菌敷料)及各種常用小夾板、擔架、止血袋、氧氣袋等。8.3.4 注意事項1 在未脫離電源時,切不可用手去拉觸電者。2 事故發生時應組織人員進行全力搶救,視情況撥打急救電話和馬上通知有關責任人。3 注意保護好事故現場,便于調查分析事故原因。4 心肺復蘇搶救措施要堅持不斷的進行(包括送醫院的途中)不能隨便

44、放棄。8.4 高處墜落事故應急準備與響應預案8.4.1 目的為確保我項目部高處墜落事故發生以后,能迅速有效地開展搶救工作,最大限度地降低員工及相關方生命安全風險,特制定本預案。8.4.2 高處墜落事故應急措施1 迅速將傷員脫離危險場地,移至安全地帶。2 保持呼吸道通暢,若發現窒息者,應及時解除其呼吸道梗塞和呼吸機能障礙,應立即解開傷員衣領,清除傷員口、鼻、咽喉部的異物、血塊、分泌物、嘔吐物等。3 有效止血,包扎傷口。4 視其傷情采取報警、直接送往醫院,或待簡單處理后去醫院檢查。5 傷員有骨折,關節傷、肢體擠壓傷,大塊軟組織傷都要固定。6 若傷員有斷肢情況發生應盡量用干凈的干布(滅菌敷料)包裹裝

45、入塑料袋內,隨傷員一起轉送。7 預防感染、止痛,可以給傷員用抗生素和止痛劑。8 記錄傷情,現場救護人員應邊搶救邊記錄傷員的受傷機制,受傷部位,受傷程度等第一手資料。9 立即撥打救護電話與廠內救護中心取得聯系(醫院在附近的直接送往醫院),應詳細說明事故地點、嚴重程度、本部門聯系電話,并派人在路口接應。10 項目指揮部接到報告后,應立即在第一時間趕赴現場,了解和掌握事故情況,開展搶救和維護現場秩序,保護事故現場。8.4.3 應急物資常備藥品:消毒用品、急救物品(繃帶、無菌敷料)及各種常用小夾板、擔架、止血袋、氧氣袋等。8.4.4 注意事項1 事故發生時組織人員進行全力搶救,視情況撥打急救電話和馬上通知有關負責人。2 重傷員運送應用擔架,腹部創傷及背柱損傷者,應用臥位運送;胸部傷者一般取半臥位,顱腦損傷者一般取仰臥偏頭或側臥位,以免嘔吐誤吸。3 注意保護好事故現場,便于調查分析事故原因。9.0危險源辨識與風險評價結果一覽表第30頁/共28頁危險源辯識與風險評價結果一覽表序號作業種類危 險 源可能導致的事故作業條件風險評價風險級別控 制 措 施LECD1施工管理無安全施工方案、技術措施、技術交底,安全技術措施、方案未經審批采用,違反安全技術措施方案管理缺陷高處墜落/物體打擊/機械傷害31721一般按目標、方案的、程序、規范進行監管2未使用或不正確使用個人防護用品違章指揮違章作

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

最新文檔

評論

0/150

提交評論
