1、楊信路給水工程 施工組織設計編制單位:編制日期:目 錄第一章 編制依據及編制原則第二章 施工部署及現場平面布置第三章 施工方案及主要技術措施第四章 工程質量保證措施第五章 施工進度計劃及保證措施第六章 安全生產、文明施工措施第七章 主要施工機具、勞動力使用計劃第八章 施工環保及揚塵治理措施計劃第九章 冬季和雨季施工方案第十章 項目組織管理機構第十一章 施工場地治安保衛管理計劃第十二章 成品保護和工程保修工作的管理措施和承諾第十三章 對總包管理的認識以及專業分包工程的配合、協調、管理、服務方案第十四章 與發包人、監理及設計人的配合,并承諾在施工現場服從發包人合理的統籌安排附表一 擬投入本工程的主
2、要施工設備表附表二 擬配備本工程的試驗和檢測儀器設備表附表三 勞動力計劃表附表四 計劃開、竣工日期和施工進度橫道圖附表五 施工總平面圖附表六 臨時用地表第一章 編制依據及編制原則一、編制依據1、楊信路給水工程施工圖紙。2、招標文件及工程量清單。3、現場踏勘資料。4、本公司編制的技術操作規程及本公司的施工能力、技術裝備狀況等。5、甲方對本工程工期、質量、安全、文明施工等方面的要求。6、有關安全、勞動保護與衛生管理等法律法規。7、工程所在地政府有關部門發布的揚塵治理及環境保護相關的通知、規定等。二、編制原則1、遵守設計、服從業主的原則嚴格執行和遵守招標人提供的招標文件、施工圖紙,并且滿足施工現場的

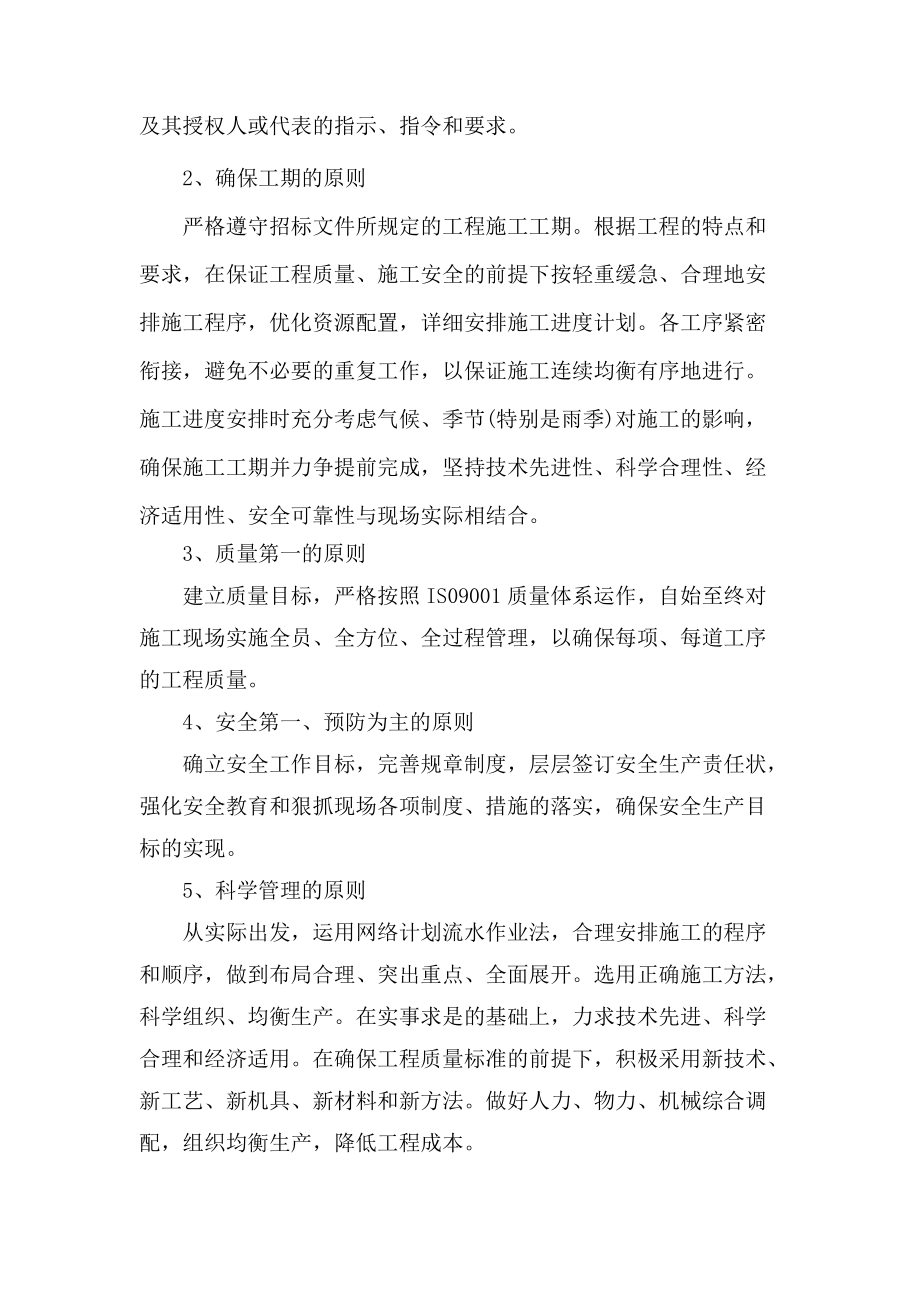

3、需要。遵守合同各項條款要求,認真貫徹業主或工程師及其授權人或代表的指示、指令和要求。2、確保工期的原則嚴格遵守招標文件所規定的工程施工工期。根據工程的特點和要求,在保證工程質量、施工安全的前提下按輕重緩急、合理地安排施工程序,優化資源配置,詳細安排施工進度計劃。各工序緊密銜接,避免不必要的重復工作,以保證施工連續均衡有序地進行。施工進度安排時充分考慮氣候、季節(特別是雨季)對施工的影響,確保施工工期并力爭提前完成,堅持技術先進性、科學合理性、經濟適用性、安全可靠性與現場實際相結合。3、質量第一的原則建立質量目標,嚴格按照IS09001質量體系運作,自始至終對施工現場實施全員、全方位、全過程管理
4、,以確保每項、每道工序的工程質量。4、安全第一、預防為主的原則確立安全工作目標,完善規章制度,層層簽訂安全生產責任狀,強化安全教育和狠抓現場各項制度、措施的落實,確保安全生產目標的實現。5、科學管理的原則從實際出發,運用網絡計劃流水作業法,合理安排施工的程序和順序,做到布局合理、突出重點、全面展開。選用正確施工方法,科學組織、均衡生產。在實事求是的基礎上,力求技術先進、科學合理和經濟適用。在確保工程質量標準的前提下,積極采用新技術、新工藝、新機具、新材料和新方法。做好人力、物力、機械綜合調配,組織均衡生產,降低工程成本。6、注重環保、文明施工的原則按照提出的文明施工和環保要求施工。堅持自始至終
5、對施工現場的全過程進行嚴密監控,以科學的方法實行動態管理,并按動、靜結合的方法精心布置和規劃施工現場,合理安排施工便道,充分利用當?shù)刭Y源,節約施工臨時用地,保護河道及周圍環境,不破壞植被。嚴格施工管理,開展文明施工活動,做到文明施工,爭創標準化施工現場。7、降低工程成本的原則結合現場實際情況,因時因地制宜,盡量利用原有或就近已有設施,減少各種臨時工程。盡量利用當?shù)睾细褓Y源,合理安排運輸裝卸與儲存作業,減少物資運輸周轉工作量。8、遵照?qǐng)?zhí)行標準、規范的原則嚴格執行國家、行業頒發的現行的有關工程施工技術規范、質量驗收標準和安全生產的有關規定以及隨招標文件下發的技術標準和要求。三、工程特點從本工程所處
6、的地理位置看,安全文明施工是關鍵,因此施工中盡量降低噪音,減少粉塵飄揚,減少對附近居民的干擾。本工程施工特點主要表現在以下兩個方面:1、工程量大,工期緊。2、交叉作業頻繁,施工協調難度大。針對上述工程特點,在制定施工措施時,必須分析問題關鍵之所在,作出優化的管理路線及正確、高效的決策,用“皰丁解牛”的嫻熟技能抓住主要矛盾,使各種制約生產的困難和障礙解決在各施工工序開始之前,以確保“優質、快速、高效、高回報”的建成該工程。3、工程現場四周環境條件和應注意的問題3.1 工程施工車輛由大門進出,途經處道路必須保證其清潔衛生。3.2 工程所處的地理位置對建設單位及施工單位形象的影響大,現場必須嚴格實行
7、文明施工。四、項目施工管理目標1、質量目標根據業主方要求和針對工程的具體情況對工程實行目標管理,本工程施工質量目標:確保工程質量達到合格標準。我公司各級領導和有關職能部門及項目經理部全體人員將對本工程質量高度重視,在總結類似工程施工經驗之上,繼續堅持“質量第一、信譽至上”的原則,運用科學的管理方法,制定嚴格的質量控制措施,大力采用新技術、新工藝和新材料,做到精心組織、精心施工,將本工程建成合格工程,讓業主滿意。2、安全目標嚴格執行施工安全生產責任制,加強安全生產教育,積極做好危險區域、危險工種的安全防護工作,杜絕重大傷亡和火災事故,按照國家頒布的建筑施工安全檢查標準(JGJ59-2011)執行
8、。3、工期目標本工程工期目標:60個日歷天。采用先進的網絡進度計劃,微機跟蹤管理工程進度,從而達到各分部分項工期控制點要求,在60個日歷天內完成業主要求的整個施工任務。4、文明施工目標達到“標化工地”要求,讓業主滿意。五、本工程項目適用的標準、規范1、市政公用工程設計文件編制深度規定(2013版)2、城市工程管線綜合規劃規范(GB50289-98)3、給水排水管道工程施工及驗收規范(GB502682008)第二章 施工部署及現場平面布置一、施工準備1、組建項目部。充分發揮我公司多年從事市政工程方面的施工優勢和豐富施工經驗,抽調精兵良將,組建技術過硬、作風優良的項目領導班子,用于本項目施工。2、
9、加快熟悉設計圖紙,嚴格按照施工圖紙、設計文件及國家頒布的有關技術規范、操作規程組織施工。3、根據現場勘察情況,在滿足施工需要的前提下,合理、經濟地進行施工總體布置,生活辦公設施與生產臨時設施根據現場情況進行合理規劃,要充分考慮施工期間所需的環保設施、安全和文明施工設施。進點后,加快完善臨水、臨電、施工便道、排水渠道系統;安裝施工圍擋;盡快建設用于施工的倉庫、材料存儲及設備停放場地;加快進行工程施工材料的聯系、采購、保管等工作。二、施工總體部署1、項目施工按照科學先進的管理模式組織施工,以施工進度為中心,質量、安全為保證,組織均衡生產、文明施工,確保工程施工按期完成。2、施工遵循:“先地下,后地
10、上”、“先深后淺”的原則,同時加強施工組織和協調,依靠科學的組織管理和先進的技術裝備,保證工期、質量目標實現。3、施工大體分為以下幾個工序:地表清理、測量放線,管道安裝、回填、井室砌筑、水壓試驗、沖洗消毒、通水并網。施工中根據道路施工進度統籌安排、做好預埋管施工。4、根據計劃安排和工序穿插,充分利用有效時間和空間,合理安排作業班次。當施工跨越雨季時,增加設備配置和勞動力,必要時24小時作業。5、結合道路施工標段,組建多個施工班組,緊跟道路施工進度。三、施工現場平面布置1、布置原則施工總平面布置遵循因地制宜、利于生產、方便施工、交通便利、有利安全、經濟可靠、易于管理、滿足環保的原則,盡可能減少二
11、次倒運及不必要的浪費,根據現場情況,結合工程實際情況,在現場設置施工區、生活區、辦公區,設置施工道路和臨時用水、用電。1.1 在平面布置中充分考慮好施工機械設備、辦公場地、臨時堆放場地等的優化合理布置。施工場地的位置應綜合考慮地形條件、地質條件、場內、場外交通、給水、供電和排水等因素,盡可能選擇地形平坦、寬闊、靠近施工現場的地方。1.2 場地劃分和布置(包括生產、生活和交通運輸?shù)龋?yīng)符合國家有關安全、防火、衛生環境保護等規定。臨時設施的布置,應靠近施工現場,以方便施工及管理。1.3 在保證施工安全和現場施工順利進行的條件下,要合理使用場地,布置要緊湊,盡量減少占地面積,盡量不占或少占農田。各種
12、材料盡可能按計劃分期分批進場,充分利用場地各種材料堆放的位置,根據使用時間盡可能靠近使用地點,最大限度地減少施工現場內的二次搬運,保證施工順利進行,并合理設置小型材料倉庫。1.4 盡量利用已有建筑物、構筑物和各種管線、道路,以降低臨時設施費用。布置排污、廢棄物處理及噪聲的設施,保證整個施工現場的布置整潔、實用。2、臨時設施布置辦公用房設置:項目經理部、監理工程師辦公用房租用附近的民房。施工隊生活用房采用搭建臨時房屋的方式設置。項目經理部布置工程進度圖、施工平面圖、施工質量目標、項目管理機構圖等圖表。工地入口要布置出入制度標牌、安全生產標牌、工程概況及勞動紀律標牌等。水、電供應:沿線電力資源充足
13、,供應方便。臨時用水接自現有管線,用電接自附近電路,架設臨時電路,并設置配電箱,為防止臨時停電而影響施工,工地自備發電機以保證正常施工。施工圍擋:圍擋采用封閉式圍擋,并設置標語、條幅、警示標志等。污水和垃圾處理:在施工過程中對所產生的污水、垃圾及時進行處理,以符合環境保護的要求。3、主要施工設施布置3.1 施工臨時圍擋本工程施工場地均采用封閉式圍護,本著整齊、牢固、美觀的原則,采用彩色鋼板作圍擋,圍擋板采用鋼管固定。圍擋上部間隔3.0m設一警示燈;施工圍擋的裝飾要與周圍環境相協調。按照發包人要求,對施工圍擋及施工區內臨時建筑物進行美化、亮化,并保持其亮化的效果直至工程結束。臨時施工圍擋也進行必
14、要的亮化,經常擦洗,保持整潔、干凈。建立門衛制度,負責人員的出入管理。圍墻大門外側掛明白牌,寫上工程簡介、開竣工日期和工程發包人、設計單位、監理單位、施工單位名稱等。3.2 生產和生活用電施工用電從附近接入。然后通過架設線路分別接往各用電點,各施工部位分別設分控制箱。配備發電機,以滿足施工前期、臨時停電等時段的施工用電。施工期間供電線路、發電機經常進行保養、維護。3.3 生產和生活用水施工用水從市政供水管網接入,進場后同市政供水部門聯系,通過鋪設供水管引至各用水點;施工期間承包人負責對工地范圍內的供水設施進行保養和維護,確保連續供水。3.4 清潔及排污設施施工場地大門內側設置洗車槽,洗車槽設蓄
15、水池和沉淀池,所有離開施工場地的車輛沖洗干凈后方可開出工地大門,以確保出入施工場地的車輛不污染城市交通道路。施工現場設立固定的垃圾存放點并在各施工區域設立足夠尺寸的垃圾箱;所有垃圾必須在當天清除出現場,并按環境保護部門的規定,運送到指定的垃圾消納場。3.5 通信聯絡管理現場所有人員配備對講機,進行內部聯絡。3.6 工地防火在現場設置消火栓、滅火器等消防器材。對消防設施定期檢查,確保消防設施始終保持良好狀態,消防水池內保持長期蓄水,確保滿足消防用水需要。材料堆放、保管必須符合防火要求,食堂與其它房屋之間設防火墻。在生產生活區設臨時消防栓及配套的水龍帶和水槍、消防水池和水泵及滅火具體布置見附表5:
16、施工總平面圖。第三章 施工方案及主要技術措施一、施工準備1、技術準備第一批施工人員進駐現場后,即開始進行技術準備工作。技術準備工作分為內業和外業兩種。1.1 內業技術準備:審核施工圖紙。進行臨時工程設施的具體設計。編制實施性施工組織設計。編寫各種針對性的保證措施。結合工程施工特點編寫技術管理辦法和實施細則,備齊必要的參考資料。依據合同條款、技術規范的規定和要求,完成各種臨時設施技術數據的采集。1.2 外業技術準備:開工前要做好施工測量工作,包括導線、中線、水準點復測等,現場配備全站儀 1臺、GPS 1臺、水準儀 2臺,儀器使用前要進行檢驗、校正,施工測量的精度要符合規定。施工測量按施工圖紙和工
17、程測量規范的有關規定執行。對業主提供的控制點進行復核測量,符合精度要求后再進行工程的施工測量。對圖紙?jiān)O(shè)計高程與實際高程做仔細核對,如發現差異,及時將詳細資料遞交監理工程師確認,未經監理工程師認可,不得擅自改動施工。通過技術交底,了解工程全貌,掌握現場情況。技術交底主要內容包括施工方法、質量標準,驗收標準,施工過程中需要注意的問題及可能出現意外的措施及應急方案。技術交底全部采用書面形式。現場詳細調查與地質勘探報告比較,看是否相符。現場控制點交接與復測,人員進場后,與工程測量單位及監理工程師共同進行交樁。根據圖紙和監理工程師提供的測設基準資料和測量標志,恢復定線測量,相鄰施工標段之間的數據必須閉合
18、,并將測量結果提交監理工程師核查,作為施工放樣的依據。進行各種儀器設備檢測與鑒定。2、物資、設備準備:首批人員進入現場后,材料設備部根據報批的施工進度計劃制定材料供應計劃,并按設計要求逐項落實。施工原材料要按照物資采購控制程序?qū)细窆┴浄竭M(jìn)行調查評定,選擇能滿足本項目工程施工需要的供貨方,簽訂供貨合同,并建立完善的檢測試驗手段,保證物資、設備在工程施工中按計劃供應。二、施工方案及主要技術措施1、施工工藝流程定位放線溝槽開挖球墨管道安裝水壓試驗井室砌筑回填附屬設施安裝沖洗、消毒與現有管網勾頭驗收、移交。2、定位放線2.1 根據設計圖紙的設計位置進行測量放線,定出中心樁、槽邊線。2.2 做好地面標
19、高、管線軸線的復測工作,打木樁、撒灰線確定開挖邊線。2.3 開挖前要通知現場工程師、設計人員進行驗線復核,確保放線成果符合設計及規范要求。3、溝槽開挖3.1 溝槽開挖方法:采用人工配合反鏟挖掘機開挖。3.2 機械開挖應嚴格控制標高,為防止超挖或擾動槽底面,預留20cm厚的土層,采用人工挖至設計標高,并同時修整槽底。3.3 溝槽開挖放坡坡度:根據具體開挖段的土質情況,合理選用放坡系數,放坡不滿足要求時要設置鋼板樁支護。3.4 土層與設計不符時,及時通知設計、監理單位,由設計、監理及施工單位共同商討處理方法。3.5 槽邊堆土:溝槽開挖時,棄土堆在槽邊,距槽邊的距離不小于1.0m,棄土盡量堆在槽的一
20、側。除回填土外多余土外運。溝槽堆土不影響建筑物、各種管線測量標志和其他設施的安全和正常使用。在高壓線、變壓器附近開槽時,應避免在高壓線下堆土。3.6 溝槽開挖安全防護措施3.6.1 作業前必須掌握安全交底內容。作業中必須執行安全技術交底,服從帶班人員指揮。沒有安全技術交底嚴禁作業。3.6.2 施工現場的人員必須戴安全帽,嚴禁赤腳、嚴禁穿拖鞋。3.6.3 作業前必須檢查工具、設備、現場環境等,確認安全后方可作業。3.6.4 在槽邊設置安全警示標志。3.6.5 夜間施工作業必須有足夠的照明設施。3.6.6 溝槽開挖時嚴格按規范設計要求放坡、支護。槽上堆土應距槽邊1米以外,堆土高度不得超過1.5米。
21、堆土不得遮壓檢查井、消防井等設施。3.6.7 地下構筑物外露時,應按交底要求進行加固保護。作業中應避開管線和構筑物。在現況電力、通訊電纜2米范圍內挖土?xí)r,必須在主管單位人員的監護下采取人工開挖。3.6.8 人工配合挖掘機、鏟車作業時,嚴禁進入挖掘機、鏟車回轉范圍內。必須待挖掘機、鏟車停止作業后方可進入其回轉范圍內進行施工。3.6.9 開挖過程中必須配備專職安全員,隨時檢查邊坡的穩定狀態,提醒施工人員注意安全。3.6.10 運土車輛在安全距離外運輸、停放,邊坡四周不得堆放重物。3.6.11 作業時必須遵守勞動紀律,精神集中,不得打鬧。嚴禁酒后作業。3.6.12 嚴禁擅自拆改、移動安全防護設施。需
22、要臨時拆除或變動安全防護設施時,必須經過施工技術人員同意,并采取相應的可靠措施。4、球墨鑄鐵管道安裝4.1管材的檢驗與裝卸運到現場管材應檢查管道類型及規格,必須符合設計要求,有產品合格證和性能及使用說明書,管材不得有破損、裂縫及明顯缺陷。對管材逐根進行檢查,合格后方能使用。管材主要采用機械裝卸,裝卸時應采用柔韌性好的皮帶、吊帶或吊繩進行安裝,不得采用鋼絲繩和鏈條來裝卸或運輸管道。管道裝卸時應采用兩個支撐吊點,其兩支撐吊點位置宜放在管長四分之一處,以保持管道穩定。運輸時應墊穩、綁牢,不得相互撞擊。施工用的管材、管道附件等材料,應符合國家現行的有關產品標準的規定及設計要求,安裝前對外觀進行檢查,保
23、證完好無損。4.2 安裝管道及管件時應采用吊帶或?qū)S霉ぞ咂鸬酰涌诩肮艿膬?nèi)外防腐層應采取保護措施。4.3 在溝槽檢底后,經核對管節、管件位置無誤后立即下管。下管采用汽車吊,下管時注意承口方向保持與管道安裝方向一致,同時在各接口處掏挖工作坑,工作坑大小為方便管道撞口安裝為宜。4.4 清理承口,鏟去所有粘結物,如砂子、泥土和松散土涂層及可能污染水質、劃破膠圈的附著物。4.5 安裝膠圈時將膠圈清理潔凈,膠圈安裝到位。4.6 每一節管安裝完畢后要檢查,檢查插口推入承口的位置是否符合要求,用探尺插入承插口間隙中檢查膠圈位置是否正確。4.7 在垂直和水平方向轉彎處、分叉處、管道端部、堵頭處設置支墩。4.8
24、 管道安裝采用人工安裝。采用非金屬繩索溜管,使管道平穩的放到基礎位置上,嚴禁用繩索勾住兩端,或?qū)⒐艿雷圆圻叿瓭L拋入槽中,應防止塊石等重物撞擊管體。5、水壓實驗 5.1 進行水壓實驗應統一指揮,明確分工,對后背、支墩、接口、排氣閥等安排專人負責檢查,并明確發現問題時的聯絡信號。5.2 管道接口完成后,用盲板將試壓管段兩端及三通處封閉,試壓管段除接口外填土至管頂以上50cm并夯實。做好后背及閘門、三通等管件加固。5.3 水壓試驗采用的水源應為潔凈水,灌水時,由低點進水,高點排氣;管道注滿水后宜保持一定的水壓,但不超過工作壓力,然后充分浸泡。5.4 水壓試驗時應分段進行,分段長度不應大于1千米,應逐
25、步升壓至試驗壓力0.6MPa,15min壓降不大于0.03MPa時,將試驗壓力降至0.30MPa并保持恒壓30min,管道外觀無滲漏,則水壓試驗合格。5.5 水壓實驗時,后背、支撐、管端等附近不得站人,檢查應在停止升壓時進行。6、井室砌筑6.1 澆筑砼墊層及支墩 墊層混凝土及支墩標號為C15。經項目監理驗槽合格后,用10×10方木支平基模板,支撐時模板與模板之間接縫密實、牢固,澆筑過程中連續均勻,不得有離析現象,采用平板振搗器振搗,木抹子成活,施工過程中嚴格控制墊層頂面高程,不得高于設計高程,澆筑后及時養護,待砼強度達到1.2MPa后進行。6.2 鋼筋綁扎鋼筋進場后應按進場批量的級別
26、、品種、直徑、外形分垛碼放,妥善保管,并掛牌標識,注明產地、規格、品種、質量檢驗狀態等。檢查產品合格證、出廠檢驗報告和進場復驗報告。鋼筋必須平直,無損傷,表面不得有裂紋、油污、顆粒狀或片狀老銹。當發現鋼筋脆斷、焊接性能不良或力學性能顯著不正常時,應對該批鋼筋進行化學成分檢驗或其它專項檢驗。鋼筋接頭采用綁扎搭接,其搭接長度應符合設計及規范要求。底板上、下層雙向受力鋼筋應逐點綁扎,不得跳扣綁扎。底板上層鋼筋應設鋼筋馬凳支撐,馬凳間距應根據底板厚度和鋼筋直徑大小確定,鋼筋保護層厚度符合設計要求。鋼筋安裝必須穩定牢固,并保證在澆注砼時不松動或不變形。雙層鋼筋內設置“馬凳”架立鋼筋,保證鋼筋層間距。為了
27、保證混凝土保護層的必須厚度,應在鋼筋與模板間設置足夠數量及與墻體同等強度的水泥砂漿墊塊,以確保鋼筋保護層達到設計要求。墊塊應錯開呈梅花狀放置,不應貫通斷面全長放置。鋼筋的鏈接應符合混凝土結構設計規范(GB50010-2010)的要求,檢查井井室配筋形式凡未注明參標準斷面或同標準斷面的,內層鋼筋端部伸入相鄰構件內須滿足錨固長度,若長度不足則鋼筋端頭彎折。內層鋼筋如有接頭。應布置于靠近端部(支座)位置;外層鋼筋如有接頭,應布置于跨中位置。6.3 模板安裝與拆除: 模板安裝模板及其支架應根據結構斷面進行設計,應具有足夠的承載能力。支撐必須牢固,在施工荷載作用下,不得有松動、跑模、下沉等現象。場外租賃
28、的模板應進行檢查驗收和試組裝。鋼模板及其支架必須采取防銹蝕措施。模板拼縫要嚴密,不得漏漿,模內必須潔凈。模板安裝前應清理干凈并涂刷脫模劑。脫模劑不得粘污鋼筋和混凝土接茬處。采用分節脫模時,各面模板應在同一平面上,高低差不得超過3mm. 相鄰兩模板表面高低差不得超過2mm。固定在模板上的預埋件和預留孔均不得遺漏,安裝必須牢固,尺寸位置必須準確。在澆筑混凝土前應對模板及其支架進行驗收,模板內雜物應清理干凈。側模必須在混凝土強度能保證起表面及棱角不因拆模而受到損壞后,方可拆除。按結構尺寸采用定型的模板及支撐體系。用鋼管及絲杠支撐牢固,做到混凝土澆注時不得跑模。 模板拆除底模及其支架拆除時,混凝土強度
29、必須符合設計要求。側模拆除時的混凝土強度應能保證其表面及棱角不受損傷。模板拆除時不應對結構形成沖擊荷載,拆除的模板等宜分散堆放并及時清運。模板拆除時應由項目技術負責人批準。6.4 磚砌前,將磚砌部位清理干凈,灑水濕潤。井室為圓形時,以圓心為控制中心放線,隨砌隨檢查井室尺寸。收口時每次收進尺寸,四面收口的不超過3厘米,三面收口的最大可收進4-5厘米。6.5 砌完一層后,再鋪漿砌筑上一層磚,上下兩層磚間豎向縫錯開,水平灰縫和豎向灰縫控制在812mm。6.6 磚砌采用“三一”法砌筑,即一鏟灰、一塊磚、一擠揉。若采用鋪漿法砌筑時,鋪漿長度不超過500mm ,磚砌體水平灰縫砂漿飽滿度不得低于90%,豎向
30、灰縫采用擠漿或加漿法,使其砂漿飽滿。嚴禁用水沖漿灌縫。6.7 井室中踏步隨井室墻體砌筑隨安裝,位置準確,隨時用尺測量其間距,在砌磚時用砂漿埋設牢固,不得事后鑿洞補裝,砂漿未凝固前不得踩踏。6.8 水泥砂漿抹面抹面面前,將砌體表面的殘余砂漿清除干凈,并將墻體面灑水濕潤。抹面砂漿強度等級符合設計規定,強度滿足施工需要,底層砂漿稠度宜為12cm,其他宜為78cm。抹面厚度符合設計規定。水泥砂漿抹面分兩道完成。第一道砂漿抹成后,用杠尺刮平,并將表面刮成紋道,完成后間隔48h,進行第二道抹面,第二道砂漿應分成兩遍壓實搟光完成。抹面的施工接茬應留成階梯形茬,上下層接茬應錯開,留茬的位置應離開交角處150m
31、m以上。6.9 鋼筋混凝土預制蓋板安裝鋼筋混凝土預制蓋板在構件廠加工,運至現場存放。安裝前應檢查混凝土蓋板的外觀質量,核對出廠合格證及相應的鋼筋、混凝土原材料檢測試驗資料,符合規定方可使用。蓋板安裝前,墻頂應清掃干凈,灑水濕潤,再鋪砂漿安裝蓋板。蓋板采用汽車吊吊裝就位,就位后相鄰板底錯臺不應大于10mm,蓋板端部壓墻長度的允許偏差10mm。板縫及板端的三角灰應用水泥砂漿填抹密實。蓋板就位后吊環應臥平并用水泥砂漿封住。6.10 質量控制井壁必須互相垂直,不得有通縫,必須保證砂漿飽滿,灰縫平整,抹面壓光,不得有空鼓、裂縫等現象。井內踏步應安裝牢固,位置準確,不得有建筑垃圾等雜物。井框、井蓋必須完整
32、無損,安裝平穩,位置準確。在潮濕氣候和雨季,新鋪的砌體在每天完工后應加以覆蓋保護,以防止雨水沖刷。檢查井砌筑完畢后,要求外觀橫豎直,勾縫均勻,顏色統一,表面平整光潔。7、回填7.1 嚴密性實驗合格后,經監理檢查驗收、辦理隱蔽記錄和驗收手續,得到項目監理明確指示后立即進行回填。7.2 回填過程中溝槽內無積水,不允許帶水回填,回填土不得用雜填土、淤泥等腐殖土回填,回填土內不得含有磚頭、石塊及大于 10cm的硬土。7.3 溝槽回填時,管道兩側胸腔及構筑物的回填必須兩側同時進行,虛鋪厚度不超過20cm,采用小型夯人工夯實,兩側高差不得超過30cm,管頂50cm以上方可使用壓路機從管軸線兩側同時回填并碾
33、壓壓實,達到CJJ1-90所規定的壓實度。嚴格控制每步回填厚度,每層回填高度不宜大于20cm。每填一層,都要采用人工將土攤平,便厚度盡量均勻。控制回填材料的含水量,由試驗中心出具回填材料的最大干密度和最佳含水量。每層回填材料均做壓實度試驗,檢驗合格后進行下一層回填,回填至設計道路基層標高為止。為防止檢查井四周沉陷,井室等附屬構筑物回填土應四周同時進行,采用沖擊振動夯夯實。每層土夯實后,測定其壓實度。溝槽土方回填完畢后,使溝槽上土面略呈拱形,拱高為15cm。7.4 如果回填工程涉及現有地下管道,回填之前應與有關部門和管理機構就回填方式和程序達成一致意見。7.5 回填時按規范要求取樣檢驗回填質量。
34、8、附屬設施安裝附屬設施主要指水表、閥門、消火栓等附件的安裝,安裝前檢查出廠合格證及有關技術資料,看是否符合當?shù)毓┧块T的要求;安裝前檢查其壓蓋、螺栓是否有足夠的調節余量。操作機械和傳動裝置是否動作靈活、指示準確,并清理干凈。法蘭端面保持水平,不得用強緊螺栓法來消除歪斜,且偏差不大于2mm。法蘭連接要保持同軸,螺栓孔中心偏差不超過孔徑的5%,并保證螺栓的自由穿入。螺栓使用相同的規格,安裝方向一致,對稱緊固,緊固的螺栓露出螺母23扣,并注意井室管件安裝一定要對準人孔,便于人員在地面操作。9、沖洗、消毒9.1 管道沖洗前應制定沖洗方案,放水前應與管理單位聯系,共同商定放水時間、取樣化驗時間、及沖洗
35、用水量事宜,管道沖洗時流量不應小于設計流量和應有11.5m/s的水流流速。管道沖洗程度以水質外觀澄清,排出口的水色透明度與入口處目測一致時即為合格。9.2 沖洗時間應安排在用水量較小、水壓偏高的夜間進行。選好排放地點,確保排水線路暢通,排水管截面不得小于被沖洗管的1/2。9.3 給水管道消毒應采用含量不低于2550mg1氯離子濃度清潔水的消毒溶液浸泡,浸泡時間不得少于24h。浸泡完畢后,放凈消毒溶液,再放入自來水沖洗,24h后由管理單位取水化驗,化驗結果合格即視為管道沖洗消毒完成。10、勾頭勾頭施工前,要就勾頭時間、方案與供水公司溝通,征得同意后施工。11、驗收、移交工程施工完畢后,及時辦理竣
36、工手續,及時移交。第四章 工程質量保證措施一、質量目標質量目標:合格。二、建立健全質量管理體系公司建立自己的質量管理體系,從管理評審、質量計劃、物資采購、產品標識到過程控制、檢驗和試驗、不合格品控制、糾正和預防措施覆蓋整個工程項目,從開工到責任缺陷期滿的全過程進行了明確規定,對施工全過程的質量活動作了具體的描述,提出了具體的質量控制規定和要求。在本項目中我們將嚴格按照有關規定做好質量管理,并深入開展貫徹ISO9001質量保證標準和質量改進活動,建立本項目的質量保證體系,把質量管理工作具體落實到每個部門、每個人,使質量工作事事有人管、人人有職責,辦事有標準,工作有檢查,檢查有落實,使全體職工都擔
37、負起質量責任。建立三級質量管理體系,在項目部設質檢部和質檢室,分別設專職質檢工程師1名,班組設專職質檢員,對施工進行全方位質量管理、監督、檢查,并制訂切實有效的質量保證措施,克服質量通病,爭創優質精品工程。三、質量保證措施1、建立各級質量責任制根據工程質量責任終身制的原則,建立項目經理、項目副經理、項目總工、項目部各部門、施工作業班組的質量責任制,簽訂工程質量責任狀,并建立與各級責權利相統一的運行機制。2、實行質量一票否決制在施工過程中,每道工序完成后,需由項目部質檢人員與公司質檢人員共同驗收,合格后,方可上報質量監督部門,嚴格執行工序報驗手續,待質量監督部門認可后,方可進行下道工序的施工,對
38、不合格部位,必須采取返工處理直至合格。加強職工培訓,提高施工人員的素質,深入開展以 “百年大計,質量第一”以及“質量責任重于泰山”為主題的全員質量教育活動,使全體職工進一步認識到工程質量的重要性,把搞好工程質量化做全體職工的自覺行動。采取各種途徑,提高施工人員業務素質,利用雨天和施工間隙,請監理工程師或?qū)<抑v授技術規范和施工工藝,組織技術競賽。3、制訂獎罰辦法,將質量情況與經濟利益相結合3.1 將質量管理目標分解細化,按項目和工序落實到人,實行各級各類人員質量獎罰責任制,同每個人的工資獎金掛鉤。獎、罰金額按月考核,當月兌現。3.2 根據規范要求制訂詳細的內部工程質量檢測制度和工程質量檢查評比辦
39、法。項目部質量管理領導小組每月進行一次全面質量檢查和評比,將評比結果作為各施工隊經濟效益的首要依據。施工隊質量管理小組每天進行質量小結,每周進行一次自檢自評,將結果上報項目部質量管理領導小組,并作為職工工資獎金、發放的重要依據。四、施工現場技術保證措施1、建立圖紙會審制度。開工前由項目總工牽頭組織項目部人員對設計圖紙進行認真審核,弄清設計意圖,對圖紙含糊不清的地方及時請?jiān)O(shè)計單位予以澄清。2、建立施工組織設計審批和完善制度。施工組織設計編制完成后,必須經過項目總工、監理工程師的審核簽字,以保證施工工序、施工方法和技術措施科學合理、切實可行,并根據審核意見對施工組織設計進行補充完善,開工前對項目部
40、各級人員進行技術交底工作。3、做好定線交樁及復測、保護工作。對設計規劃部門移交的控制樁,認真復測無誤并經監理工程師審批后方可使用,同時對定樁標志砌磚劃白線進行保護。4、嚴格做好技術交底工作。本著誰負責施工誰負責質量工作的原則,各分管分項工程負責人在安排施工任務時必須對施工隊進行書面技術交底,必須做到交底不明確不上崗、不簽字不上崗。5、堅持旁站制度。施工員、技術員必須跟班作業,隨時解決施工中出現的技術難題。6、嚴格按規定做好各項檢測工作,采用先進的檢測設備,選派責任心強的檢測人員。保證檢驗方法的正確和檢驗工具和儀器設備的準確性,所有進入施工現場的檢測儀器設備必須經過鑒定標定,且在有效期限內,才能
41、投入使用。按規定對原材料、成品、半成品進行各種檢驗,按規范要求及時對分項、分部工程進行檢驗。首先由施工班組進行自檢,自檢合格后報請施工隊質檢人員檢驗,通過后報請項目部質檢工程師檢驗,最后報請監理工程師檢驗簽字。7、嚴把材料進場質量關。原材料是工程構成的主體,原材料質量的好壞直接影響工程的質量。對原材料要嚴格按照質量標準進行訂貨、采購、運輸、檢驗、保管和供應。經檢驗不合格的材料不能用于工程施工。8、制訂切實可行的特殊季節施工措施,保證施工質量不受氣候影響。9、建立工程技術檔案,保證有齊全的原始記錄,做好竣工資料的編制。施工過程中各種資料必須真實的反映工程質量情況,發現問題能及時反映出來,便于快速
42、找出原因和采取補救措施。工程竣工后按建設單位的要求,及時提交竣工文件。五、材料檢驗試驗程序1、建立健全現場試驗檢測機構1.1 為方便施工,擬在工地建立現場試驗室。1.2 配備先進、充足的檢測試驗設備。1.3 挑選長期從事試驗工作、經驗豐富的人員組成工地試驗室。2、認真落實各項管理制度,強化檢測試驗工作2.1 根據市建設局和業主的有關文件規定,積極配合見證員、監督員做好見證檢驗和監督抽查工作。2.2 建立健全檢測設備管理制度,建立臺帳并設專人管理。2.3 執行檢測設備按周期檢定制度,定期對檢測試驗設備進行檢定。2.4 建立檢測試驗設備的使用、維修管理制度,設備損壞或檢測精度不合要求時,及時進行維
43、修。2.5 加強試驗文件、資料的管理,設專人負責。2.6 堅持對檢測試驗人員進行培訓教育,提高職業素質和業務技術水平。3、主要材料檢驗項目部在采購每一種類的主要材料前,將擬定采購供應的材料生產或供應產品的廠家的企業概況、產品質量合格證書以及反映廠家實力的證明材料等報給業主,待批準后才能采購使用。在使用前,應對材料的規格型號、質量、技術性能、數量、外觀等進行詳細而全面的檢驗,并向監理工程師提交一份質量檢驗合格證書。4、原材料檢驗4.1 對采購的原材料進行事前樣品檢驗,檢驗依據現行國家及有關部委頒布的標準要求,合格者方可購進。4.2 對購進的原材料依據樣品進行驗收,同時驗查原材料的出廠合格證和質保
44、書,并登記記錄。4.3 對有合格證的原材料進行復檢,復檢合格的材料經監理工程師確認后使用。4.4復檢不合格的材料,書面通知物資部門做出標記,隔離存放,按不合格品處理程序進行處理。5、鋼筋焊接檢測按規定對焊接鋼筋取樣進行抗拉和冷彎試驗,及時出具試驗報告,并對報告數據負責。6、砼檢測6.1 商品砼檢測:每次澆注砼前,向商品混凝土廠家派專人監測,并做好記錄:檢查配合比單,檢查原材料(水泥、外加劑、粗細骨料粒徑及含污量等)是否符合規定要求,如有變化應及時調整砼配合比或禁止拌制。檢查原材料數量(含外加劑摻量),每班抽查不少于3次。檢查塌落度是否符合要求,隨機抽樣,每班不少于3次。檢查并監督試件制作的全過
45、程,檢查養護條件以及試驗設備是否符合要求。記錄砼生產過程參數,測定并記錄運送時間和溫度。6.2 混凝土運到現場后,按規定抽樣檢測。施工現場砼檢測:安排專人負責現場砼檢測,做好以下工作:在砼施工時,實行全過程監測。量測入模砼塌落度,每班不少于3次;檢查砼在運送過程中是否離析,如發生離析現象則重新拌制;記錄運送時間,防止使用超過終凝時間的砼。按規定在現場留做試塊,試塊組數符合有關技術規定。7、對于不能在工地試驗室完成的檢驗材料(如:鋼絞線、橡膠支座等),委托有資質的試驗單位進行檢驗。8、自檢驗收程序8.1 檢查及驗收保證工序檢查采用班組檢查與專業檢查相結合的方式,即施工班組在每道工序完工之后,首先
46、進行自檢,自檢不符合質量要求的予以糾正,然后再由專業檢查人員進行檢驗。各完成后,由主管技術人員、質檢工程師會同各工班長,按技術規范進行檢驗,凡不符合質量標準的,堅決予以返工處理,直至再次驗收合格。工序中間交接時,必須有明確的質量合格交接意見,每個工班在進行工序施工時,必須嚴格執行“三工序”制度,即檢查上工序,做好本工序,服務下工序。每項檢驗由現場監理工程師檢查驗收,我方做好驗收記錄、簽證及資料整理工作。隱蔽工程必須有嚴格的施工記錄,將檢查項目、施工技術要求及檢查部位等填寫清楚,記錄上必須有技術負責人、質檢工程師及監理工程師簽字。8.2 質量檢驗程序保證工程質量的關鍵,在于健全各項工程質量檢查和
47、驗收制度,并切實予以執行。向監理工程師提交質量驗收通知單前,項目部已組織三級檢查。六、質量通病及防治開挖溝槽時因擾動基底原狀土,導致槽底的地耐力達不到設計要求。防治方法:開挖溝槽時距離設計要求的槽底20-30cm時,采取人工清理。砌體主體結構不牢固或砂漿抹面不美觀。防治方法:對于施工使用的砂漿嚴格配比且攪拌要充分、均勻,砌筑時嚴格按照規范施工。回填土方時,達不到要求的壓實度。防治方法:土方回填必須分層分段夯實。七、危險性較大分項工程方案1、土方開挖技術措施土方開挖由專人指揮,嚴格遵循“分層開挖、嚴禁超挖”及“大基坑小開挖”的原則。基坑土方開挖時,測量人員進行跟蹤測量,防止超挖或偏移。用挖掘機開
48、挖基坑土方,人工輔助開挖,基坑開挖土方隨挖隨運,不準堆放在基坑邊。2、基坑開挖時應注意以下事項:2.1 溝槽邊坡的最陡坡度應符合現行國家標準的有關規定。2.2 基坑開挖時坑底一側挖排水明溝,間隔30米設一集水坑,布設100mm潛水泵將積水抽排至鄰近既有雨水檢查井,泵管過路要處理好,不能影響交通。2.3 基坑底10cm20cm厚用人工清除,以免擾動原狀土。3、應急措施在基坑開挖期間,設專人檢查基坑穩定,發現問題及時能報有關施工負責人員,便于及時處理。在施工中如發現局部邊坡位移較大,須立即停止開挖,能知支護班組做好加固,待穩定后繼續開挖。項目部應設立以項目經理為首的應急救援指揮小組,不定期的舉行應
49、急救援預案的演習。并將演習經過用書面的形式記錄下來,上報公司安全科備案。溝槽四周的安全圍護:溝槽四周采用移動式護欄維護。八、主要分項工程施工質量保證措施1、施工測量1.1 對所有施工用的測量?jī)x器按計量要求定期到指定單位進行校定,施工過程中,如發現儀器誤差過大,必須即時送修,并重新校定,精度滿足要求之后,方可使用。1.2 對設計單位交付的測量資料進行檢查、核對,如發現問題要補測加固、移設或重新測校,并通知設計單位及現場監理。1.3 施工基線、水準點、測量控制點,應定期半月校核一次。各工序開工前,應校核所有的測量控制點。2、基坑基底驗槽2.1 本工程排水基坑開挖采用機械開挖土方,為保持坑底土體原狀
50、結構,在基底及坑壁留100mm厚土層,由人工挖掘修至設計位置。2.2 基坑開挖完成后,必須及時會同設計、業主、質監部門、監理等單位共同進行基底驗槽,檢查基底的地質情況,檢查地基承載力是否與設計相符,如與設計不符合,應及時與監理、設計人員商定處理方案,采取相應處理措施后,重新報檢,直到合格為止。2.3 基坑底超挖300mm以上時,必須會同設計、監理共同研究可行的處理方案,并按監理與設計批復的方案進行處理。2.4 基底檢查處理后,應及時進行封底墊層施工。3、基坑回填3.1 給水管道上方按照設計回填土,我公司將選擇土質良好的土方來源,并對土質成分及含水量進行測試,達到要求方可投入使用,爛泥、垃圾淤泥
51、和腐殖土都不許用作填方,以保證工程質量。3.2 填方前將基坑內積水排干,爛泥挖除。如有樹根、雜草、磚塊等雜物則清除干凈。3.3 所有填方作業應嚴格符合圖紙或監理工程師指定的線內、標高和橫斷面進行分層回填,分層進行密實度的檢測。4、管道施工質量保證措施4.1 管基嚴格按照設計要求施工,砼標號、規格尺寸應與設計相符。溝槽開挖時做好原狀土的保護工作。4.2 管道應在管底標高和管基質量檢查合格后,所用管材、管道配件及其材料經抽樣檢查合格后,方可鋪設。4.3 管道接口應符合規范及設計要求,其接口牢固、嚴密,經水壓試驗?zāi)苓_(dá)到規范要求。4.4 回填土方分層夯實,復土不足0.7米處采用砼包裹。 4.5 管道壓
52、力用水試驗,當水壓試驗在10min內壓力值下降超過0.05Mpa,應進行滲水試驗,試驗長度不宜超過1KM。試驗壓力工作壓力加0.5Mpa,但不小于1Mpa,灌水浸潤時間為1天。4.6 管道穿越井壁處,應嚴密不漏水,并應采取防止不均勻下沉的措施。5、檢查井砌筑 5.1 基本要求 井基混凝土強度達到5Mpa時,方可砌筑井體。 砌筑砂漿配合比準確,井壁砂漿飽滿,灰縫平整,圓形檢查井內壁應圓順,抹面光實,踏步安裝牢固。 井框、井蓋安裝必須平穩,井口周圍不得有積水。 5.2 外觀鑒定 井內砂漿抹面無裂縫。 井內平整圓滑,收分均勻。九、竣工階段質量控制措施1、工程收尾必須進行下列工作1.1工程臨近收尾,有
53、人專門負責收尾工作。1.2制定收尾工程的施工計劃,對零星、分散、工程量少的清除雜物及材料、機具需要量作出具體安排。1.3竣工前,由項目經理組織項目技術負責人、質檢員、施工隊等,對已完工程進行預檢,對照?qǐng)D紙逐一進行全面檢查,找出存在的弊病。2、竣工文件資料準備2.1文件資料是工程項目進行交接驗收的主要依據,是項目施工過程重要的真實的記錄。按要求設專人對其積累、收集、整理成冊,相關人員和部門要積極配合,并由資料員抓此項工作。2.2文件資料的整理、打印、簽章、裝訂要符合規定和要求。3、工程移交3.1工程移交前,所有工程項目包括完善部位,需全部完成并符合由項目負責人組織的自檢要求標準。3.2所有的文件
54、資料完整、齊全符合規定要求。3.3按照業主驗收程序申請移交。4、質量回訪及保修移交工程時,項目部要制定質量回訪計劃,按計劃進行質量回訪,及時了解掌握用戶對該工程的意見和質量要求,對回訪中反映的質量問題,按質量回訪及服務程序執行,確保用戶100%滿意。第五章 施工進度計劃及保證措施一、本工程計劃工期為60日歷天,詳細進度計劃見附表四:計劃開、竣工日期和施工進度橫道圖。為保證進度計劃順利實施,我公司特制定以下保證措施:二、技術保證措施1、強化工程施工總計劃管理,優化合理程序,各工序與工種進行平面流水作業和部分立體交叉施工。充分利用寶貴、有效的作業時間,確保工程的施工。2、根據施工特點,預測可能發生
55、的突發性變化,提前預防,制定對策、措施、綜合調控,為解決施工難點,爭取時間。3、加強計劃實施全過程管理,結合工程特點,施工作業方法,詳細編制各項工程施工作業計劃,合理安排人、財、物及機械設備的投入和利用,使其發揮最大的效能,并對計劃在實施過程中不合理部分及時調整,以確保總進度計劃的實施。4、根據工程總進度要求,合理編制工程作業計劃和施工任務書,以控制施工作業,把作業計劃下達到班組,將計劃執行與技術管理,質量管理,成本核算,原始記錄等融為一體,納入責任承包范圍。5、如實記載每項工作的開始日期、工作進程和結束日期,為計劃實施的檢查、分析、調整、總結提供原始資料。6、做好施工調度工作,使調度工作為進
56、度控制起到較好的協調作用,檢查作業計劃中的問題,找出原因,并采取措施解決,督促供應單位按進度要求供應材料,合理布置現場臨時設施,按計劃進行作業條件準備。7、采用橫道圖形式用對比法對實際進度與計劃進度進行對比,發現問題及時調整,以確保工程進度計劃的實施。三、組織保證措施1、第一時間成立項目部,項目部人員及時到位。為加快本合同的建設,我公司將成立有力的項目經理部,對內指揮施工生產,對外負責合同履行及協調聯絡。經理部主要成員已經確定,即可迅速到位行使職能。2、施工力量迅速進場。實施本合同的施工隊伍已選定,即可迅速進場,進行施工準備。機械設備將隨同施工隊伍迅速抵達,確保工程按時開工。3、施工準備抓早抓
57、緊。盡快做好施工準備工作,搭設臨建,清理場地,認真復核圖紙,進一步完善施工組織設計,落實重大施工方案。施工中遇到問題影響進度時,將統籌安排,及時調整,確保總體工期。4、施工組織不斷優化。施工組織進度和工期要求為依據,及時完善施工組織設計,落實施工方案,報監理工程師審批。根據施工情況變化,不斷進行設計、優化,使工序銜接,勞動力組織、機具設備、工期安排等有利于施工生產。5、施工調度高效運轉。建立從經理部到各施工隊的調度指揮系統,全面、及時掌握并迅速、準確地處理影響施工進度的各種問題。對工程交叉和施工干擾應加強指揮和協調,及時調整工序和調動人、財、物、機,保證工程的連續性和均衡性。6、安排好雨季的施工。根據
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 江西省贛州市會昌縣2024-2025學年三年級數學第二學期期末教學質量檢測模擬試題含解析
- 四川大學錦江學院《英國文學史與作品選讀》2023-2024學年第二學期期末試卷
- 江蘇省徐州市云龍區重點中學2024-2025學年初三第一次聯考英語試題文試題含答案
- 江蘇信息職業技術學院《新安醫家針灸學說》2023-2024學年第一學期期末試卷
- 岳陽現代服務職業學院《經典表演劇目》2023-2024學年第二學期期末試卷
- 南京旅游職業學院《健康教育學》2023-2024學年第一學期期末試卷
- 山西林業職業技術學院《建筑物防雷技術》2023-2024學年第二學期期末試卷
- 通河縣2024-2025學年數學四下期末經典試題含解析
- 肇慶市實驗中學高中語文五高效課堂教學設計:第課陳情表第課時
- 2025年安徽合肥市鄉村振興投資有限責任公司招聘筆試參考題庫含答案解析
- 《監察機關監督執法工作規定》測試題試題含答案
- Q∕GDW 12154-2021 電力安全工器具試驗檢測中心建設規范
- 第四章 金融監管(商業銀行管理-復旦大學)
- 初中文言文專項訓練十篇(含答案)
- 中波發射臺搬遷建設及地網鋪設、機房設備的安裝與調整實踐
- 煤礦頂板事故防治(1)
- 影像診斷學-—-總論P(yáng)PT課件
- 漏電保護器試跳記錄表
- (完整word版)古籍樣式排版模板
- 調Q技術與鎖模技術(課堂PPT)
- 快速制作會議座次表、會場座位安排
評論
0/150
提交評論
