1、地下室防霉涂料施工方案溧水石湫碧桂園一期三標、二期地下室防潮防霉涂料施工方案編制人: 審核人:審批人:編制單位 :無錫市新興建筑工程有限公司編制時間 :二零一八年九月目錄一、工 程 概 況 、 、 3二、施 工 部三、安理小組、四、施五、主要施工工序交叉施工原則及措施 、 5六、主要施工方法與技術措施 、 7七、質量目標與保證措 施 、 、 8八、安全保證措施及文明施工:、 9、工程概況 溧水石湫碧桂園位于石湫鎮西側 ,建設單位為南京金碧房地產開發有 限公司 ,由我司承建的地下室包括 E地塊地下車庫面積約 10000平米、 C地塊 3-2#地下車庫面積約 16000 平米、二期 F地塊 F-地

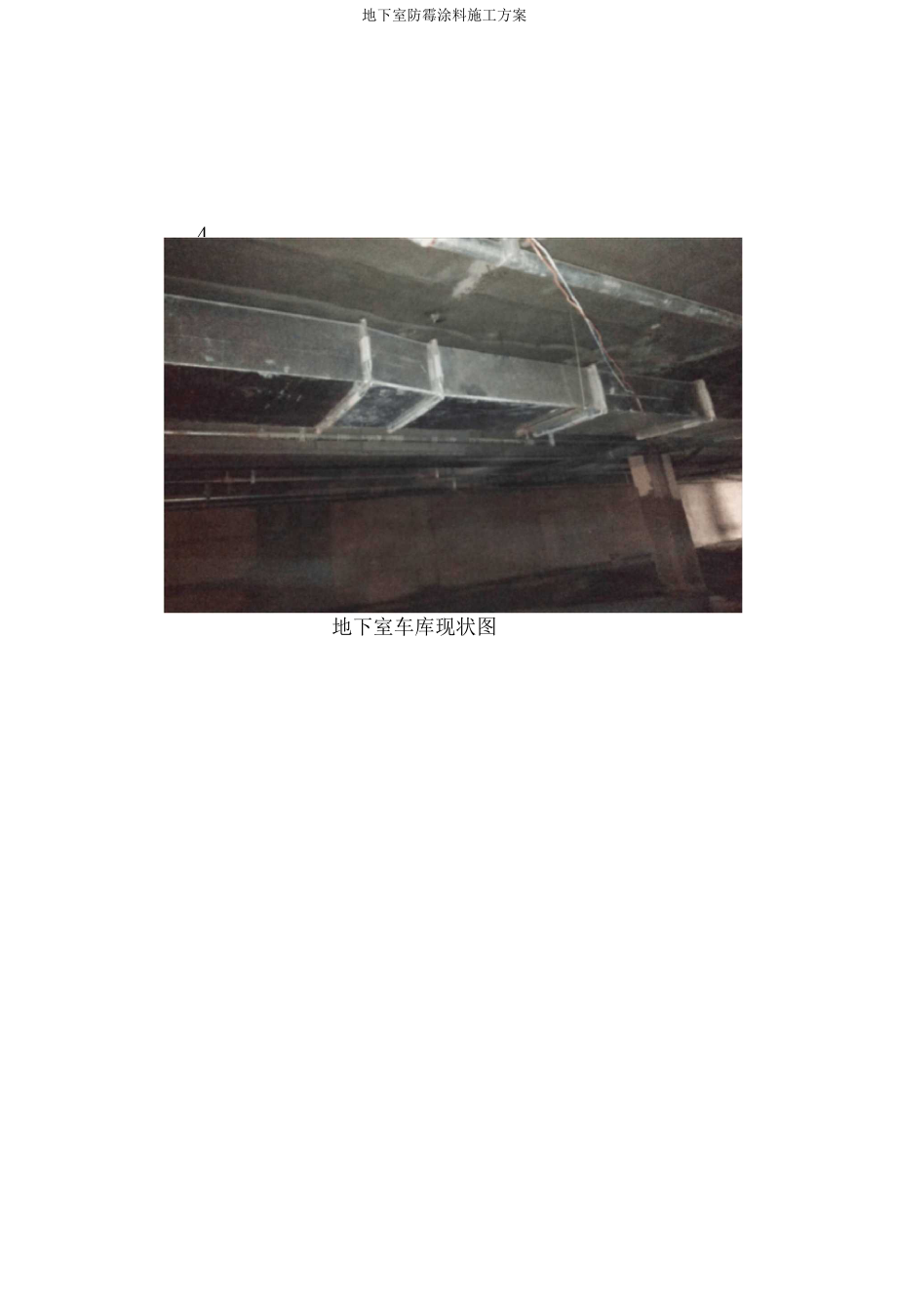

2、下車庫面積 約 26000平米、二期小學食堂與運動場人防地下室面積約 1000 平米。 地下室主要功能房間為汽車庫 ,進排風房 ,設備用房 ,自行車庫。原圖紙 要求地上車庫與地下車庫飾面層次只施工至停車庫地面至 2400mm 處 ,以上不做飾面。現變更要求地下車庫滿飾面 ,各部位做法如下 :地下 室豎向結構剪力墻、柱等至板底、滿刮膩子刷白色內墻防霉涂料。地 下室隔墻滿刮膩子刷白色內墻防霉涂料。地下室頂、梁、坡道板底等 8厚 1:2、 5水泥膠灰一道 (內摻 801膠)找平、滿刮膩子刷防霉涂料。 現地下室消防管道、 自來水管道、 排風管道以及照明系統等均已施工 完成 ,施工困難大。地下室車庫現狀
3、圖地下室防霉涂料施工方案二、施工部署1、垂直運輸 :地下室施工材料及施工機具汽車坡道及自行車坡道進 入。2、勞動力需用計劃序號工種人數1瓦工802架子工303油漆工604電工23、先在 3#地下室進行樣板施工 ,驗收后各個地下室全面施工 ,地下室 施工由里向外施工。三、安全、質量管理小組 裝飾裝修工程施工就是技術控制、質量管理、安全管理的重點。本工 程由項目經理全面管理 ,成立質量、安全管理小組 ,對施工過程全程監 控、對安全進行全程監控。對裝飾裝修作書面技術交底、安全交底。 以項目經理為組長成立質量、安全領導小組分工如下 :質量、安全領導小組職務姓名崗位職責組長許林項目經理負責全面工作副組長
4、湯才瑤生產經理現場施工安全總指揮組員許鵬飛棟號長現場協調指揮吳國平質量員質量控制與檢查袁帥南施工員現場跟蹤檢查劉心濤安全員現場安全檢查柯善松裝飾負責人現場指導工人操作及安全檢查四、施工準備施工現場清理干凈 ,保證工程順利完成。墻面基本干燥 ,含水率不 大于 10%。涂飾區域抹灰工作全部完成 ,現場照明通設到位 ,燈座、插 座、接線盒及暗盒全部埋設完畢 ,經檢查達到要求。做好材料供應計劃 ,材料進場堆放并做好標識。 保證現場電源供應正常 ,保證人員安全與設備正常運轉。 對施工人員做好安全技術交底。五、主要施工工序交叉施工原則及措施 施工期間各工序穿插多 ,施工前一定要確定各工序交叉順序 ,施工中
5、各 工序要相互配合 ,做好各工序交接與成品保護 ,已使工程順利進行。 (一)裝飾與水電暖、排風安裝交叉作業及成品保護( 1)裝飾與水電安裝交叉作業 ,就是施工中最尖銳的交叉矛盾 ,水電 安裝進度服從總進度計劃 ,選擇合理的穿插時機 ,要在統一協調指揮下 施工。( 2)暖通、排風、消防管道安裝為甲方分包 ,前期已把管道安裝好 , 已影響到墻面粉刷批膩子防霉涂料、頂板批膩子防霉涂料的施工,給施工帶來難度 ,對已完好的產品保護增加難度。 在涂料施工前對已完 成的管道采用塑料薄膜包裹的方法進行保護。 對工人進行書面交底 已完成的管道、吊桿、噴頭均不允許私自拆除及敲打破壞。 (3)制定合理的施工順序 ,
6、將土建、水、電、通風、消防等各專業工序 相互協調 ,嚴禁違反施工程序的做法。( 1)做好工序標識工作 ,在施工過程中對受污染、破壞的成品與半成 品進行標識。( 2)對成品與半成品采取“護、蓋、包、封”的保護措施 ,對成品與 半成品進行保護 ,并由專人經常巡查、檢查 ,發現有保護措施損壞的的 要及時恢復。( 3)制定處罰措施 ,明確責任 ,對破壞成品的進行按章處罰。( 4)各工序交接采用書面形式 ,并簽字確認 ,下道工序對防止成品的 污染、損壞負直接責任。管道、燈具保護膜六、主要施工方法及技術措施6、1、工藝流程地下室天花、 梁兩側及底 :搭設移動腳手架 ,對管道、燈具等進行成 品保護,基層處理
7、 ,刮第一遍耐水膩子 ,打磨后刷第一遍防霉涂料 ,刷第 二遍防霉涂料。地下室柱、墻面 : 搭設移動腳手架 ,對管道、燈具等進行成品保護 , 基層處理 ,刮第一遍耐水膩子 ,打磨后刷第一遍防霉涂料 ,刷第二遍防 霉涂料。6、2、主要施工方法 (施工方法按原圖紙設計要求 2、4m 以下的做法 ) 6、2、1、成品保護現消防管道、通風管道、自來水管道及照明系統等均已施工完成 , 給涂料施工帶來不便增加施工成本 ,以及對已完成各種管道需進行成 品保護防止污染或損壞。所有消防管道、通風管道、自來水管道及照明系統等采用塑料薄 膜包裹的方法進行保護。6、2、2、基層處理(1)混凝土基層處理首先對混凝土基層的
8、浮灰污物等進行清理 ,對凹凸不平的部位 ,剔 鑿平整 ,并對混凝土表面的水泥棱角進行打磨 ,鋼筋頭、螺桿進行割除 , 應低于混凝土面 0、5cm,用 1:2、5 水泥砂漿補平。梁、板、柱跑模部位進行打鑿 ,抹灰處理 ,其余部位 8厚 1:2、5水泥膠灰一道 (內摻 801 膠)找平。(2)水泥砂漿基層處理如基層出現空鼓現象 ,必需將空鼓部位抹灰層鏟掉 ,將基層清理干 凈后從新進行抹灰施工。6、 2、3 刮耐水膩子 :第一遍耐水膩子用膠皮刮板橫向滿刮 ,接頭不得 留槎 ,最后收頭要干凈利落。干燥后用磨砂紙將浮膩子及斑跡磨光,再清掃墻面。第二遍找補陰陽角及坑凹處 ,令陰陽角順直。6、2、4 清邊修
9、角、打磨壓光膩子刮完后應及時揭去裝飾線上的膠條 ,進行清邊修角 ,把洞口、陰 陽角、裝飾線上多余膩子鏟掉 ,清修干凈 ,達到線條清晰無污染。七、質量目標與保證措施1、本工程所選用的各種裝修材料均需提供樣品,報經業主監理審批后方可進行批量訂購。凡專業公司提供的材料必須進行報驗,由項目總工認可后方可進場。2、分部分項大面積施工前進行樣板間作業 ,經過業主認可后 ,方可大 面積進行施工。3、分項工程開工前制定分項工程施工方案 ,并分層次進行書面交底。4、施工工序每道完成后 ,必須進行自檢 ,不合格進行整改至合格為止。5、施工過程中每道工序施工時 ,必須對相鄰工序有可能造成損壞部 位進行成品保護。八、安全保證措施及文明施工1. 嚴格遵守施工現場的各項管理規章制度。2. 所有人員在進入施工現場之前將進行三級教育 ,特殊工種操作人 員持證上崗。3. 工程施工前 ,對操作工人進行有針對性的分部分項安全交底。4. 施工過程中使用的所有電動工具設置專職電工負責維修、保管 , 非操作人員不得進行其拆卸、維修工作。5. 施工樓層設置的電箱必須有漏電保護器 ,施工過程中使用的電線 掛于高處或架設 ,防止漏電現象發生。6. 施工過程中使用的腳手架 ,搭設、拆除、維修必須由架子工負責 , 不得非工種操作。7. 施工過程中使用的裝飾材料 ,
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 2025汽車銷售合同電子版
- 《城市基礎設施發展》市政工程課件
- 2025城鄉供水供用水合同范本
- 百年中國觀后感600字
- 瑕疵車修復合同協議
- 瓷磚鍍金加工合同協議
- 電子招標服務合同協議
- 電腦軟件維護合同協議
- 電梯使用管理合同協議
- 瑜伽館禮品合同協議
- 【武漢大學】2025DeepSeek驅動下的地圖生成報告
- (廣東二模)2025年廣東省高三高考模擬測試(二)歷史試卷(含答案)
- 高空作業簡答試題及答案
- 反邪教測試題及答案
- 跨語言文本生成-全面剖析
- GB/T 10810.1-2025眼鏡鏡片第1部分:單焦和多焦
- 2025年鄭州鐵路職業技術學院單招職業適應性測試題庫必考題
- 做最勇敢的自己
- 殘聯2024年普法依法治理工作計劃要點
- (新版)六西格瑪綠帶認證考試復習題庫(含答案)
- 義務教育質量監測德育學科模擬試題(四年級)復習測試卷含答案
評論
0/150
提交評論
