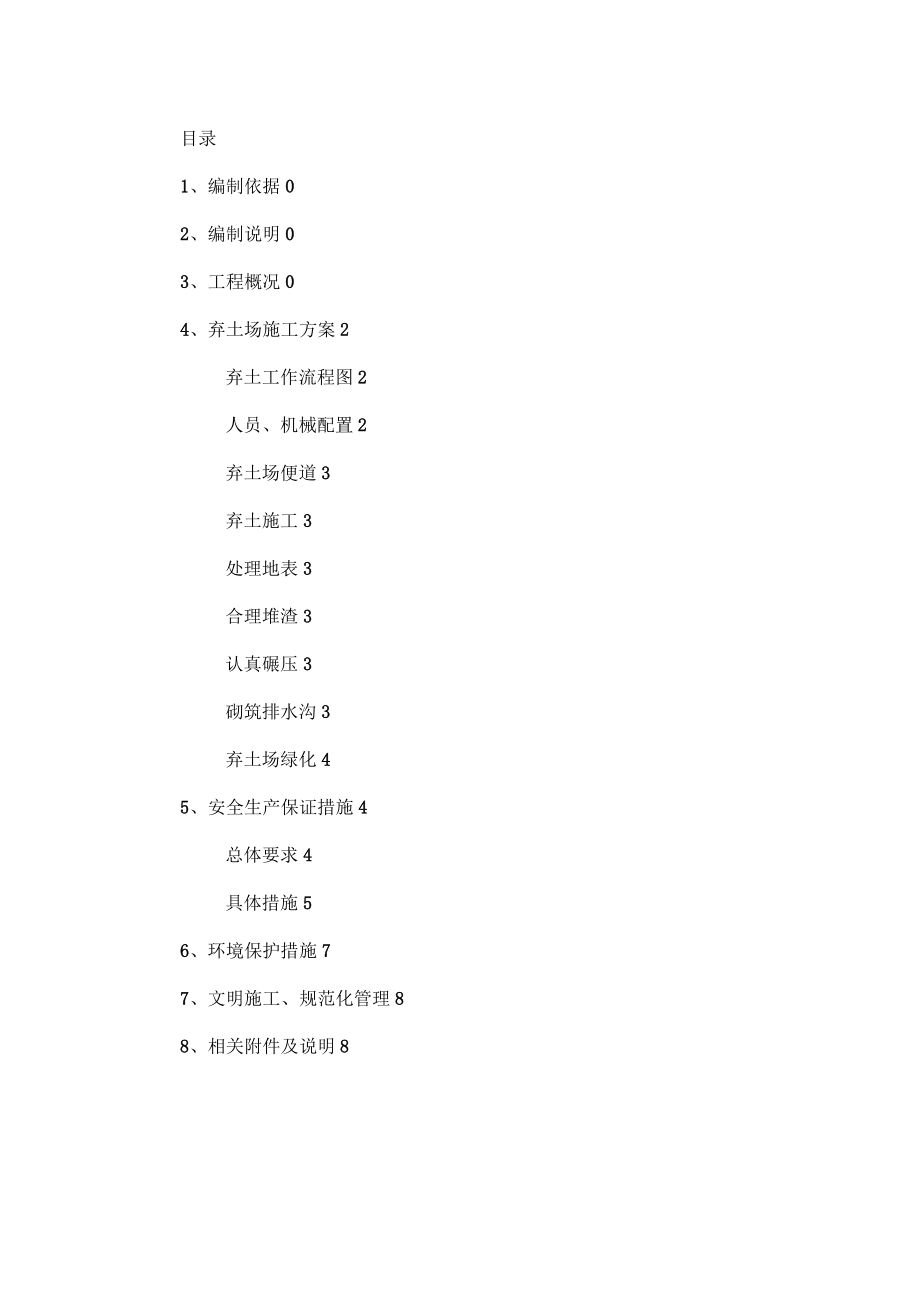

1、目錄1、編制依據02、編制說明03、工程概況04、棄土場施工方案2棄土工作流程圖2人員、機械配置2棄土場便道3棄土施工3處理地表3合理堆渣3認真碾壓3砌筑排水溝3棄土場綠化45、安全生產保證措施4總體要求4具體措施56、環境保護措施77、文明施工、規范化管理88、相關附件及說明8汕湛高速揭博項目T14標棄土場方案1、編制依據中華人民共和國水土保持法中華人民共和國環境保護法中華人民共和國水污染防治法廣東省高速公路建設標準化管理規定2、編制說明為了有效的保護地表熟土資源不流失、不浪費;減少水土流失,我部制定本工程棄土場方案,對全線棄土進行統一規劃堆放。3、工程概況棄土概況本段共有路基挖方345萬m

2、3,路基填方303萬m3,預計棄土方量在42萬m3左右(未包括清淤和路床不適合土)。棄土場位置選定棄土場選定的原則水土流失是山區高速公路棄土是不可避免的現實情況,為避免棄土場發生坍塌甚至是滑坡、泥石流等病害,對棄土場的設計和選定有如下原則:(1)慎選場地棄土場地選擇在路基下方的山谷、荒地,條件許可時遠離村莊。(2)避免軟弱面,處理地下水。坡體層間軟弱面是導致坡體失穩的內因,處理好地下水是坡體穩定的關鍵。因此要采取處理好地表、科學堆土的綜合措施,避免棄土體與地面形成軟弱面并使兩層面間形成順暢的地下水排水通道。棄土場的選擇本著環保、不占耕地集中堆放且不破壞原有道路的原則,我部選擇2處棄土場,分別在

3、義容鎮大同村和大新村,其中1#棄土場位于主線樁號K215+70Q2林土場位于主線樁號K218+80Q1#棄土場入口高程為,止點高程為;2#棄土場入口高程為,止點高程為66m.3地形情況2處棄土場均可以從主便道進入。其中1#主要用于存放義容互通立交的棄土,2#棄土場主要用于存放標尾處的棄土。1#棄土場面積約為32000m其中長度約為400nl平均寬度約為80m平均棄土厚道約為,預計棄土總容量為31萬m3;2#棄土場面積約為20000m其中長度約為200m,平均寬度約為100m平均棄土厚道約為,預計棄土總容量為萬m3,合計棄土總容量為萬m3,滿足本段棄土需求。詳細位置分布情況,見附圖:棄土場用地平

4、面圖。工程數量表表一棄土場工程數量表序號細目名稱單位數量備注1清理與掘除m2660002漿砌片石排水設施m3排水工程3植灌茸m266000綠化工程4、棄土場施工方案棄土工作流程圖出土準備(沖溝表層植被移植,清場、指定先后棄土位置)棄土石、灑水濕潤碾實、灑水濕潤棄土至要求高度后,碾壓、灑水濕潤表層綠化,砌筑排水溝人員、機械配置序號人員機械備注工作項目人數(人)名稱數量1表層植被移植20自卸汽車8部2灑水4推土機2臺3砌筑排水溝20壓實機2臺4植草20灑水車1部棄土場便道棄土場便道從我部的主便道接入棄土場倒土點。棄土施工自卸卡車從路基開挖處將剩余土石方(包括清淤或路床不適合土)從便道運送至棄土場倒

5、土點,自行卸載。當棄土達到計劃填土高度以后,用推土機或裝載機將士向前推進,用壓路機反復輾壓,直至棄土場止點,完成本部棄土工作。處理地表進行場地排水清表,棄土場旱地上植被土開挖以后預留,完成棄土以后回填種植土復耕。兩側設置排水溝,做好場內的排水工作,并視地下水情況設置盲溝,若有軟弱表層,根據盲溝的設置情況確定清表厚度,甚至全部清除換填透水性材料。若地面橫坡較陡,適當開挖寬度不小于2m的臺階。合理堆渣合理調整路基開挖、棄土調運的施工順序,將大粒徑、透水性好的棄渣(如石方)置于棄土場底部。認真碾壓整個棄土場就是一個大型人工坡體,為避免沉陷、坍塌、滑坡等情況的發生,還進行多次碾壓以提高其強度。一般地說

6、,棄土體距離邊坡10m范圍內棄土的壓實度不得低于90%砌筑排水溝根據實際勘探的結果,棄土場大致可分為兩級臺階,初步采取的防護方案為:、設置兩級邊坡,邊坡坡比設置為1:,中間設置2m的平臺并設截水排水溝,水溝截面尺寸為60x60cm、為保證邊坡的穩定,以防土體滑坡和水土流失,需在坡頂、坡面植草。棄土場頂面整平,并設置4%勺流水坡。在棄土場頂面設置排水溝,并與原有排水系統連接。附:棄土場防護示意圖。棄土場綠化當棄土工作完成以后,棄土場的坡面及頂面用30cm的厚山硝土全面覆蓋,綠化覆蓋種植草本植物。5、安全生產保證措施總體要求1、認真貫徹“安全第一,預防為主”、“生產必須安全”的方針,建立和健全安全

7、責任制;項目經理為安全生產第一責任人,重點抓好安全生產工作,對現場安全生產工作進行檢查、督促,層層簽訂安全生產責任狀。2、貫徹執行上級制定的安全措施,嚴格安全生產管理,建立各項安全規章制度和獎罰制度;認真做好安全防護,確保施工安全。3、嚴格執行安全技術交底制和自檢自查制;以書面形式逐條向操作人員進行安全技術交底,并履行簽字手續。4、經常檢查執行“十行安全技術措施”和“安全操作規程情況”,嚴禁違章指揮和違章作業;堅持持證上崗制。5、嚴格執行安全事故的調查和處理制度,按“三不放過”的原則進行調查和處理。6認真開展安全宣傳和教育活動,不斷提高安全技術素質;經常組織安全檢查,及時糾正和改進安全生產不利

8、因素;工地懸掛醒目安全警示牌,提高安全意識7、工程機械設備必須進行性能檢測,合格方可使用,并由專人駕駛。各類機械操作人員必須掌握有關安全基本知識和設備的性能。定期對場內機械維修保養;具體措施1、汽車棄土作業時,需由專人指揮。非作業人員不得進入棄土作業區,作業區內的工作人員、車輛、工程機械,服從指揮人員的指揮。2、棄土卸載平臺邊緣,有固定的擋車設施,其高度不小于輪胎直徑的2/5,車擋頂寬和底寬分別不小于輪胎直徑的1/3和倍。設置移動車擋設施的,對不同類型移動車擋制定相的安全作業要求,并按要求作業。3、按規定順序棄土。在同一地段進行卸車和推土作業時,設備之間保持足夠的安全距離。卸土時,汽車垂直于棄

9、土工作線。汽車倒車速度小于5km/h,不得高速倒車,以免沖撞安全車擋。在棄土場邊緣,推土機不得沿平行坡頂線方向推土。棄土安全車擋或反坡不符合規定、坡頂線內側30m范圍內有大面積裂縫(縫寬)或不正常下沉()時,汽車不得進入該危險作業區,查明原因及時處理,方可恢復棄土作業。4、棄土場作業區內煙霧、粉塵、照明等因素導致駕駛員視距小于30m或遇暴雨、大雪、大風等惡劣天氣時,停止推土作業。5、汽車進入棄土場內限速行駛,距棄土工作面50200m時速度低于16km/h,50m范圍內低于8km/h。棄土作業區設置一定數量的限速牌等安全標志牌。6、棄土作業區照明系統完好,照明角度符合要求,夜間無照明不得棄土。燈

10、塔與棄土車擋距離d按以下公式計算:d車輛視覺盲區距離+l0m。7、棄土作業區配備質量合格、適合相載重汽車突發事故救援使用的鋼絲繩(多于4根)、大卸扣(多于4個)等急工具。8、棄土作業區,配備指揮工作間和通訊工具。棄土場與國家鐵(公)路干線、航道、高壓輸電線路的鐵塔等重要設施的安全防護距離為最終堆置高度的倍。與礦山居住區、村鎮、工業場地的距離大于最終堆置高度的2倍。9、棄土場邊界20m內,排棄大塊巖石。10、棄土場進行排棄作業時,圈定危險范圍,并設立警戒標志,無關人員不得進入危險范圍內。11、任何人均不得在棄土場作業區或棄土場危險區內從事撿礦石、撿石材和其他活動。12、未經設計或技術論證,任何單

11、位不得在棄土場內回采低品位礦石和石材。13、棄土場運轉過程中,棄土場關鍵點有警示標志、安全保障等措施。6、環境保護措施棄土場是人工土坡,在施工過程中環境保護的重點是水土流失防治、植被保護以及揚塵和噪聲控制、水域污染防治。水土流失防治棄土場棄土填筑施工前,必須在山腰位置依照山勢條件設置一定數量的匯水溝渠,將降雨時的地表水流通過匯水溝進行匯流,做好攔排水,防止雨水在新棄土表面形成徑流,對新地表沖刷造成水土流失,對棄土場下方造成污染。在棄土過程中,嚴格按照攤鋪、碾壓程序施工,嚴禁未經碾壓直接攤鋪新土層。土層攤鋪過程中,依照施工進展形成內高外低的坡勢,在匯流溝渠上設置一定數量的集流梢,將水流中的泥土進

12、行沉淀。及時掌握天氣變化情況及當地汛情,提前做好排水溝與集流梢的清淤工作,完善排水溝等設施。植被保護施工作業前,將棄土場地表林木進行移植,地表土清理到用地邊界,清表時,嚴禁燒荒,避免引發火災。棄土完成后,對棄土場進行全面環保處理,坡面進行植草防護,以減少水土流失及綠地、耕地的損壞防塵降噪施工時,定期對施工便道進行灑水降塵,防治施工揚塵對地表植被和農作物產生不利影響。運輸易產生揚塵的土石方,運輸車輛裝料適中,并采用篷布覆蓋。注意夜間施工的噪音影響,盡量采用低噪音施工設備,根據施工需要,進行限時作業。少數高噪音設備盡量避免夜間施工,必須在夜間施工的先征得附近居民的理解,如有可能采取限時作業。水污染防治清理施工機械、設備及機械的廢水、廢油等有害物質以及生活污水,不得直接排放河流、池塘或其他水域中,也不得傾瀉于飲用水源附近的土地上,以防污染水源和土壤。禁止在施工現場焚燒油氈、橡膠、塑料、皮革、樹木,枯草、各種包裝袋及其它會產生有毒、有害煙塵惡臭氣體物質。在施工時對附近不得拆除的建筑物、樹木以及管線、水電等

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
