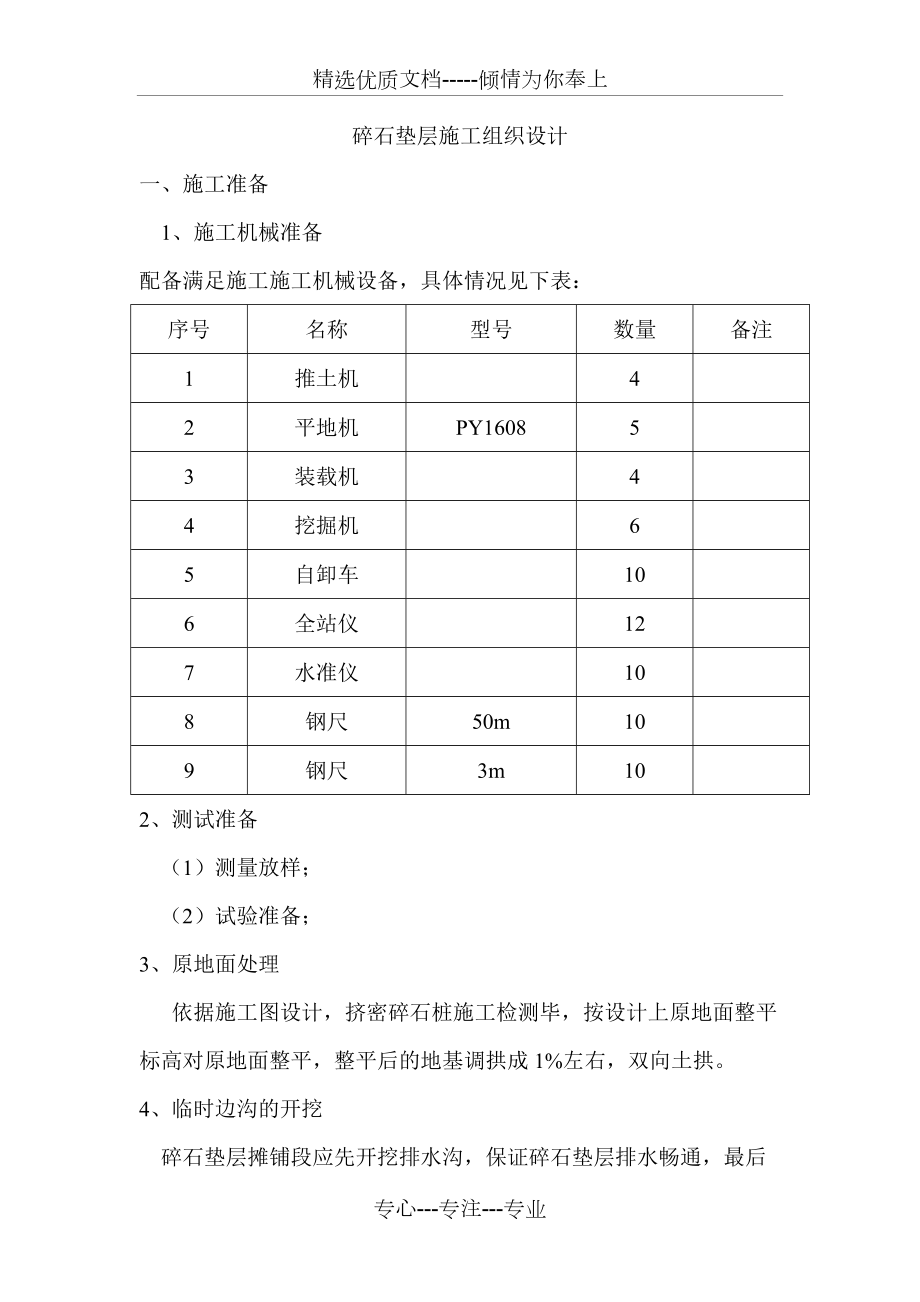

1、精選優質文檔-傾情為你奉上碎石墊層施工組織設計一、施工準備1、施工機械準備配備滿足施工施工機械設備,具體情況見下表:序號名稱型號數量備注1推土機42平地機PY160853裝載機44挖掘機65自卸車106全站儀127水準儀108鋼尺50m109鋼尺3m102、測試準備(1)測量放樣;(2)試驗準備;3、原地面處理依據施工圖設計,擠密碎石樁施工檢測畢,按設計上原地面整平標高對原地面整平,整平后的地基調拱成1%左右,雙向土拱。4、臨時邊溝的開挖碎石墊層攤鋪段應先開挖排水溝,保證碎石墊層排水暢通,最后按邊溝設計為最后設計,并鋪砌漿砌片石。5、材料的選擇(1)中粗砂:要求潔凈,含泥量5%(2)碎石:要求

2、用自然級配,粒徑小于8cm,含泥量小于10%。三、碎石墊層施工工序1、測量人員對施工區進行放樣,測量原地面高程,并測放出各控制樁兩側邊溝位置;2、推土機粗平場地后,平地機精平。平整后的地基調拱成1%左右的雙向土拱。同時開挖兩側臨時邊溝。3、報監理工程師復測原地面標高,確定施工長寬度范圍。4、每斷面找3-5個點測寬度橫坡。5、按每臺自卸車定量裝碎石3m3,用石灰打4m*2.5m方格網,以保證碎石攤鋪均勻。6、上料徑小于8cm的碎石,每臺自卸車上滿一格,并人工配合機械按格攤鋪均勻;用推土機進行粗平穩壓,后用平地機進行精平。壓實厚度不小于30cm。7、報監理工程師測量驗收;8、精平驗收后,在其上用石

3、灰按6m*10m打方格網,用粒徑小于1cm的碎石嵌縫,按每車3m3碎石攤鋪一格,人工攤鋪,用推土機進行粗平穩壓,后用平地機進行精平。壓實厚度不小于5cm。9、報監理工程師測量驗收;10、精平驗收后,在其上用石灰按6m*10m打方格網,按每車3m3砂攤鋪一格上砂,人工攤鋪,用推土機進行粗平穩壓,后用平地機進行精平。11、報監理工程師測量驗收;12、開始下道工序四、施工注意事項1、碎石墊層攤鋪必須均勻;2、碎石墊層必須分層攤鋪壓實,盡量減少對地基的擾動避免泥土等雜物混入碎石墊層;3、施工期間必須注意排水,碎石墊層施工區內不允許積水;4、碎石墊層必須嚴格用中粗砂找平后開始土工布施工;5、碎石墊層厚度

4、必須滿足設計要求,隨即檢查合格率100%。五、質量控制措施1、機械化作業,實行機車定人定崗,按標段統一編號,實行掛牌作業;2、施工管理、專業技術人員定崗定責,做到分工明確,責任到人;3、做好原始數據的收集整理、歸檔、嚴禁弄虛作假;4、加強對施工過程中異常情況的分析和處理,積極開展QC活動,并及時上報;5、對機械設備定期檢查、校正和標定。六、安全保證措施1、建立健全安全保證體系,加強安全生產教育,提高施工人員的安全生產意識,杜絕安全事故的發生;2、嚴格執行機械安全操作規程,實行掛牌作業,設備必須定機、定人、定責任,操作者必須持證上崗,嚴格違規現象,嚴厲查處;3、加強機械設備的維修、保養工作,保證機械的設備的完好率和使用率;4、嚴禁酒后駕駛作業,疲倦作業;5、設置專職安全管理員,實行不間斷監視檢查。七、文明施工及環保1、施工現場機械停放整齊有序;2、人員定崗定責,掛牌上崗;3、現場標示明確、醒目;4、材料存放整齊,

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
