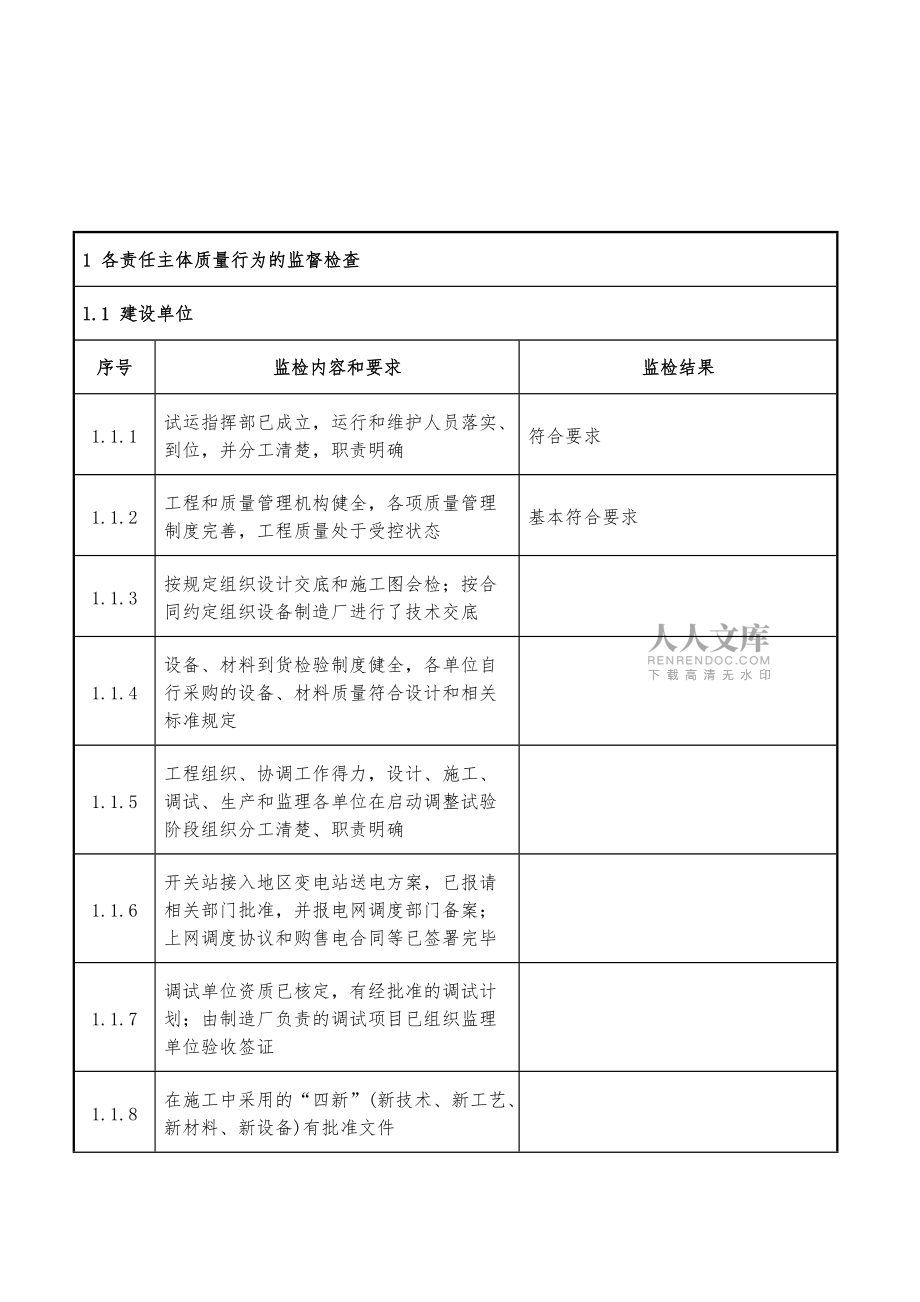

1、光伏發電并網啟動試運前質量監督檢查記錄 1 各責任主體質量行為的監督檢查l.1 建設單位序號監檢內容和要求監檢結果1.1.1試運指揮部已成立,運行和維護人員落實、到位,并分工清楚,職責明確符合要求1.1.2工程和質量管理機構健全,各項質量管理制度完善,工程質量處于受控狀態基本符合要求1.1.3按規定組織設計交底和施工圖會檢;按合同約定組織設備制造廠進行了技術交底1.1.4設備、材料到貨檢驗制度健全,各單位自行采購的設備、材料質量符合設計和相關標準規定1.1.5工程組織、協調工作得力,設計、施工、調試、生產和監理各單位在啟動調整試驗階段組織分工清楚、職責明確1.1.6開關站接入地區變電站送電方案
2、,已報請相關部門批準,并報電網調度部門備案;上網調度協議和購售電合同等已簽署完畢1.1.7調試單位資質已核定,有經批準的調試計劃;由制造廠負責的調試項目已組織監理單位驗收簽證1.1.8在施工中采用的“四新”(新技術、新工藝、新材料、新設備)有批準文件1.1.9光伏并網發電區域的安全、保衛、消防等項工作已經布置落實1.1.10受電后的管理方式已確定1.1.11經設計、調度計算,雙重審批的繼電保護定值單已提交調試單位1.1.12無明示或暗示工程各承包單位違反強制性條文,降低工程質量標準或因要求承包方壓縮合理工期而影響工程質量等行為1.1.13對自查提出的待整改問題,已組織相關單位處理完畢1.2 勘
3、察、設計單位1.2.1在本工程中承擔設計工程項目與本單位資質相符,工程設計負責人執業資格與所承擔設計工程項目相符,已由本企業法定代表人授權,責、權明確1.2.2設計變更單和技術洽商單等文件審批手續完備、規范,按規定進行設計交底。記錄完整。設計強制性條文執行檢查計劃落實1.1.3無指定材料或設備生產廠家的行為1.2.4設計代表工作到位、處理問題及時,無因設計問題而影響施工進度現象1.3 監理單位1.3.l組織機構健全,專業監理人員配備滿足需要,具備相應資格,證書齊全、有效1.3.2監理規劃、監理實施細則、監理工作程序、旁站方案及相應的記錄表式符合本工程實際,審批手續完備;相應受電和并網的監理工作
4、程序針對性、操作性強1.3.3按規定組織或參加設計交底、施工圖紙會檢、施工及調試措施交底;各會議紀要和記錄完整、齊全,交底和被交底各方簽字齊全、規范1.3.4光伏并網發電范圍內建筑、安裝施工和調試項目按驗評項目劃分表全部驗收完畢,并進行了驗收項目統計、匯總、簽證1.3.5總監理師對受電和并網的技術措施已審核,并報送試運指揮部審批1.3.6按規定參加對設備、器材和原材料到貨檢查,對施工中發生的各類質量問題,及時組織有關單位研究處理;發出的各類質量問題通知單內容完整、齊全;質量問題臺賬完整、準確、清晰,管理閉環1.3.7對施工單位在施工中采用的“四新”組織論證、審核資料齊全1.3.8強制性條文執行
5、計劃已實施,并有檢查記錄1.3.9對自查提出的待整改問題,施工單位處理完畢已經驗收1.4 施工單位1.4.1本企業的資質與承擔工程項目相符,項目經理經本企業法定代表人授權,項目部組織機構健全,專業人員配置合理;項目經理、技術負責人和質檢員及特殊工種人員具備相應資格及上崗證書,滿足施工和質量管理工作的需要1.4.2質量管理體系健全、運行有效,并能持續改進1.4.3各項質量管理和質量責任制度以及考評辦法,與本工程情況相適應。質量問題臺賬完整、準確、清晰1.4.4設備的安裝、調試的施工組織設計和施工方案、技術措施,審批手續完備1.4.5按規定進行施工圖會檢和施工技術交底,交底和被交底各方簽字齊全、規
6、范;各項交底和會檢紀要、記錄完整、齊全,管理閉環1.4.6設計變更和技術洽商資料完整、齊全,簽證手續規范,管理閉環1.4.7施工質量驗評項目劃分表編制符合規定和工程實際情況,并經建設、監理單位審批1.4.8開關站受電范圍內的建筑和安裝工程項目已全部驗收完畢,簽證齊全、規范1.4.9電氣試驗單位資質與承擔試驗項目相符,試驗人員資格符合規定,持證上崗1.4.10配合受電和并網的啟動試運人員及現場的消防、安全保衛措施已全部落實1.4.11強制性條文執行計劃已實施,并有檢查記錄1.4.12對自查提出的待整改問題,已經處理、驗收完畢1.5 調試單位1.5.1調試單位的資質與承擔的調試項目相符1.5.2調
7、試總工程師到位工作,經本企業法定代表人授權;調試人員資格符合規定,持證上崗,人員配備滿足受電和并網調試工作需要1.5.3各項調試措施編制完整、準確、規范,審批手續完備;受電和并網調試措施已經試運總指揮和電網調度部門批準1.5.4受電并網范圍內設備和系統已按規定全部調試完畢,并已驗收、簽證1.5.5調試報告齊全、內容完整1.5.6對自查提出的待整改問題,已經處理、驗收完畢1.6 生產單位1.6.1運行和檢修維護人員已經配備齊全,生產運行人員已經培訓、考試合格,具備持證上崗條件1.6.2受電后管理方式已經明確,相關的管理制度和規定已制定完成l.6.3所需的運行規程、系統圖冊、反事故措施等均已編制完
8、成并已印發1.6.4光伏發電和逆變裝置運行操作所需的備品、備件及工器具、儀器、儀表、防護用品等均已備齊1.6.5計劃投運和正在施工中設備、系統隔離措施已制定,并按規定審批完畢1.6.6設備名稱和雙重編號已完成,標識準確、齊全,安全警示牌已準備完畢1.6.7相關運行日志、記錄表單、操作票、工作票和設備缺陷臺賬等已準備完畢綜合評價:限期整改項目:監檢組成員(簽名): 年 月 日2 對接術文件和資料的監督檢查2.1工程建設依據性文件及資料(不限于建設項目規劃,項目核準文件、建設許可證、土地使用證、建筑施工圖審查意見、消防設計審查意見、消防驗收意見、環評批復意見、環保同意試生產的核準文件、接入系統審查
9、意見等)2.2工程設計文件資料、設計變更單和技術洽商單2.3工程設計、施工、監理及設備、材料供貨等招標文件、資料及其合同、協議2.4開關站和各光伏發電單元安裝及調試技術資料2.5電氣設備和各光伏發電單元組件出廠質量證明和技術文件;支架抗風能力的廠家設計資料2.6并網逆變器的性能測試(主要性能參數:諧波、電壓、頻率、三相不平衡等)報告2.7施工組織設計、技術措施、施工記錄、電氣交接試驗及調試報告2.8光伏發電單元系統啟動方案、措施以及系統圖2.9運行管理制度、運行規程、系統圖和運行記錄表2.10執行強制性條文的檢查記錄2.11設計單位提供的可在原建筑物上增設光伏發電系統所做的建筑結構安全校核報告
10、2.12施工圖會檢記錄、紀要,施工、調試技術交底記錄2.13并網啟動涉及的建筑、安裝、調試項目驗收簽證匯總表,未完項項目匯總清單限期整改項目:評價及建議:監檢組成員(簽名): 年 月 日3 對施工現場工程實體質量的監督檢查3.1 受社會監督的工程項目3.1.1消防系統已按設計施工完畢,消火栓布置合理,閥門開關靈活且嚴密不滲漏,水帶、水槍配備齊全、完好;消防器材按規定品種和數量擺放齊備;經消防主管部門驗收,已簽發同意使用的書面文件3.1.2開關站及所有變壓器、控制中心,各類控制盤柜電纜孔(口)防火封堵完好、有效;電纜防火涂料及防火隔墻設置正確,符合設計和消防規定3.2 土建工程和試運環境3.2.
11、1混凝土基座位置、標高符合設計3.2.2監控樓、并網逆變器室主要建筑物裝修完畢,屋面防水質量合格,無滲漏;門、窗完好、嚴密,開啟靈活3.2.3投運區域所有臨時設備和系統已經拆除,無施工痕跡;道路通暢,滿足消防要求3.2.4運行區域正式照明充分,事故照明能正常切換3.2.5上、下水道通暢,無積水,蓋板平整;監控樓、逆變器室的采暖、通風、空調等設施按設計具備正常投用條件;寒冷地區的防凍措施有效3.2.6防洪設施符合設計要求3.2.7調試運行設備區域已有效隔離;危險區設有明顯隔離措施和警示標識3.2.8運行通信裝置調試完畢具備投用條件3.3 電氣專業3.3.1光伏方陣機架方位和傾角應符合設計要求;跟
12、蹤機械轉軸靈活;支架防腐良好3.3.2安裝組件前,測試每個太陽電池組件的開路電壓參數,測試值符合廠家指標3.3.3太陽能電池組件的安裝平整、牢固,機架上組件間的風道間隙、機架間空檔符合設計要求3.3.4組件方陣布線應有支撐、固緊、防護等措施,布線方式符合圖紙規定3.3.5每個光伏方陣用來區分正、負極和串接線的導線顏色應一致3.3.6光伏方陣連接導線接頭應鍍錫或加裝銅鼻子,每處接線端最多允許兩根芯線,兩根芯線間應裝墊片且接線螺絲緊固3.3.7太陽能電池組件接線盒出口軟管應向下彎,防雨水流入;組件連線和方陣引出電纜固定牢靠3.3.8方陣輸出端應有明顯的極性標志和子方陣的編號標志3.3.9光伏方陣開
13、路電壓應符合設計規定3.3.10直流防雷配電柜、并網逆變器直流正、負極電纜及交流電纜色標及標示牌明顯、清晰3.3.11光伏方陣電纜規格和敷設路徑應符合設計規定3.3.12饋線從穿線管穿出后應按設計要求對管口進行防水處理3.3.13光伏方陣輸出端與支撐結構間的絕緣電阻應符合設計規定3.3.14接地裝置的接地體尺寸和埋設深度及接地電阻符合設計規定3.3.15電氣系統各項試驗和調試按規定要求全部完成,試驗結果符合GB 501502006電氣裝置工程電氣設備交接試驗標準及廠家技術標準的規定,調試報告齊全、規范,結論明確3.3.16光伏發電單元系統及光伏發電分系統的各項功能、參數符合規定3.3.17光伏
14、陣列防雷匯流箱直流防雷配電柜并網逆變器及三相干式變壓器的電氣回路投運正常;電纜孔洞防火封堵設施齊全3.3.18并網逆變器根據太陽光強弱自動投入和退出,滿足設計要求,控制、保護、報警、監測信號工作正常(并網逆變器保護功能;極性反接;電網過壓、欠壓、過頻、欠壓;短路;弧島效應;過熱;過載;接地故障等符合國家電網光伏電站接入電網技術規定)3.3.19繼電保護和自動裝置按設計全部投入,無誤動和拒動現象;繼電保護和自動裝置已按整定值通知單完成設置3.3.20所有電氣設備盤、柜上的設備名稱、編號齊全;二次線接線端子及各種電纜頭上均掛有清晰標牌3.3.21全場防雷及過電壓保護設施齊全、投用正常,接地電阻值符
15、合設計要求。試驗報告規范3.3.22有關電網安全的保護、自動裝置、遠動通信已按電網管理、調度部門的要求完成試驗3.3.23監控室計算機監控系統各項功能均能正常投用,驗收簽證齊全,能滿足安全穩定運行的要求3.3.24環境監測計算機監控系統各項功能正常投用,并與中央計算機監控系統互聯,驗收簽證齊全,能滿足安全穩定運行的要求3.3.25箱式站用變壓器電氣試驗報告齊全,兩臺變壓器切換試驗符合要求3.3.26事故照明系統、調度遠動通信系統投用正常3.3.27視頻監控系統按設計投用,且工作穩定3.3.28UPS裝置按設計投用,工作穩定3.3.29閥控密閉蓄電池組充放電記錄完整,充放電容量合格,投運正常3.3.30主變壓器: (1)安裝記錄及電氣交接試驗記錄均合格; (2)本體外殼、鐵芯和夾件及中性點工作接地可靠; (3)遠方及就地調整操作正確無誤; (4)非電量保護裝置檢測合格,符合設計要求
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 職工用餐合同協議
- 手套AB合同協議
- 易貨聯盟合同協議
- 無償樣品合同協議
- 飼料購置合同協議
- 騰升裝修合同協議
- 西裝工裝合同協議
- 渭塘動遷合同協議
- 收購中介合同協議
- 飼料訂貨合同協議
- 康復評定-常用康復評定項目課件
- 2022-2023學年四川省巴中市巴州區川教版(三起)四年級下學期4月期中英語試卷(解析版)
- 互聯網信息審核員考試題庫大全-上(單選題匯總)
- 半導體物理與器件(第4版)尼曼課后答案【半導體物理與器件】【尼曼】課后小結與重要術語解
- 北師大版三年級數學下冊 (什么是面積)面積教學課件
- 第七講-信息技術與大數據倫理問題-副本
- 新版PFMEA自動判定
- 建筑工程材料測試題及參考答案
- 高考閱讀理解(main-idea)(課堂)課件
- 有限元分析研究匯報課件
- 醫院檢查報告單模板
評論
0/150
提交評論
