1、分項工程施工方法及施工組織方案一、輕鋼龍骨鋁格柵天花施工1. 施工工藝1) .吊桿選用國標10全絲吊桿,間距不1.2m。膨脹螺絲應為82) .吊桿間距不大于1200mm吊桿離墻間距不大于 300mm3) .主龍骨用料用H50不上人龍骨。4) .對頂內有對流風的平頂,應加設反撐。5) .鋁格柵用專用掛件安裝在吊桿上,與鋁單板交接格柵模數不能小于原模 數的三分之二。6) .大面積平頂應考慮起拱度二、鋁合金活動平頂施工1.施工工藝2. 操作要點a. 排板依據為鋁合金面板的模數、并考慮燈孔、風口及其他設備留孔位置以 及美觀與合理性。b. 吊桿用10全絲吊桿、8膨脹螺絲。c. 根據墻上吊頂的安裝水平標高

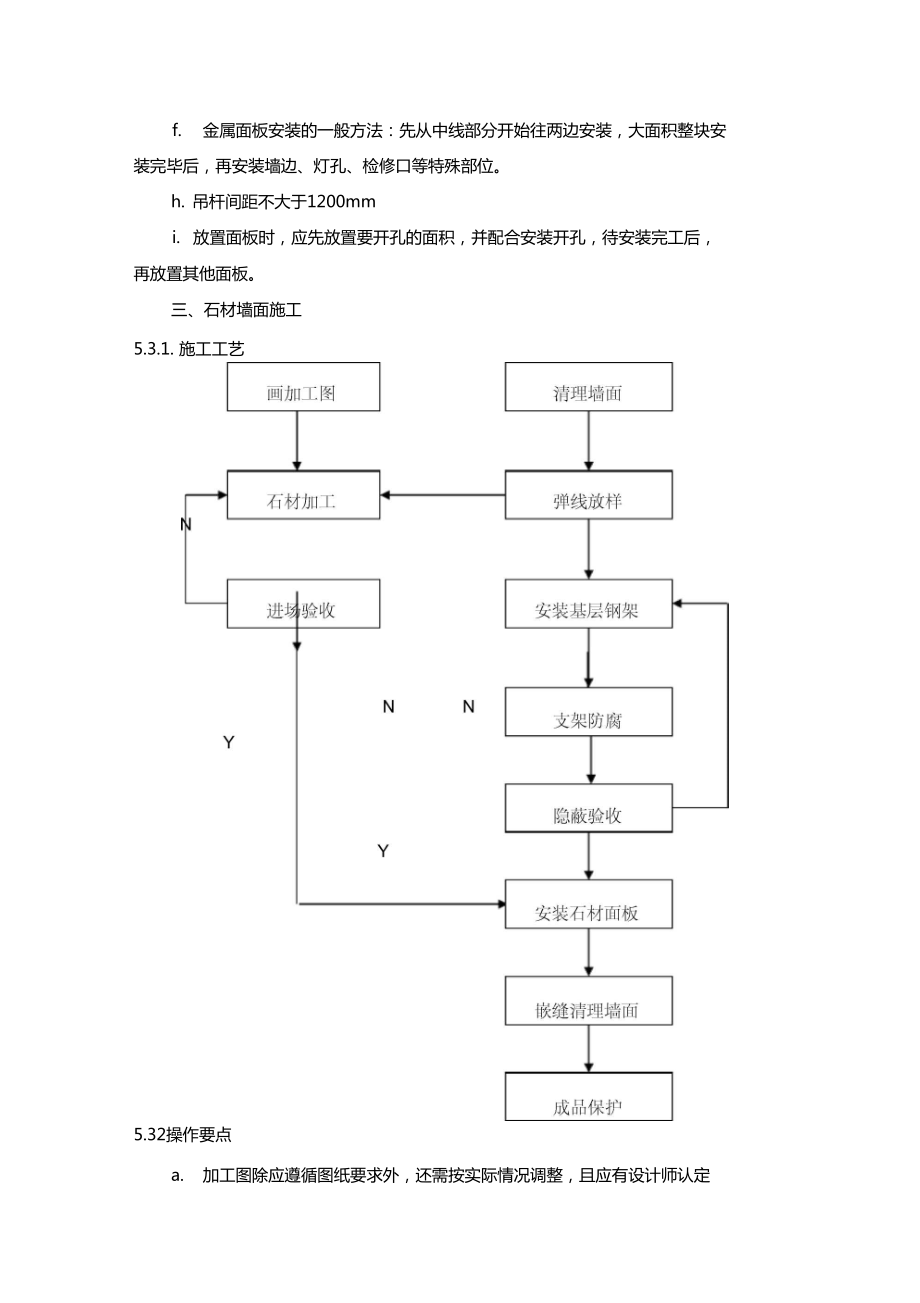

2、線,用鋼釘將鋁邊龍骨釘固于墻面上,釘距以3040cm為宜。邊龍骨應釘平直、牢固。d. 安裝主龍骨時,必須拉十字調平通線。相鄰主龍骨的腹部孔槽必須調在一 直線上,并應拉通線控制孔位。吊筋繃緊,可用撐木綁扎在吊筋上。主龍骨接頭 應平整。f. 金屬面板安裝的一般方法:先從中線部分開始往兩邊安裝,大面積整塊安 裝完畢后,再安裝墻邊、燈孔、檢修口等特殊部位。h. 吊桿間距不大于1200mmi. 放置面板時,應先放置要開孔的面積,并配合安裝開孔,待安裝完工后, 再放置其他面板。三、石材墻面施工5.3.1. 施工工藝5.32操作要點a. 加工圖除應遵循圖紙要求外,還需按實際情況調整,且應有設計師認定d. 鋼

3、架應采用鍍鋅50*50*4角鋼,電焊后應補作防銹防腐工作,并作隱蔽驗 收記錄。e. 鋼架制作先立直擋,再立橫擋,橫擋間距按塊板高度。f. 干掛石材采用不銹鋼錨固件,每塊板不少于2個掛點,板側鉆孔注意損壞 板面。g. 干掛石材施工完成后,在板縫內嵌好填充條,然后打膠。h. 打膠前作好石材板面清潔保護措施。5.4石材地坪施工541.施工工藝542.操作要點a. 工廠加工用料必須按封樣材料,加工時必須按翻樣圖編號排列加工, 以保 護花紋自然、色澤一致b. 標高確定應考慮樓梯口、電梯口、房間門口等高度。c. 基層應清理干凈,鑿除浮灰。d. 鋪貼時,應清水濕潤基層,鋪貼應用干硬性砂漿。淡色石材表面防潮處

4、理e. 鋪貼時應先試鋪,檢查無誤后,方可正式鋪貼。f. 淺色石材應用白水泥漿澆漿。g. 保護砂漿凝結養護期:待地面石材鋪完后,面層鋪蓋一層塑料薄膜,減少 砂漿在硬化過程中的水分蒸發,增加石板與砂漿的粘結牢固,保證地面的鋪設質 量。養護期內派專人看護,養護期一般為3-5天,在養護期內禁止行人踩踏和一 切車輛過道。砂漿凝結期過后做清潔上蠟,面層加蓋防護面層,竣工驗收前再做 一次清潔上蠟工序5.5地磚地坪施工5.5.1. 施工工藝5.52操作要點a. 根據設計要求,挑選規格一致、形狀平整方正、不開裂、顏色均勻等的磚塊和各種配件,挑選時按尺寸分類選出三個規格, 各自做出樣板,逐塊對照比較 分類堆放,并

5、統一編號待用。b. 鋪貼前應先確定標高,有地漏處考慮泛水,衛生間應落低2cm所有預留洞應先行修補,且無滲漏。c. 鋪貼一般以門口整磚向內,切割磚應留在小面。d. 找平、找坡砂漿有一定強度后方可鋪地磚。e. 地磚、面磚在鑲貼前應先清掃干凈,放入清水中浸泡。然后取出陰干備用, 陰干要以磚的表面無水膜又有潮濕感為準。f. 鋪貼應平整、密實、無空鼓,衛生間門口應置擋水坎條。g. 保護砂漿凝結養護期:待地面地面磚鋪完后,面層鋪蓋一層塑料薄膜,減 少砂漿在硬化過程中的水分蒸發,增加地面磚與砂漿的粘結牢固,保證地面的鋪 設質量。養護期內派專人看護,養護期一般為3-5天,在養護期內禁止行人踩踏 和一切車輛過道

6、。砂漿凝結期過后做清潔上蠟,面層加蓋五夾板面層,竣工驗收 前再做一次清潔上蠟工序。5.6乳膠漆施工561. 施工工藝562操作要點a. 施工前墻體或平頂內管線安裝要完成。b. 施工前要了解和掌握涂料的性能,以及注意事項。c. 施工前基層應干燥,含水率應控制在規范要求內。d. 施工機具:基層處理有刮刀、小木蟹等,涂料工具有毛刷,涂料滾子、托 盤、手提電動攪拌器、空氣壓縮機、噴輪,勞動保護品有:口罩、手套、工作服 等。e. 高檔進口涂料一般為濃縮型,因而施工時應進行稀釋處理。第一遍稍稀, 加稀量根據生產廠家要求而定,然后將涂料到入托盤,用涂料滾子蘸料涂刷。為 了避免流掛,應少蘸、勤蘸。滾涂順序一般

7、從上到下,從左到右,先遠后近,先 邊角、棱角、小面后大面。要求厚薄均勻,滾子涂不到的陰角處,需用毛刷補齊, 不得漏涂,一面墻面要一氣呵成,避免接搓、重疊現象。每一遍施工一般需干燥6小時以上,才能進行下道磨光工序。磨光用砂紙打磨時,用力要均勻,并不得磨穿涂層,磨后將表面清掃干凈。第二遍涂料應比第一遍稠,具體摻稀量根據 生產廠家要求而定,施工方法與每一遍相同,若遮蓋差,則需打磨后,再涂一遍。f. 噴涂時應控制噴機與被噴面的距離一致放垂直性。g. 必須待前遍涂料干透后,再刷一遍涂料。h. 水溶性涂料嚴格按規定加水。5.7玻璃幕墻施工5.7.1施工工藝5.7.2施工要點a、首先必須對安裝幕墻部分的主體

8、結構進行精心測量,圖紙上的方案尺寸要到 工地現場檢驗和修正,鐵件安裝位置要正確。鐵件安裝是否準確直接關系到龍骨 安裝難易和龍骨安裝質量,鐵件安裝是基礎,采用同一基準分線,以免誤差積累b、第一步,檢查每個樓層安裝鐵件的梁是否平直,其次,要,確定每個鐵件相 應的位置并劃線,同一區域幕墻要在同一平面內。鐵件安裝誤差應在10mm以內,這樣既可滿足下一步龍骨安裝和調整, 又可提高鐵件安裝速度。c、鐵件安裝先采用點焊,待龍骨校正后再焊牢。在沒有條件采用予埋件的部位, 采用標準12X 120鍍鋅鐵膨脹螺栓固定。每塊鐵板不少于 3支膨脹螺栓。d、鐵件安裝必須敲掉抹灰層,鐵板必須壓緊、放平、緊貼混凝土。電錘鉆孔

9、時, 要與所鉆工作面垂直并不得晃動,以減少孔與膨脹的間隙,證膨脹與混凝土結合 牢固。遇到鋼筋,可在鐵板外打膨脹,用鍍鋅鐵板加固,加固鐵板厚度不少于 8mm寬度不小于5cm下面一定要墊平,與固定鐵板搭接焊接,搭接長度不小于5cm采用三面焊接。加固膨脹也要注意位置,距邊緣不小于100mm壁厚小于150mm的混凝土應采用穿心螺栓固定。e龍骨加工和安裝,要嚴格控制尺寸。立柱安裝標高偏差3mm軸線前后偏差2mm左右偏差2mm豎直構件垂直度:幕墻高度30m允許差w 10mn;幕墻高 度30m-60m 允許偏差15mm幕墻高度60m-90m 允許偏差20mm幕墻高度 90m以上,允許偏差25mm豎直構件直線

10、度w 3mm橫向構件水平度,幕墻幅寬 35m允許偏差w 5mrp幕墻幅寬大于35m,允許7mrp同一橫向構件高差w 2mm 同一高度相鄰兩橫向構件端部高差w 1mm實際應根據幕墻高度和寬度確定相應 允許偏差范圍。龍骨芯料連接要正確、合理、牢固。f、幕墻所有鐵件都采用鍍鋅件,鐵件焊接部位補刷不少于2遍的防銹漆。橫龍 骨與主龍骨的間隙打銀灰膠,主龍骨之間的伸縮縫打耐候膠。幕龍骨安裝完畢應 采用薄膜保護,以免龍骨腐蝕、擦傷。g、幕墻玻璃的標準板面尺寸可提前提取。特殊尺寸,待龍骨安裝后提取,并及時訂購玻璃,縮短工期。外壓時??虻膬瓤找c龍骨內空尺寸一致。玻框在玻璃粘接時還要進行校核定位,保證玻框平整角

11、正、不變形,與相對應的龍骨吻合。 玻框與玻璃尺寸以及它們的相對位置,應編制成表,繪制簡圖并標明該板塊在幕 墻上的位置,以免發生差誤,還可提高工效。h、玻璃和玻框在清潔的粘膠房粘接。 粘接前要進行嚴格的清潔:先用棉白布沿同一方向(不能來回擦動)擦清灰塵,再用丙酮或其他清潔劑沿同一方向清洗兩 次。一塊白布只能用一次,不準重復使用。用過的布洗凈、涼干后再用。清潔過 的玻璃和玻框用白布擦干后才能注膠。 注膠一定要飽滿,中間不能有空隙,注膠 面要光滑平整。在清潔和注膠過程中一定不能用手觸摸玻璃和坡框粘接部位。手上有汗,直接影響粘接質量。i、幕墻側邊上的玻框,既要保證??驂壕o,又要保證結構膠連接呈封閉形狀

12、, 使玻框和玻璃板塊結合成一個牢固的整體5.8、電氣安裝5.8.1、規范要求a. 必須符合建筑電氣工程施工質量驗收規范(GB50303-2002中的相關要求或業主提供的技術標準;b. 線管連接緊密,管口光滑;c. 線管彎曲無明顯褶皺,油漆防腐完整;d. 暗配管保護層應大于15mme. 線盒設置正確,固定可靠,線管在線盒內用縮緊螺母固定,露出的長度為 螺母螺紋的2-4扣;f. 在線盆內導線應有余地,導線連接牢固,包扎嚴密,絕緣良好;g. 插座、開關應嚴格按設計位置進行安裝;h. 所有跨、接地接駁處,要求涂防銹漆;i. 所有地腳線位離地面高度不得小于 30mm墻身開關按鈕離地面高度不得 小于imj

13、. 穿管道線的總截面,不應超過管內截面的 40%k. 室內燈具的安裝,必須牢固,美觀,對稱;5.8.2材料說明a. 線管采用優質鍍鋅鋼管。符合國家現行有關材料質量要求。b. 導線采用低煙無鹵阻燃電線。符合設計對品牌、規格及型號等各項具體要 求。5.9、衛生潔具安裝及上下水管道改造安裝5.9.1衛生潔具安裝a衛生潔具安裝準備工作b在所有內裝飾及隱蔽工程完成后,進行衛生潔具安裝,目的是保護潔具成 品及防止損壞或雜物堵塞。c安裝前檢查衛生潔具,外觀要規矩平整、不破裂,同時應符合設計要求的 規格,并講衛生潔具內雜物清除干凈。d將衛生潔具的附件組裝好,應不滲水、不漏水、靈活好用。e接衛生潔具的安裝高度,

14、在墻上劃出標記線,并鑿眼打入膠塞或木磚,以 便用自攻螺絲穩固衛生潔具。5.9.2衛生潔具安裝要點a. 衛生潔具水箱安裝按設計或規定高度穩定于木磚上,并使其出口與坐便器入水口對正。b. 坐便器底座需先下好膠塞或木磚,用油灰將下水口接好,再用自攻螺絲擰 緊固定c. 衛生潔具的排除口與排水管承口的連接處必須嚴密不漏。衛生潔具的之托 架要做好防腐處理,埋設平整牢固,器具放置平衡,支架與器具接觸緊密。d. 地漏的安裝應平正、牢固、低于排水表面,無滲漏,其中排水拴低于噴、槽底表面2mm低于底表面5mm地漏低于安裝處地面10mme. 衛生潔具的排水管徑和最小坡度,必須符合要求和施工規范規定,衛生潔 具安裝的

15、誤差必須控制在規范規定的允許偏差范圍內。f潔具表面的原始保護膠紙盡量先不忙取掉,以起保護設備之用,待交工前 在同一去掉并清掃干凈。5.9.3 .上下水管道安裝a. 上水管材選用PPR管b. 下水管材選用UPVCtc. 給排水管材、管件符合設計要求并有產品合格證書5.9.4.上下水管道安裝要點4.1管道敷設應橫平豎直,管卡位置及管道坡度等均應符合規范要求。各 類閥門安裝應位置正確且平正,便于使用和維修。4.2嵌入墻體、地面的管道應進行防腐處理并用水泥砂漿保護,其厚度應符 合下列要求:墻內冷水管不小于 10mm熱水管不小于15mm嵌入地面的管道不 小于10mm嵌入墻體、地面或暗敷的管道做隱蔽工程驗收。c 冷熱水管安裝應左熱右冷,平行間距不小于 20mm5.10 雨雪天、夜間、冬季施工技術安全措施 雨雪天施工時,施工人員必須做好防滑措施,并且不宜帶電操作,露天 使用的機械設備必須做好防雨措施。 若工程需要,確需在夜間施工時,必須在施工作業場所附近, 設置充足的照明,并且照明裝

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
