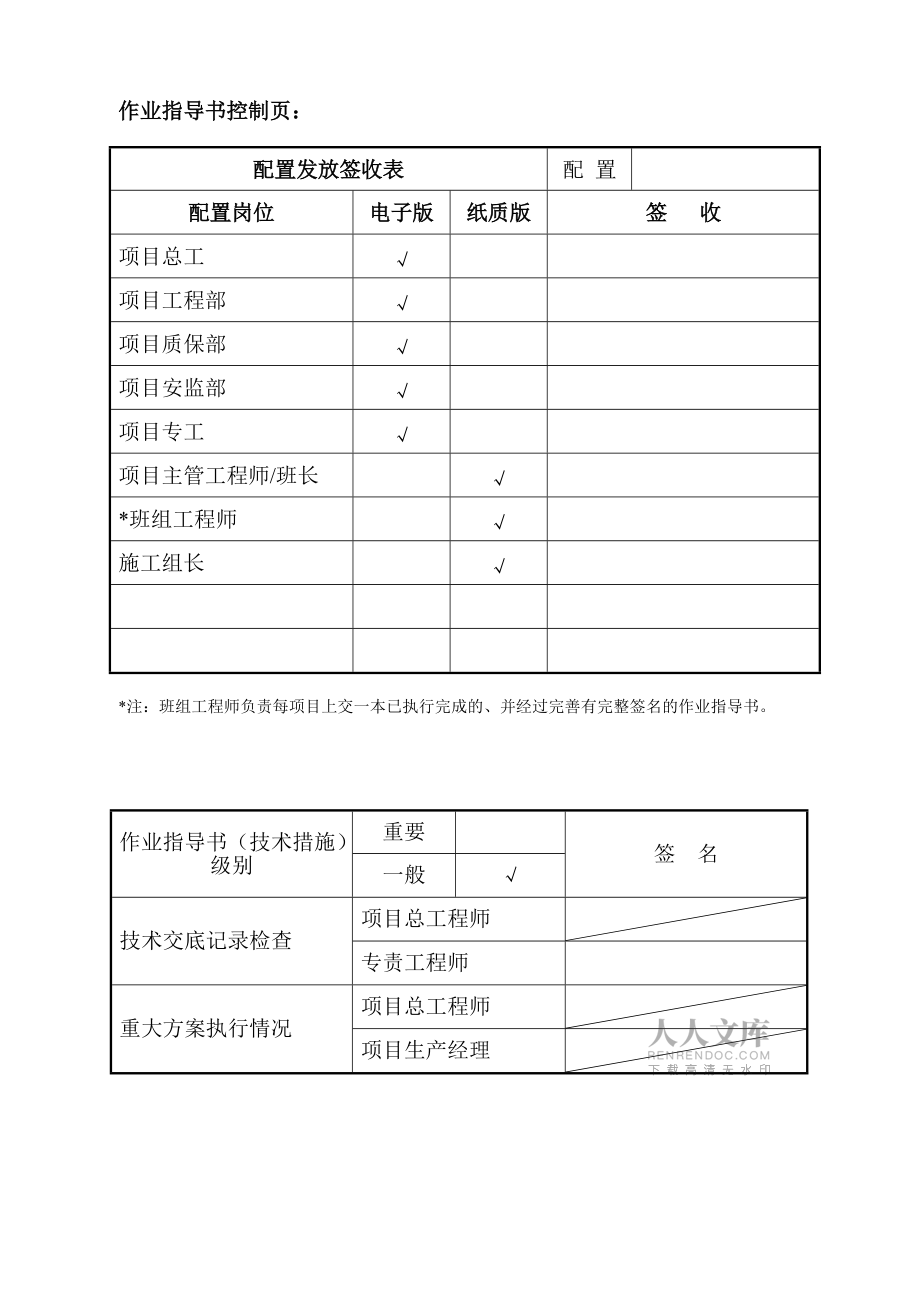

1、湖南省火電建設公司作 業 指 導 書編制單位工程名稱單位工程項目編碼版 次名稱: 汽機本體及軸承測溫元件安裝汽機本體及軸承測溫元件安裝編 寫日 期審 核日 期工程部日 期質保部日 期安監部日 期會簽批 準日 期作業指導書控制頁:作業指導書控制頁:配置發放簽收表配置發放簽收表配 置配置崗位配置崗位電子版電子版紙質版紙質版簽簽 收收項目總工項目工程部項目質保部項目安監部項目專工項目主管工程師/班長*班組工程師施工組長*注:班組工程師負責每項目上交一本已執行完成的、并經過完善有完整簽名的作業指導書。重要作業指導書(技術措施)級別一般簽 名項目總工程師技術交底記錄檢查專責工程師項目總工程師重大方案執行
2、情況項目生產經理重要工序過程監控表重要工序過程監控表序號重要工序名稱執行情況質檢工程師簽名1熱電偶安裝附件穿入2熱電偶安裝3測量孔深度測量4熱電阻安裝作業指導書(技術措施)修改意見征集表作業指導書(技術措施)修改意見征集表建 議 人日 期修改建議:回收簽名(日期):目目 錄錄1 編制依據及引用標準編制依據及引用標準 .12 工程概況及施工范圍工程概況及施工范圍 .12.1 工程概況:(根據具體工程寫).12.2 施工范圍:(根據具體工程寫).13 施工作業人員配備與人員資格施工作業人員配備與人員資格 .13.1 參加作業人員的資格.13.2 對參加人員的要求.13.3 作業活動中的職責、分工和
3、權限.14 施工所需機械裝備及工器具量具、安全防護用品配備施工所需機械裝備及工器具量具、安全防護用品配備 .25 施工條件及施工前準備工作施工條件及施工前準備工作 .26 作業程序、方法及要求作業程序、方法及要求 .36.1 作業程序流程圖.36.2 作業方法及要求.46.3 專項技術措施.57 質量控制及質量驗收質量控制及質量驗收 .57.1 質量控制標準.57.2 中間控制見證點設置.67.3 中間工序交接點設置.67.4 工藝紀律及質量保證措施.68 安全文明施工及環境管理要求和措施安全文明施工及環境管理要求和措施 .6表 8-1 職業健康安全風險控制計劃.8表 8-2 環境因素及控制措
4、施.911 編制依據及引用標準編制依據及引用標準1.1火電施工質量檢驗及評定標準 (熱工儀表及控制裝置篇) ;1.2電力建設施工及驗收技術規范(熱工儀表及控制裝置篇);1.3 公司質量、安全健康、環境管理手冊 (最新版次) ;1.4 設計院圖紙;1.5 廠家測點布置圖;1.6電力建設安全工作規程 ;1.7電力建設職工安全施工手冊 ;1.8火力發電機組施工創優工藝質量手冊1.9中華人民共和國工程建設標準強制性條文工程建設部分(2006 年版) ;2 工程概況及施工范圍工程概況及施工范圍2.1 工程概況:(根據具體工程寫)2.2 施工范圍:(根據具體工程寫)3 施工作業人員配備與人員資格施工作業人
5、員配備與人員資格3.1 參加作業人員的資格:3.1.1 組長 1 人;3.1.2 二年以上儀表安裝的經驗的作業 2 人。3.1.3 作業人員應全部通過安規考試及技能資格鑒定。作業時身體及精神狀態良好。3.2 對參加人員的要求:3.2.1 了解汽機安裝的一般過程,對汽機的本體設備比較熟悉;3.2.2 懂得熱電偶及熱電阻的測溫原理,及熱電偶及熱電阻的一般測量要求,會使用數字式萬用表及電烙鐵。3.3 作業活動中的職責、分工和權限3.3.1 本項目主管為項目安全及質量第一責任人3.3.2 班長負責對外聯系、協調工作,負責具體的人員統籌、安排、組合,并對現場安全文明施工負責。3.3.3 技術人員負責審圖
6、,技術交底,落實設備材料到貨情況,根據組長提供的原始記錄,進行整理、歸納、存檔,并對施工過程的質量控制進行管理。3.3.4 組長負責具體的工作安排,作好原始記錄并及時提供給技術員等,并對各自施2工項目的安全、質量負責。3.3.5 施工人員在施工前應認真學習并熟悉:設備圖紙及其技術要求、安裝說明書以及有關規程、規范,并理解和掌握設備安裝方法和工藝質量要求等。3.3.6 作業人員施工前必須參加施工前的技術、安全和質量交底活動,并在交底記錄上簽字。4 施工所需機械裝備及工器具量具、安全防護用品配備施工所需機械裝備及工器具量具、安全防護用品配備工機具配備表工機具配備表序號名稱規格單位數量備注1數字式萬
7、用表塊1應檢驗合格并貼有合格證2電 烙 鐵把13鋼 卷 尺3m 把14游標卡尺200mm把15角向磨光機臺1應檢驗合格并貼有合格證6電動工具套1應檢驗合格并貼有合格證7鋼 碼套18火焊工具套1應檢驗合格并貼有合格證9木 榔 頭把110活動扳手8 寸、12 寸、14 寸各 2 把把611 梅 花 扳 手套112套 筒 扳 手套113m20 絲 攻套114活動電源箱個115防滑軟底鞋雙人手一雙5 施工條件及施工前準備工作施工條件及施工前準備工作5.1 所有設計圖紙、廠家資料,經審查符合現場實際;5.2 所需安裝的一次元件已經校驗并合格;5.3 施工所需工機具已全部到位;5.4 汽機本體壁溫安裝5.
8、4.1 所有本體測溫一次元件及安裝附件已在設備上進行過試裝,無誤后;35.4.2 汽機高中壓下缸安裝就位;5.4.3 測溫元件的安裝附件清理完畢;5.4.4 所有安裝附件金屬材質檢驗完成,結果符合規范及廠家要求;5.4.5 熱電偶校驗完畢并符合要求;5.4.6 熱電偶測量孔清理完畢。5.5 軸承溫度安裝5.5.1 汽機油系統沖洗完畢;5.5.2 所有一次元件已經在設備上進行過一次試裝,并無問題;5.5.3 汽機專業已經開始進行沖管前的最后一次翻瓦工作;5.5.4 軸承及瓦塊測孔清理干凈,具備安裝條件。6 作業程序、方法及要求作業程序、方法及要求6.1 作業程序流程圖6.1.1 汽機本體壁溫安裝
9、作業流程圖:汽機外下缸就位熱電偶安裝附件穿入熱電偶外缸固定熱電偶內缸固定熱電偶防護w、h 點46.1.2 軸承溫度安裝作業流程圖 6.2 作業方法及要求6.2.1 內缸壁溫安裝:6.2.1.1 熱電偶安裝前應將測量孔及各螺栓孔清理干凈,并將螺栓在本體絲扣上進行預裝。6.2.1.2 對各法蘭密封面進行研磨。6.2.1.3 安裝時先將內缸固定法蘭固定至內缸壁上。6.2.1.4 將隔板式卡套接頭各零部件和卡套接頭各零件由熱電偶工作端穿入。6.2.1.5 根據預計的安裝長度及熱電偶的插入深度確定隔板式卡套接頭在熱電偶上位置,并在缸外進行預緊。6.2.1.6 將熱電偶工作端插入內缸測溫孔內,先將緊固卡套
10、接頭至管座,然后用一定預緊力,將熱電偶預緊至被測表面,同時用管接螺母拼緊卡套。6.2.1.7 將熱電偶接頭穿過外缸法蘭堵板,并分別緊固。6.2.1.8 外缸法蘭堵板在外缸上就位緊固。6.2.1.9 在外缸法蘭堵板加裝保護法蘭及套管,并在套管內加填玻璃棉,以防止接頭汽機瓦塊清理熱電阻測量孔清理熱電阻安裝測量孔深度測量引線綁扎及引出w、h 點5螺紋及熱電偶受損。外留的熱電偶應用破布包扎,以防損壞。6.2.1.10 內缸法蘭的固定螺栓、卡套螺母及外缸法蘭固定螺栓均需作防松措施。6.2.2 外缸壁溫及閥體溫度安裝:6.2.2.1 先將各測溫孔及螺栓孔清理干凈。6.2.2.2 測溫裝置安裝至各測溫部位。
11、6.2.2.3 將熱電偶工作端插入測溫孔,先將卡套接頭緊固至管座,然后用一定預緊力,將熱電偶預緊力至被測表面,同時用管接螺母拼緊卡套。6.2.2.4 將外留的熱電偶用破布包扎,以防損壞。6.2.3 軸承溫度安裝:6.2.3.1 清理測溫孔,測量軸瓦溫度安裝孔的深度。6.2.3.2 根據測孔深度及熱電阻的長度,確定襯套的尺寸。6.2.3.3 將熱電阻插入測量孔,再把襯套及固定彈簧填入,再用壓板壓緊彈簧,用螺釘固定壓板。6.2.3.4 用線夾子固定各熱電阻的引線,多余的引線用白紗帶綁扎放置于不被油直接沖刷的部位。6.2.3.5 引線引出軸承座時,應做好防止漏油的措施。 (應寫出具體防止滲油的措施)
12、6.3 專項技術措施6.3.1 各鎖母的防松工作一定要到位,各密封面均應涂魚油防漏。6.3.2 各測溫孔內雜質一定清理干凈,保證測溫端接觸良好。6.3.3 各測溫熱電阻(偶)其引出線的預留弧度要合適,短不能承受應力,長不能影響機務部件的安裝。6.3.4 從缸內引出的測溫元件,應考慮熱膨脹的影響,應在適當的位置預留一定的弧度,并做好記錄。6.3.5 安裝好后的測溫一次元件,應按照指導書的要求作好防護措施,并定期檢查。7 質量控制及質量驗收質量控制及質量驗收7.1 質量控制標準7.1.1 引出線在轉彎、穿孔時要有保護措施,線端連接應正確牢固,線號標志應正確、清晰、不褪色。7.1.2 測溫元件與被測
13、體的接觸一定要緊密、牢固。67.1.3 本體壁溫安裝的驗收標準:7.1.3.1 熱電偶的絕緣電阻要大于 1000m.m(用 500v 兆歐表測量) 。7.1.3.2 與缸壁固定牢固,引出線出口密封嚴密、無滲漏。7.1.3.3 鎧裝熱電偶在穿過缸壁前要留有少許余量。7.1.4 軸瓦溫度測量裝置安裝的驗收標準:7.1.4.1 鉑熱電阻的絕緣電阻要大于 100m(用 100v 兆歐表測量) 。7.1.4.2 引出線的固定要牢固,導線應留有余量,引出口密封嚴密、無滲漏。7.2 中間控制見證點設置7.2.1 作業過程中的停工待檢點(h 點):測溫元件安裝至被測表面,其深度是否符合要求。7.2.2 作業過
14、程中的見證點(w 點):法蘭密封面安裝,各螺栓的防松措施。7.3 中間工序交接點設置7.4 工藝紀律及質量保證措施7.4.1 各測溫點的安裝位置和插入深度要多次反復測量,并作好記錄;在正式安裝時,核查各項數據,無誤方可就位。7.4.2 所裝的設備在安裝前,一定要有專人負責妥善保管,保證各設備在安裝前不受損傷。在安裝測溫元件時,手腳一定要輕,嚴防人為損傷。7.4.3 在進入缸內、軸承座內施工時,要將身上所帶雜物取出,并穿軟底鞋,防止異物落入。注意保護好端面熱電阻的尾線,不要被碾到。7.4.4 與機務的安裝工作同步,在機務安裝工作的每一道工序均對一次元件進行測量,以確保一次元件的完好率。7.4.5
15、 以往的機組中,從熱電阻的尾線中滲油的現象比較常見,會導致接線盒內進油,污染接線盒和電纜芯。在采取措施解決滲油問題的同時,將各線芯作好標識,以方便以后的檢修維護工作。7.4.6 測溫元件安裝完后,其露出缸外的部分一定要做好防護措施,嚴防損傷。8 安全文明施工及環境管理要求和措施安全文明施工及環境管理要求和措施8.1 本體壁溫及軸承溫度的安裝應與汽機雙缸扣蓋和汽機翻瓦同步進行,準備工作應及時、準確、到位,確保安裝一次成功。8.2 所有安全文明施工及環境管理要求均遵照汽機雙缸扣蓋和汽機翻瓦要求進行。78.3 軸瓦在翻動時,同時注意不要被瓦塊壓到腳。8表 8-1 職業健康安全風險控制計劃職業健康安全
16、風險控制計劃表(職業健康安全風險控制計劃表(rcp)施工單位:電控公司 施工班組:儀控項目 作業項目:鍋爐本體金屬測溫元件安裝序號作業活動危險/危害因素目標和指標控制措施控制方法控制時機措施執行人簽名檢查/監督人簽名備注1設備安裝墜落發生次數為 0檢查電動工具的施工電源是否合符規范要求,等機務的通風和防觸電措施作好后,方能進入缸內ap組長班長/安全員2設備安裝觸電發生次數為 0配合電焊時嚴防觸電,配合人員應穿絕緣鞋,戴干燥手套,衣服應為棉織物,且干燥ap組長班長/安全員3設備安裝墜落傷人發生次數為 0機務在吊裝各部件時,注意保護自己at組長起重工班長/安全員4油漬跌倒發生次數為 0穿防滑軟底鞋ap組長班長/安全員注:控制方法:w:見證; h:停工待檢; s:連續監護; a:提醒; r:記錄確認。控制時機:p:作業開始前;d:每天至少一次;z:每周一次(4z:每月一次,12z:每季度一次);t:活動連續過程或中斷后
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 重慶三峽職業學院《大學職業生涯規劃》2023-2024學年第一學期期末試卷
- 山東省臨沂市蘭陵縣市級名校2024-2025學年中考適應性考試化學試題含解析
- 益陽職業技術學院《人類的雙面書架高黎貢山》2023-2024學年第二學期期末試卷
- 洛陽市重點中學2025年初三年級調研測試英語試題試卷含答案
- 寧夏大學新華學院《微積分EI》2023-2024學年第一學期期末試卷
- 曲靖市沾益區大坡鄉重點達標名校2025屆初三下期中質量檢測試題生物試題含解析
- 內蒙古美術職業學院《大學體育-劍術》2023-2024學年第一學期期末試卷
- 浙江省協作體2025年高三年級下學期第一次統練英語試題含解析
- 棗強中學高一上學期第三次月考英語試題
- 教育知識與能力
- 寧夏回族自治區銀川市、石嘴山市2025屆高三二模考試語文試題(含答案)
- 2024年山東省濟南市中考數學試卷【含解析】
- 生態學中的種間關系解析試題及答案
- 汽車發動機構造與維修試題
- 2025-2030中國生物酶制劑行業市場現狀供需分析及投資評估規劃分析研究報告
- 耳部刮痧治療失眠
- 現代物流校考題目及答案
- 2025年投資專員面試試題及答案
- 訂單處理優化流程計劃
- 4.23世界讀書日以書為友書香活動書香潤童心閱讀伴成長課件
- DB3713-T 255-2022 大棚黃瓜農機農藝融合栽培技術規程
評論
0/150
提交評論
