1、安徽謝垅建設工程有限公司銅陵市躍進新村內部支路臨時修復工程施工組織設計安徽謝垅建設工程有限公司二0一四年九月一日施工組織設計(方案)報審表工程名稱:銅陵市躍進新村內部支路臨時修復工程 致:浙江長城工程監理有限公司我單位已根據施工合同的有關規定完成了 施工組織設計方案 工程施工組織設計(方案)的編制,并經過我單位上級技術負責人審核批準,請予以審查。附:施工組織設計方案承包單位(章) 項目經理 日 期 專業監理工程師審查意見專業監理工程師 日 期 總監理工程師審查意見:項目監理機構 總監理工程師 日 期 施工組織設計專項方案審批表工程名稱銅陵市躍進新村內部支路臨時修復工程建設單位銅陵江城保障房開發

2、有限公司編制單位安徽謝垅建設工程有限公司法人代表陸光榮企業技術負責人趙光峰項目經理劉俊嶺工程技術負責人湯錦風編制人湯錦風審 核 人趙光峰對本施工組織設計(方案)編制人意見本施工組織設計方案結合本工程施工現場實際情況進行編制,請公司提出意見。編制人: 年 月 日對本施工組織設計(方案)技術科審核意見審核人: 年 月 日對本施工組織設計(方案)總工辦審批意見審批人: 年 月 日目 錄第一章、編制依據及原則1第一節、編制依據1第二節、編制原則1第二章、工程概況2第一節、工程概況2第二節、工程特點3第三章、施工總體部署3第一節、主要工程施工部署和施工順序31、施工準備2、各種臨時工程機臨時設施、施工措

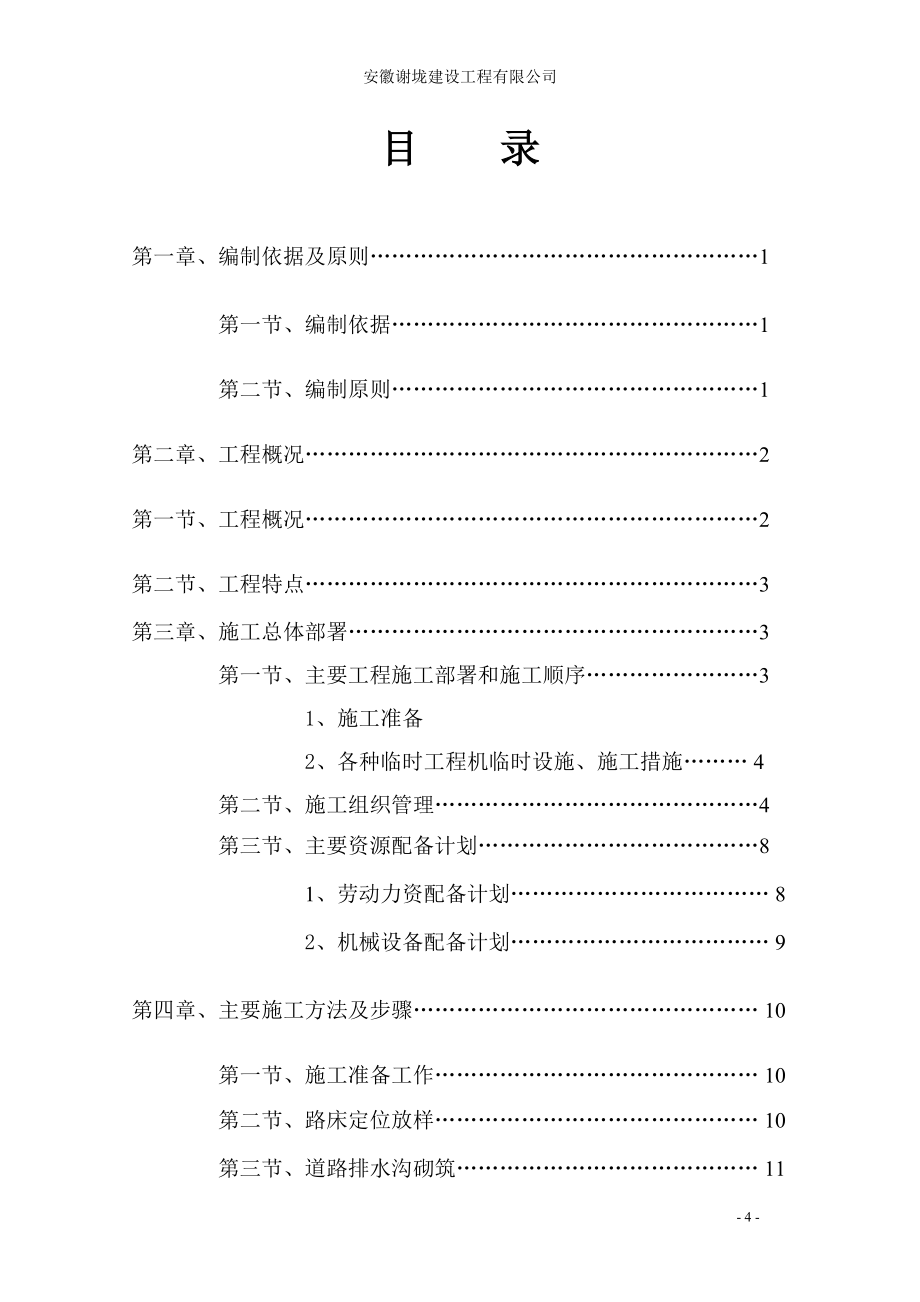

3、施 4 第二節、施工組織管理4 第三節、主要資源配備計劃8 1、勞動力資配備計劃 82、機械設備配備計劃 9第四章、主要施工方法及步驟 10 第一節、施工準備工作 10 第二節、路床定位放樣 10 第三節、道路排水溝砌筑 11第四節、路床整平輾壓密實 11第五節、水穩調平層(攤鋪及養護) 12第六節、瀝青混凝土(攤鋪) 13第五章、施工進度計劃安排與進度保證措施 20第一節、工期進度保證措施20第二節、施工進度計劃21第六章、施工總平面布置 22第七章、保證工程質量的技術組織措施 23第八章、保證安全生產的技術組織措施 28第九章、保證文明施工的技術組織措施 32第十章、環境保護的技術組織措施

4、 34第十一章、季節性施工措施及成品保護措施 35第十二章、工程回訪 37第一章 施工組織設計編制依據及原則一、 編制依據1、 工程施工技術規范、圖集(1)、測量規范(JGJ50026-93)(2)、公路瀝青路面施工技術規范(JTG F40-2004)(3)、公路路面基層施工技術規范(JTJ 034-2000)(4)、城鎮道路工程施工與質量驗收規范(CJJ-2008)(6)、公路工程質量檢驗評定標準(JTJ07198)(6)、公路工程施工安全技術規程(JTJ07695)(6)、銅陵市躍進新村內部支路臨時恢復工程施工圖設計內容。(7)、相關的國家行業施工技術規范及驗收標準、我國相關的法律法規等。

5、2、 現狀道路情況及我單位現場勘查、咨詢的有關情況3、 我單位的綜合施工能力及道路建設工程施工的經驗資料二、 編制原則1、 體現專業施工隊伍技術能力強,經驗豐富,機械化作業程度高。2、 施工方案合理,科學地運用合理的施工方法與工藝規范。3 、施工管理嚴格,保證安全、質量、工期、控制造價、環境保護、文明施工、施工工藝等的技術組織措施有力。4、 我們的目標是精心組織、精心施工、保質量、保工期地向業主提交質量優良、用戶滿意的工程。第二章 工程概況一、工程建設概況1、工程名稱:銅陵市躍進新村內部支路臨時修復工程2、建設地點:銅陵市躍進新村3、建設內容:原社區臨時道路結構層找平,鋪設水泥穩定碎石層并加鋪

6、瀝青混凝土及局部道路混凝土硬化工程4、質量目標:合格5、開工日期:2014年9月1日竣工日期:2014年10月31日 總工期:60天6、本工程為銅陵市躍進新村內部支路臨時修復工程,該段全長約為840m,路段為(K0+00K8+40.722)計劃施工為60日歷天。7、該道路等級為城市支路,性質為臨時道路(新建),計算行車速度為20公里/小時、路面使用年限為5年、道路寬度是現場而定,由(2.54.5)米不等、路面為瀝青混凝土路面。二、工程特點1、本工程施工路線較長,施工場地比較分散,因此文明施工要求相對很高。我公司將和建設單位、居委會、社區黨員及居民加強聯系和勾通,協調關系,互相照應,和平共處,同

7、時,我公司將加大投入,加強文明施工力度,突出我公司的優勢,爭“安全文明示范工地”。2、本工程工期很緊,我公司嚴格按照投標工期為60天組織施工,為了保證能按時竣工,我公司在做好各項基礎工作的前提下,加大人力,物力及資源的投入,以飽滿的熱情及拼搏精神,創一流的工程。3、本工程前期主要為道路排水溝砌筑工作,應注意地下管線及其他地上地下設施的保護加固措施。第三章 施工總體部署第一節 主要工程施工部署和施工順序一、施工準備與甲方協議簽訂之后,本公司根據現場工程實際情況,調動一切積極因素,利用熟悉本地施工條件的優勢,就近調集施工人員做好進場準備由項目經理帶領施工、技術、安全、質檢、材料員等在本地的人員6人

8、進駐現場,進行前期準備工作,并組織精測人員根據施工圖及建設單位提供的原始測量基準點、測量標志、基準線或水準點或其他書面資料,按國家測繪標準和本工程精度要求,對本工程測試施工加密控制網,并及時提交監理單位,直至獲得認可,認可后我單位立即進行排水溝施工工作,在此同時我單位將陸續組織工程所需的各種施工機械、各項設備進場,聯系各種材料廠家準備供料計劃,并做好開工前的其他工作,按要求向監理單位(浙江長城監理公司)提交開工申請報告。二、各種臨時工程機臨時設施、施工措施(1)、施工營地布置項目經理部、施工隊伍、料庫、值班室均租用當?shù)胤课荩牧线M場及車輛出入均可以利用現有便道,周圍場地較平整。 (2)、施工用

9、水施工用水采用施工現場所在居委會認可從原小區公共廁所的水管向施工現場接管。 (3)、工程施工用電工程施工用電,附近電力為工業用電可就近利用,不考慮單獨設置變壓器。(4)施工排水針對本工程我單位進場放線后,立即進行排水溝,局部水位較高處采用井點降水。(5)施工順序針對本工程工期緊,戰線長的特點,我項目經理部決定組織2套專業施工隊同時施工,即1隊從K0+00段K4+40段施工、2隊從K8+40.722K4+40段施工。第二節 施工組織管理一、管理組織機構1、 施工組織機構為強化現場管理,公司在該項目管理方式上,采取項目管理體制,并精選有同類工程施工經驗的工程技術人員組成項目管理班子。全權處理工程施

10、工上的一切問題,具體組織施工,其組成人員如下:項目管理班子人員配備情況表序號職 務姓名職稱證書名稱級別1項目經理項目經理資質證書二級2項技術負責人專職技術員專業技術資格證書中級3施工負責人專職施工員管理人員崗位證書初級4質檢負責人專職質檢員管理人員崗位證書初級5安全負責人專職安全員管理人員崗位證書初級6材料負責人專職材料員管理人員崗位證書初級2、項目人員職責(1)、項目經理a)、認真執行國家、地方政府和上級有關方針政策及本企業的各項規章制度。b)、作為企業法定代表人的授權人,必須在企業法定代表人的授權范圍、內容和時間內行使職權,不得越權。C)、認真履行與聘任單位簽定的項目經濟與管理目標責任狀,

11、對工程進度、質量、安全、成本、文明施工等全面負責。d)、主持或參與編制施工組織設計、施工方案、質量安全保證措施,并組織實施。積極推廣新技術、新材料、新工藝,提高科技效益率。e)、根據公司安排和項目實際,組織編制施工計劃,與公司有關職能部門簽訂勞動力、材料、設備、資金等供需合同或租賃合同,并負責組織實施。f)、對進入項目的人、財、物進行合理組織調配,及時解決施工中出現的問題。協調好與建設單位、設計單位、工程監理單位、政府主管部門等各方面的關系。g)、制定并執行項目管理人員的崗位責任制和項目管理制度,做到有章可依,有章必依,獎懲分明。h)、自覺接受主管單位職能部門、上級單位、政府主管部門的指導、檢

12、查、監督、審計。定期向指定單位主要領導和分管領導報告工作。i)、建立項目成本核算制度,建立預算成本、計劃成本、實際成本及“干前有預算,干后有決算”的成本管理體系。加強成本管理,控制費用開支。每月進行一次成本分析會,如計劃成本超支,應立即采取有效措施調控。m)、加強各類經濟技術資料的管理,及時辦理各種簽證。n)、按照建設部和當?shù)卣嘘P施工現場綜合考評辦法,組織開展創標準化工地,創文明工地活動,加強項目精神文明建設。(2)、項目技術負責人a)、熟悉設計圖紙,組織并參與設計咨詢及圖紙會審,并將主要內容,向項目技術部成員及各專業工長進行技術交底,檢查、落實各級技術交底。B、)負責組織本項目測量、定位

13、、放線、計量、技術復核、隱蔽工程驗收工作。c)、負責檢查各專業勞務隊按設計圖紙、施工規范、操作規程、工藝標準、施工組織設計的要求進行施工。d)、負責對設計院、業主、監理公司、質檢站的技術交涉、管理工作。e)、負責督促完善工程技術檔案、各項技術資料的簽證、收集、整理并匯總上報,負責組織本工程施工技術總結的編寫及科技成果申報材料的編寫工作。f)、項目技術負責人是項目科技進步工作合同的第一執行者,全面負責新工藝、新技術、新材料、新結構的推廣應用工作,完成上級下達的本工程的技術進步任務,努力把工程項目建設成為科技推廣示范工程。g)、組織日常工程質量安全施工檢查,負責質量事故的上報和處理工作。h)、負責

14、組織分部分項工程驗收和工程竣工驗收工作。i)、積極配合上級主管部門的對項目技術管理的檢查驗收工作,對檢查中提出的整改意見負責落實。(3)、項目施工員a)、協助項目經理組織實施公司有關質量管理的文件,監督和指導工程部的工作。b)、協助項目經理對工程進度、文明施工、施工環境進行控制。c)、負責對項目管理全過程的人、機、料、法、環總體協調,提高生產系統的質量保政能力。d)、協助項目經理對持證上崗人員進行資格認可。(4)、安質負責人a)、執行公司的質量管理制度,制定和實施項目質量管理方法。b)、嚴格按照工程質量檢驗評定標準及施工驗收規范要求,對施工過程質量進行檢查記錄,負責與政府質監部門的工作聯系及與

15、現場監理的有關工作協調。c)、負責本項目質量記錄的收集、編目、整理、歸檔和處理。d)、全過程對工程質量進行控制,實施質量的同步跟蹤檢查。e)、負責檢查和實施本項目的安全生產。(5)、材料負責人a)、組織對分供方的考察和評估。b)、負責采購計劃的編制,協助項目經理與分供方簽訂采購合同。c)、負責組織施工設備的進場,及施工設備的保養和維修。d)、 負責對進場材料的驗收及對進場材料的產品標識及檢驗和試驗狀態的標識。e)、負責不合格物資處置措施及糾正措施的實施。f)、負責組織進場物資、設備及配件的搬運、貯存和發放。g)、及時、準確地做好與本部門有關的質量記錄。第三節 主要資源配備計劃一、 勞動力資配備

16、計劃勞動力的選擇是本工程成敗的關鍵之一,我公司已組織有類似工程施工經驗、專業水平過硬的2套專業勞務隊進場,具體勞動力資源配備詳見下表。勞動力資源配備一覽表序號崗 位人數備 注1瓦 工20開工時到達現場2木工2開工時到達現場3機修工1開工時到達現場4電 工2開工時到達現場5砼工4開工時到達現場6普 工15開工時到達現場二、機械設備配備計劃 我公司根據本工程實際情況及工期要求,經測算投入本工程機械設備如下表:擬投入本工程的主要施工機械表序號設備名稱型號規格數量單臺功率(千瓦)主要生產技術指標1砂漿攪拌機JZC30015.52砼振動平板HZ16022.03砼振動棒21.14壓路機21T15潛水泵21

17、.56農用車5拆除垃圾及土方運輸7挖掘機WY-80(小松)28打夯機49平地機290千瓦10J2經緯儀套211DS3水平儀套2說明:以上機械設備根據現場需要確定進場時間。第四章、 主要施工方法及步驟本道路工程施工主要步驟為:路床定位放樣道路排水溝砌筑路床整平加鋪碎石輾壓密實水穩調平層(攤鋪及養護)瀝青混凝土(攤鋪)。一、 施工準備工作1、施工區域內應用進行封閉,每隔一定間距預留施工通道口,在通道口應設護欄及警示燈等安全措施。2、拆除時按照施工圖紙的要求,確定拆除的深度,嚴格控制好標高。3、拆除前時應充分了解地下管線及設施的走向、深度。防止破壞地下管線、地上及地下設施。4、拆除時挖土機工作或行走

18、時,應注意架空線路,不得在架空輸電線路下工作。5、在作業時,應有專人負責周邊區域的安全警示工作,及時制止非施工人員進入施工現場,防止意外事故的發生。二、 路床定位放樣根據施工圖提供的土路基設計高程、道路縱坡、橫坡比例及軸線位置、恢復設置水準高程控制樁和軸線控制樁,在道路中線或邊線上每間隔10米設置一個控制樁,道路曲線位置根據需要適當縮小間距,可5米設置一樁。三、 道路排水溝砌筑1、 水溝用M7.5水泥砂漿砌筑Mu30塊石,溝底、內壁用20厚1:2水泥砂漿抹面,水溝蓋板與溝身之間座漿為1:2水泥砂漿,座漿厚302、 蓋板壓塊用C30混凝土予制,主筋為I級鋼筋,蓋板主筋必須放在下層。3、 水溝可根

19、據現場情況適當調整(水溝寬為400、600mm兩種),但坡度不應小于0.0034、 道路采用暗溝排水四、 路床整平輾壓密實1、路床開挖采用機械開挖、人工輔助整平的方法,原道路鋪墊碎石找平,經現場實測,鋪墊合格后即可進行壓路機輾壓,壓路機輾壓必須先兩側后中間,以利于形成路拱,輾壓時輪跡應重疊1/3輪寬,輾壓一般為68遍,務必使各點都壓到,經輾壓的路床不得翻漿、起皮、積水等現象產生,應遵循先輕后重,先穩后振,先低后高,先慢后快以及輪跡重疊等原則。2、人行道路邊緣等不能使用壓路碾壓的部位,應采用機夯或人力夯實。必須防止漏夯,并要求夯擊面積重疊1/41/3。五、 水穩調平層(攤鋪及養護)水泥穩定基層和

20、底基層必須嚴格按照基層施工技術規范進行,采用商品水穩,廠家按生產配合比調試好后,正式生產,由自卸汽車運至施工現場,人工配合機械進行攤鋪,壓路機與人工夯實相結合進行壓實,人工灑水養護。機械鋪攤采用18t21t震動壓路機輾壓,嚴禁用薄層貼補法找平。一、水泥穩定碎石基層:水穩基層必須保濕養生,一般養生期應大于7天,基層未鋪封層,嚴禁一切機動車通行.水泥可用425#普通硅酸鹽或礦渣硅酸鹽水泥水泥穩定碎石最大粒徑不應大于31.5mm。顆粒組成應在下表級配范圍內:碎石級配范圍篩孔尺寸31.5199.54.752.360.60.075通過質量百分率(%)10088995577294917358220

21、7碎石集料的壓碎值小于等于30%水泥穩定碎石7天抗壓強度不小于3.5Mpa水泥穩定碎石基層壓實度標準:98%廢礦渣(級配碎石)底基層壓實度標準:95%(二)、級配碎石底基層水穩基層須在最佳含水量時進行輾壓,底基層未鋪裝上層前,嚴禁一切機動車通行(施工車輛除外)機械攤鋪并采用18t21t壓路機輾壓,輾壓厚度大于18cm時采用重型震動壓路機。級配碎石最大粒徑不應大于31.5mm,顆粒組成應在下表范圍內:碎石級配范圍篩孔尺寸37.531.5199.54.752.360.60.075通過質量百分率(%)10090100738849692954173782007碎石集料的壓碎值40%級配碎石底基

22、層壓實度標準:96%,凡不符合要求的路段,應分別采用補充輾壓,換填好的材料等:坑洞應仔細填補壓實,表面的“貼皮”和松散要徹底清除。三、攤鋪、整形(1)、拌和料由自卸汽車運上工作面,按一定間距卸料后,用攤鋪機和人工輔助鋪平到松鋪標高處,用路拱板修平,混合料松鋪厚度應由試鋪確定,攤鋪過程中經常掛線檢查標高和坡度,隨時修整,嚴格按照道路設計標高和坡度進行穩定層鋪設。(2)、在整形過程中,嚴禁任何車輛通行,并保持無明顯的粗細料離析現象。(3)、由于整形持續到輾壓過程中,要求在初壓后,用平整度儀檢查平整度,用水準儀進行檢查標高,對局部低洼處用齒靶將其表面5cm左右耙松,并用新拌混合料進行找平。四、輾壓(

23、1)、整形后,用21T壓路機初壓12遍,當混合料的含水量等于最佳含水量時,立即用21T壓路機在路基全寬內進行輾壓,在直線段,由兩側向路中心輾壓,彎道段由內側向外側進行輾壓。輾壓時,應重疊1/2輪寬,后輪必須超過兩段的接縫處,后輪壓完路面全寬時,即為一遍,應在規定的時間內輾壓到要求的密實度,同時沒有明顯的輪跡,輾壓遍數以先做的實驗段所要求的輾壓遍數為準,壓路機的輾壓速度頭兩遍的輾壓速度以采用1.57.1km/h為宜,以后用2.02.5km/h的輾壓速度,壓第一遍后應觀察層面平整情況,局部低洼處應立即填補。(2)、輾壓原則:A、先輕后重,先靜后振,先慢后快,再由振到靜。B、壓實時,由道路橫坡低的一

24、側向高的一側進行輾壓C路面基層的兩側多壓23遍D、輾壓時要使水泥穩定基層的表面比較濕潤,如過于干燥,可灑少量的水,但不能過多。E、嚴禁壓路機在輾壓或剛完成的基層上調頭或急剎車,同時嚴禁一切車輛在上面行駛。F、輾壓過程中,如有彈簧、松散、起皮等現象,應及時翻開重新拌合(加適當水泥)使其達到質量要求(3)、接縫的處理A、同日施工的接縫,應采用搭接的方式進行接縫,即留58m不進行輾壓,待施工下一段時,加適當?shù)乃嗪退M行重新攪拌,在進行輾壓。B、不同一天施工的,應將上一次施工的基層挖除23m一段,并將接縫處挖成垂直面,且與道路中心線垂直,在下次施工時,新鋪的拌合料應高出已鋪筑的基層5cm左右,以利接

25、縫平順。(4)、養生每段輾壓完成,并經壓實密度檢查合格后,應立即養生,不應延誤。視氣候情況,可灑水養生,整個養生期間,應保持穩定層面潮濕,養生期不宜少于7天。六、 瀝青混凝土(攤鋪)瀝青面層施工:瀝青采用道路石油瀝青A級70號,其技術指標要求應符合公路瀝青路面設計規范(JTJ D502006)和公路瀝青路面施工技術規范(JTG F402006)的有關規定,各項指標的試驗應按有關試驗規程執行,采用成品瀝青在使用前必須檢查,確定無離析凝聚現象時,且各項性能指標均符合規范規定,方可使用。瀝青混合料應選用符合要求的材料,各種瀝青混合料的礦料級配范圍應符合規范及設計要求,目標配合比應用實際使用的材料進行

26、試驗,礦料級配范圍不應隨意變更,石料壓碎值28%。瀝青混合料的瀝青用量和礦料級配由馬歇爾實驗確定,詳細要求參照公路瀝青路面設計規范(JTJ D502006)和公路瀝青路面施工技術規范(JTG F402004)規定及材料廠家提供的技術指標和參數,瀝青混合料路面的壓實度以馬歇爾實驗密度為標準密度,壓實度95%,瀝青混合料必須在瀝青拌合廠采用機械集中拌合。建筑材料要求:(1) AC13C:A. 瀝青:采用道路石油瀝青A級70號道路石油瀝青A級70號技術要求(下同)針入度(25C,100g,5s)(0.1mm)6080針入度指數PI-1.5+1.0延度15C(cm)100軟化點,TR&B(0C)46C

27、閃電(C)260溶解度(%)99.5質量變化(%)0.8B. 上面層礦料選用石灰?guī)r。配料級配應符合下表要求:AC13C:礦料級配表篩孔尺寸31.526.519.016.013.29.54.75通過百分率(%)1009010068853868篩孔尺寸2.361.180.60.30.150.075通過百分率(%)24501538102872051548C具體應進行馬歇爾實驗,以確定瀝青用量及礦料級配D表面層混合料按馬歇爾實驗法進行配合比設計,其設計指標應符合公路瀝青路面施工技術規范(JTG F402004)的要求,實驗穩定應相應提高1020度。同時進行輪轍試驗,以動穩定度檢驗混合料

28、的熱穩定性。瀝青混合料的技術指標應符合下表要求:瀝青混合料技術要求(AC13C)馬歇爾實驗尺寸直徑101.6*63.5擊實次數(次)兩面各75次穩定度(KN)8流值24.5空隙率(%)36礦料間歇率VMA(%)設計空隙率3%12.5設計空隙率4%13.5設計空隙率5%14.5設計空隙率6%15.5瀝青飽和度(%)6575動穩定度60度,0.7Mpa(次/mm)1000水馬歇爾實驗(48)殘留穩定度(%)802)AC20CA瀝青:采用道路石油瀝青A級70號道路石油瀝青A級70號技術要求(下同)針入度(25C,100g,5s)(0.1mm)6080針入度指數PI-1.5+1.0延度

29、15C(cm)100軟化點,TR&B(0C)46C閃電(C)260溶解度(%)99.5質量變化(%)0.8B礦料選用石灰?guī)r,配料級配應符合下表要求:AC20C礦料級配表AC13C:礦料級配表篩孔尺寸31.526.519.016.013.29.54.75通過百分率(%)100901007492628250722656篩孔尺寸2.361.180.60.30.150.075通過百分率(%)1644123382451741337C具體應進行馬歇爾實驗,以確定瀝青用量及礦料級配下面層混合料按馬歇爾實驗法進行配合比設計,其設計指標應符合公路瀝青路面施工技術規范(JTG F402004)的要

30、求,同時進行輪轍試驗,以動穩定度檢驗混合料的熱穩定性。瀝青混合料的技術指標應符合下表要求瀝青混合料技術要求(AC20C)馬歇爾實驗尺寸直徑101.6*63.5擊實次數(次)兩面各75次穩定度(KN)8流值24.5空隙率(%)36礦料間歇率VMA(%)設計空隙率3%12.5設計空隙率4%13.5設計空隙率5%14.5設計空隙率6%15.5瀝青飽和度(%)6575動穩定度60度,0.7Mpa(次/mm)1000水馬歇爾實驗(48)殘留穩定度(%)803)粘層油下部瀝青面層施工完成至上部面層開始中間有段時間,此段時間已施工瀝青層將承受施工車輛污染的考驗,不可避免的遭受粉塵、泄露煤油等

31、污染,直接鋪筑上部面層,原瀝青面層與上部面層的粘貼性能較差,影響到瀝青路面的整體強度,進而影響道路使用壽命。在新瀝青層施工前,對路面進行徹底清掃、而后撒布一層瀝青用量的乳化瀝青材料作為粘層,粘層瀝青用量按純?yōu)r青用量計為0.20.4kg/m2,增加層間粘貼,提高路面結構強度。在面層與基層之間必須澆灑透層油,透層油應待基層輾壓結束,表面稍干但尚未硬化,立即澆灑。透層油可采用慢裂乳化瀝青PC2,用量應通過試灑確定,參考值為1.5L/m2。噴灑后通過鉆孔或挖掘,確認透層油滲透入基層的深度不宜小于7mm,并能與基層聯結成為一體。基層上澆灑透層油后,宜立即撒布石屑或粗砂,用量為23m3/1000m2。透層

32、油不得在低于10C或雨天施工。鋪筑瀝青混凝土前,應檢查確認基層的質量,當基層質量不符合要求或未按規定撒布透層時,不得鋪筑瀝青面層。4)雨季施工技術措施1、機電設備要做好遮蓋、防雨措施,并接好零線及漏電保護,現場設置一名專職電工進行日常維護工作。2、雨天到來前,檢查整個工地的排水系統,保持工地排水暢通,嚴禁致使人行道路床浸泡于水中。3、由于現場局部要進行混凝土硬化及水溝砌筑,雨天過后砂、石含水量提高后,混凝土和砂漿配合比應在測定砂、石含水率后,作必要調整。降雨量中等以上時,禁止?jié)仓炷痢?)地下管線及其地上、地下周圍設施和建筑物的防護措施1、施工區域內應進行封閉,每隔一定間距預留施工通道口,在

33、通道口應設護欄及警示燈等安全措施。2、拆除人行道板及整平其結構層時,按照施工圖紙的要求,確定拆除的深度,嚴格控制好標高。3、拆除前時應充分了解地下管線及設施的走向、深度。防止破壞地下管線、地上及地下設施。4、拆除時挖土機工作或行走時,應注意架空線路,不得在架空輸電線路下工作。5、在作業時,應有專人負責周邊區域的安全警示工作,及時制止非施工人員進入施工現場,防止意外事故的發生。6、因施工場地狹小,周圍行人車輛眾多,故運輸車輛不得使用大型汽車,應以農用車作為主要的運輸工具。第五章、施工進度計劃與進度保證措施一、工期進度保證措施為了保證該目標計劃的實現,采取以下措施:1、重視計劃的龍頭作用,強調計劃

34、的嚴肅性。在項目經理的監督下,編制工程的作業計劃,包括周計劃、總計劃、確保計劃的全面完成。2、實行領導負責制和崗位責任制明確獎懲制度。在全線實行領導分段管制,責任到人,迅速掀起生產高潮。3、充分挖掘全體管理人員的工作潛力,調動他們的工作積極性,穩定勞務隊伍,保養現有設備,積極引進專業化施工隊伍和精良的生產設備。4、加強現場協調管理,處理好一切對外關系,盡量為施工創造一個良好的外部環境,以利施工順利進行。5、優化施工程序,精心組織,精心施工,盡量避免因施工組織或程序不當而造成的工期浪費。6、在嚴守進場材料質量關的同時,抓緊備料工作。7、實行目標管理,并組織施工隊伍開展“創優質奪高產”為生產內容的

35、勞動競賽活動。加快施工進度,提高勞動生產率。8、實行質檢負責制,防止返工損失,定期檢測設備,保證設備經常處于最佳運行狀態。做好安全生產工作,避免因安全事故而影響進度。9、抓好雨季施工,在雨季來臨前作好充分準備,編制好雨季施工方案,備足相應的用具及勞保用品。10、采取可行的趕工措施,如在施工過程中,出現惡劣天氣或其它不可預見因素導致施工進度拖延,應立即采取趕工措施,可以采用加班,加人、加大投入等方法趕工。11、定期召開會議,對當時的施工進度作出正確認識,分析工期滯后的原因或超前的經驗,并采取有效的措施保證工期。二、施工進度計劃施工進度計劃橫道圖見附圖第六章、施工總平面布置一、現場布置1、施工區與

36、道路面接口處設圍擋設施,圍擋設施設計嚴格按照我公司的標準砌筑,并配制相關標牌。2、根據本工程的特點,沿施工帶設置簡的施工備料場所作為施工臨時備料區3、施工臨時指揮場所設置在施工帶邊緣的門面房。二、攪拌場地選定及平面布置1、擬建道路空地處設立施工攪拌場地及加工場地等,主要配有砂、石、水泥及堆入場、施工機械停放場等。2、根據工程特點,水溝砌筑采用二灰基層采用現場砂漿攪拌,水穩層、瀝青混凝土及局部混凝土硬化采用商品相結合的方法。3、運輸?shù)缆废到y(tǒng),臨時施等詳見施工平面布置圖。三、施工平面布置圖附后第七章 、保證工程質量的技術組織措施一、管理職責1、質量目標本工程的質量目標:一次交驗合格率100%,確保

37、合格工程。二、質量體系1、本項目建立了項目經理為領導的組織機構,制定了質量體系及職責分配表。2、為發實現本項目的質量目標,編制了項目質量保證措施,并將在施工中認真貫徹實施。三、文件和資料控制1、本項目需控制的文件和資料有:(1)、公司有關質量管理和質量保證的文件。(2)、工程技術文件,包括:工程圖紙、圖紙會審記錄:設計變更;國家、行業或地方標準、規程;施工組織設計;專項施工方案;項目質量保證措施;政府和上級主管部門與質量有關的文件和資料。四、過程控制1、生產計劃的控制(1)、項目經理根據施工組織中的施工總進度計劃編制周生產計劃。(2)周生產計劃經審批后,由項目資料員發給項目各班組組織實施。(3

38、)、項目工程部根據周、月生產計劃,制定勞動力需用計劃、物資需用計劃和其它資源需用計劃。(4)、項目經理組織項目有關部門對各項計劃的完成進行檢查監督。(5)、當發現施工進度偏離生產計劃時,由項目經理組織有關部門和專業施工隊分析原因,找出影響施工進度的因素,制定調整計劃報項目經理審批后組織實施。(6)、生產計劃調整后,各項資源需用計劃應相應調整。2、施工方法的控制(1)、各工序的施工方法見施工組織設計,在施工過程中由項目技術負責人和施工員負責各施工方法的貫徹實施。(2)、對施工測量、水溝砌筑、路床輾壓、水穩平整、瀝青混凝土等關鍵工序,應制定專項施工方案,并在施工中設質量控制點,增加監督檢查的頻率,

39、必要時對施工過程由專人進行連續監控。3、施工技術交底(1)、工程開工前,由項目技術負責人向項目的施工員進行技術交底,交底的內容為:施工重點、難點、施工組織設計和項目質量保證計劃的主要內容,以及主要工序控制方法、控制程序。(2)、項目工程部施工員負責向施工班組和專業施工隊進行操作技術交底,并在工程開工前定技術交底計劃并組織實施。(3)、技術交底一律采用書面形式,接受交底人應在交底記錄上簽名。交底記錄由項目資料員作為工程檔案保存。4、圖紙會審(1)、工程開工前,由項目技術負責人組織技術人員熟悉圖紙,理解設計意圖,對圖紙中不清楚的問題與設計人員交換意見。(2)、按照業主通知的時間,由項目技術負責人組

40、織技術人員參加會審,并就圖紙中不明確的問題與設計人員交換意見。5、施工人員的控制(1)、施工管理人員和作業人員的素質,必須滿足工程施工的需要。政府主管部門規定應持證上崗的人員,上崗前必須進行資格認可。(2)、施工管理人員的資格認可,由項目經理負責進行,作業人員的資格認可,由施工員負責進行。未通過資格認可的人員,一律不得上崗。(3)、對關鍵工序和特殊過程的作業人員,上崗前應由項目經理組織進行操作技能考核,考核合格后方可上崗。(4)、由項目資料員保存資格認可記錄和技能考核記錄,項目經理應定期組織操作人員的業績考評,考評不合格的應及時更換或組織培訓。6、施工機械、設備控制(1)、項目技術人員根據工程

41、施工的需要和施工組織設計的規定,編制施工機械、設備需用計劃內,經項目經理審批后組織機械、設備的進場和安裝。(2)、機械、設備安裝完后,組織進行檢查驗收,并驗證機械、設備的過程能力是否滿足施工的需要。(3)、機械、設備的使用控制按機械、設備管理工程程序的規定進行。施工過程中應定期組織機械、設備檢查,做好檢查記錄。(4)、施工時應按公司的有關規定及時進行機械、設備的維護和保養,確保存機械、設備過程能力。7、原材料和半成品的控制(1)、所有用于工程上的原材料和半成品,在進場時必須按規定進行檢驗和試驗,不合格物資不準用于工程。(2)、施工過程中,施工員和操作人員應對原材料和半成品進行外觀檢驗,發現不合

42、格物資或?qū)|(zhì)量有懷疑時,必須停止使用,報告項目經理或項目技術負責人進行處理。(3)對質量有懷疑的物資由試驗員重新取樣試驗,合格后方可使用。8、施工環境的控制(1)、施工現場的安全防護和管理,應制定防護方案,經項目技術負責人審批后組織實施。(2)、項目經理應每兩星期組織一次安全檢查,做好檢查記錄,發現問題及時整改。(3)、由技術部門及負責編制夏季、雨季的施工方案,經項目技術負責人審批后實施。9、施工測量的控制(1)、工程施工定位測量,由項目技術負責人根據業主交給測量控制點,組織建立平面控制網。(2)、施工過程中的軸線和標高的測量由測量部門負責。經技術人員復核后可進入后續工序。(3)、所有測量過程

43、必須做好記錄,經測量負責人和復核人簽字后交資料保存。測量誤差必須符合國家規范的要求。(4)、測量所使用的儀器應按規定進行校準和管理。10、特殊過程的控制(1)、特殊過程應設立質量控制點進行控制,如砂漿工程,應設立五個控制點,即:原材料控制點、計量控制點、攪拌時間控制點,(2)、技術部門負責制定特殊過程的控制措施計劃和檢驗計劃,對各控制點指定專人進行控制和監督。(3)、控制措施計劃應規定控制的因素、控制方法、責任人、檢驗項目、檢驗方法、檢驗時間、檢驗記錄、發現問題的處理方法等。(4)、特殊過程所使用的機械、設備,應預先進行過程能力驗證,確保其過程能力滿足施工要求。(5)、特殊過程的操作人員應按規

44、定進行控制。施工人員應做好特殊過程的控制記錄。第八章、保證安全生產的技術組織措施一、安全管理目標本工程的安全管理目標為從開工到竣工驗收無任何重大傷亡事故,爭創市安全文明示范工地。二、安全保證體系安全責任制開工前檢查各級檢查施工中檢查經理部安全小組檢察院查5、新工人三級安全教育6、新工藝教育7、特殊工種培訓8、技術交底9、領導干部安全教育總結經驗教訓,以利今后提高獎懲制度事故處理1、 經理部月評獎罰2、班組自評逐級上報安全教育班組安全制度1、班前安全講話2、周一安全活動3、交接班制度4、三檢制度10、制度上墻安全方針:安全第一,預防為主安全目標:杜絕死亡,重大交交通事故,重大火災事故安全保證體系

45、三、安全管理1、組織機構:根據管理生產必須管安全的原則,建立安全生產保證體系,并設立專職安全員。2、管理職責:(1)、項目經理安全生產職責a)、認真執行國家行業和企業的安全生產規章制度;b)、堅持“管生產必須管安全”的原則,項目經理是施工現場安全生產第一任人;c)、針對施工任務特點,組織制定和落實各項安全技術措施;d)、定期組織召開工程項目部的安全生產會議;e)、發生重大事故和險肇事故要及時上報,同時配合做好調查工作,分板事故原因,落實整改措施。(2)、安全員安全生產職責a)、工地安全檢查員是僅次于項目經理的安全生產責任人;b)、對工地的安全生產進行宏觀控制,負責新工人進場的安全教育及安全資料

46、的管理。c)、和項目經理一道定期組織檢查安全生產情況,召開安全生產會議,并作好記錄和隱患整改的跟蹤檢查;d)、及進發現工地上的安全隱患,并提出整措施,對違章作業而不聽勸告有權下達停工通知(3)、施工員安全生產職責a)、嚴格按照施工組織設計中規定的要求合理組織安排施工任務;b)、向各專業工長,施工班組認真作好安全生產技術交底。c)、具體負責對安全部門或上級提出的安全隱患整改工作的實施,并認真作好記錄: d)、協助項目經理進行日常的安全生產工作。(4)、技術人員安全生產職責a)、嚴格按照國家、行業的安全技術規定、規程、標準制施工組織設計,提出相應的安全技術措施;b)、針對特殊施工工藝,負責編制安全

47、技術規程;c)、對專業性較強的項目,編制單項安全施工組織設計,同時做好技術交底工作;d)、做好對安全設施的技術鑒定和安全改進項目的技術核定。(5)、專業工長安全生產職責a)、施工中具體落實各項安全技術措施,加強現場文明施工、安全生產的管理,制止工人冒險作業;b)、向各施工班組認真作好安全生產技術交底,并監督實施;c)、協助項目部搞好安全部門或上級下達的安全隱患整改工作。(6)、班組長安全生產職責a)、作為班組長應模范遵守安全生產規章制度b)、安排生產任務時,認真做好安全技術交底,督促組內工人嚴格執行本工種的安全檢查技術操作規程;c)、上班前,帶領班組人員做好對施工機具、設備、防護用具和作業環境

48、的安全檢查。d)、組織好班前安全活動,開好班前安全生產會;e)、發生工傷事故,立即搶救并及時報告和保護現場。四、安全保證技術措施1、加強安全教育,使全體職工牢固樹立“安全生產、人人有責”、“警鐘長鳴、安全第一”、“安全生產、預防為主”的意識。2、建立安全生產領導小組,形成一個健全的安全管理體系,負責主要工序的安全技術交底,明確獎懲措施,總結安全管理經驗,對安全管理薄弱環節加大管理力度。3、加強對用電及施工機械的管理。實行專人負責制,發現違規操作,漏電等安全隱患立即限期整改。(1)、設專人看守,防止非施工人員進入施工區域;(2)、在施工現場設置必要的標志牌,有針對性提醒現場人員注意安全,尤其是交

49、通安全。(3)、所有的電器設備應有漏電保護裝置,以防觸電。(4)、夜間施時,設專人管理現場照明,設專人指揮現場交通。并在車輛轉彎及倒車長度范圍內設置反光標志,避免交通安全事故的發生。4、嚴格交通管制,使施工機械運轉做到有條不紊。第九章 保證文明施工的技術組織措施一、材料堆放1、材料堆放必須嚴格按施工現場總平面布置圖進行,禁止隨便亂堆。2、每一料堆必須按“質量保證措施”章節的有關規定進行標識,堆放必須整齊、清楚。3、易燃、易爆物品,必須分開堆放在指定地點,并且遠離宿舍區。4、工地有專門的人員進行衛生打掃,掃出的建筑垃圾必須堆放在指定的垃圾處理站。二、現場防火1、建立完備的現場消防措施,并且應按照

50、消防的有關要求設置滅火器材,繪制現場消防滅火器材平面,報消防部門批準。2、在施工用水設計時,必須滿足防要求。3、現場動火,必須具備動火審批手續,設置動火監護。4、嚴格勞動紀律,遵守操作與安全規程。三、治安綜合管理1、成立綜合治理領導小組,由項目經理任組長,統抓綜合治理工作。下設綜合治理辦公室,公司派一名經驗豐富的專職治安保衛干部任辦公室主任。2、以綜合辦公室為主成立調解分組、義務消防小組等,明確分工,各負其責。3、注意提高全體職工的精神面貌,做文明勞動者,樹立企業形象。五、施工現場標牌1、大門入口處掛工程概況牌、管理人員及名單監督電話牌、消防保衛牌、安全生產牌、文明施工牌和施工現場總平面圖等五牌一圖,圖牌尺寸為600900,豎向放置。2、在施工現場必須張貼安全標語,如:安全第一、質量第一、進入施工現場必須戴好安全帽等。六、生活設施1、現場設開水爐,供應茶水。茶水必須由90攝氏度以上開水切泡而成,保證衛生。2、工地的衛生工作應由綜合辦公室管理,建立健全的衛生責任制,項目經理應定期對工地衛生進行檢查,并作記錄。第十章 環境保護的技術措施為保護生態環境,防止水土流失,環境保護工作在施工時應做到全面規劃,合理布置,化害為利,為當?shù)匕傩談?chuàng)造個清潔適宜的生活和勞動環境,為此制定如下措施:1、設立環保機構,執行當?shù)丨h(huán)境法規,則專人

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
